工事等の状況

工事等の状況

工事の様子

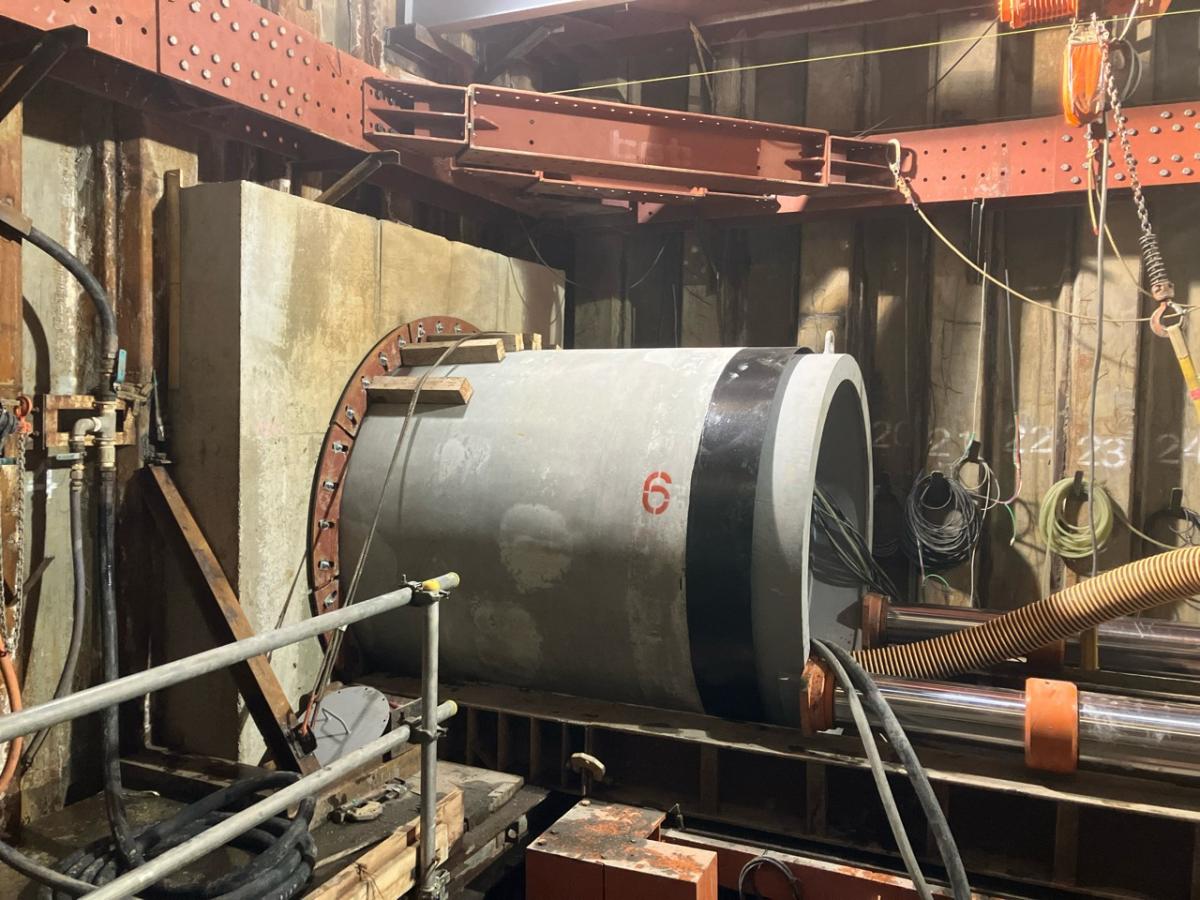

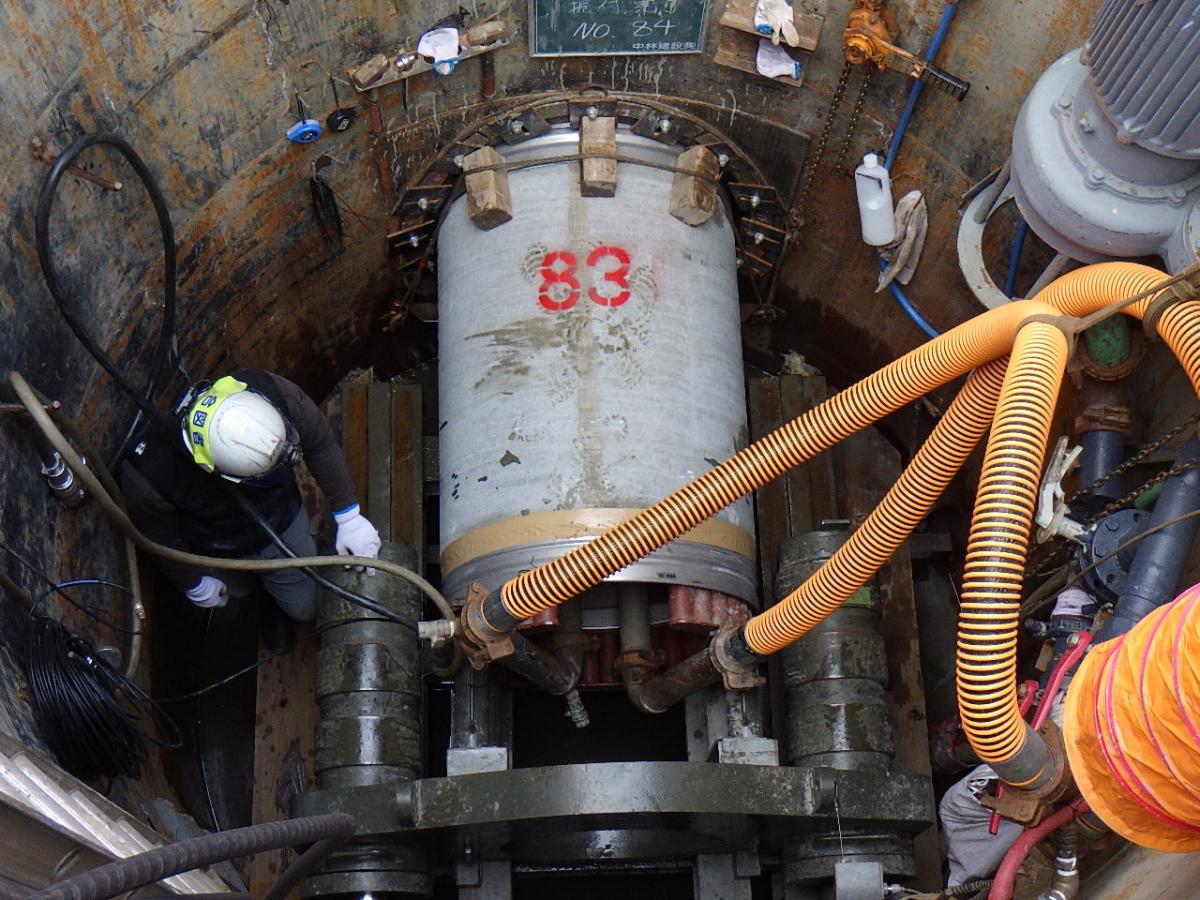

水路復旧工事(中林建設(株))

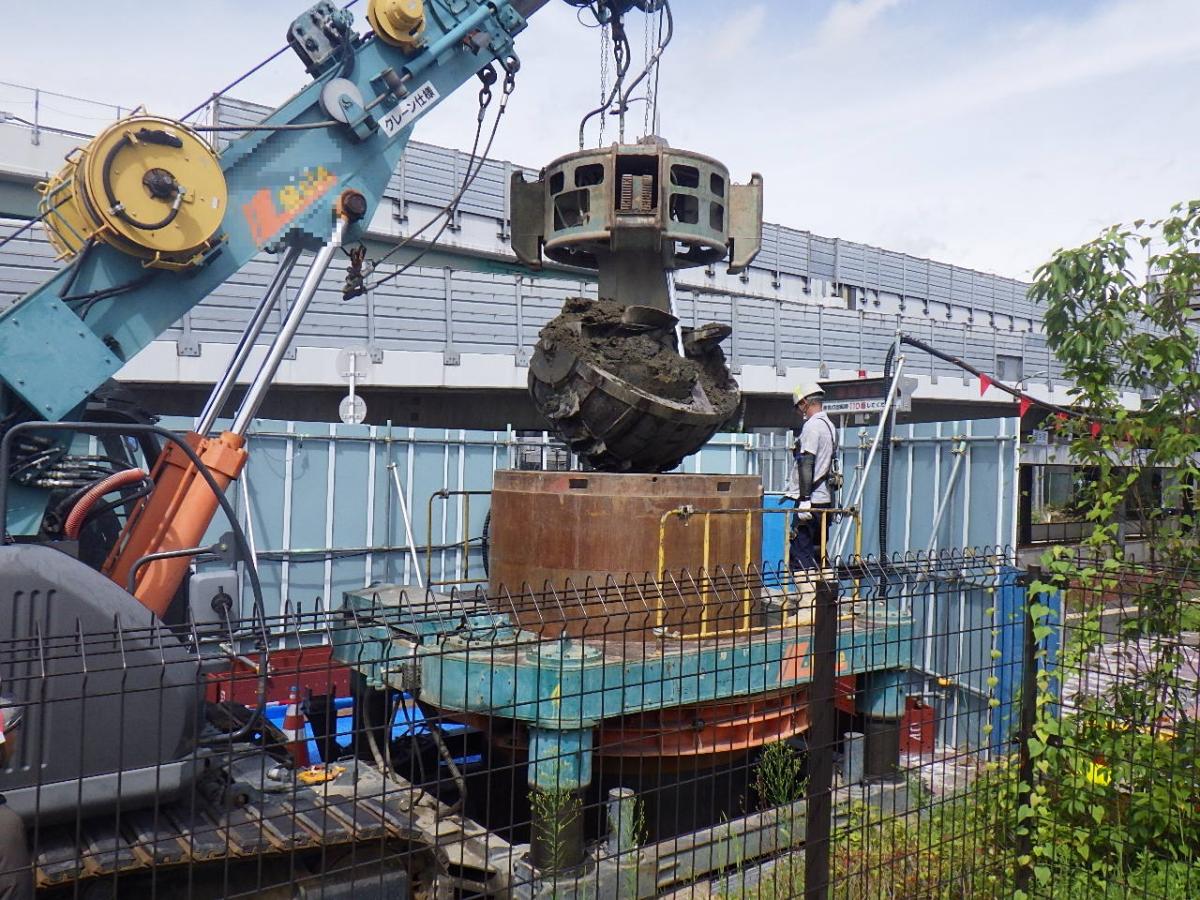

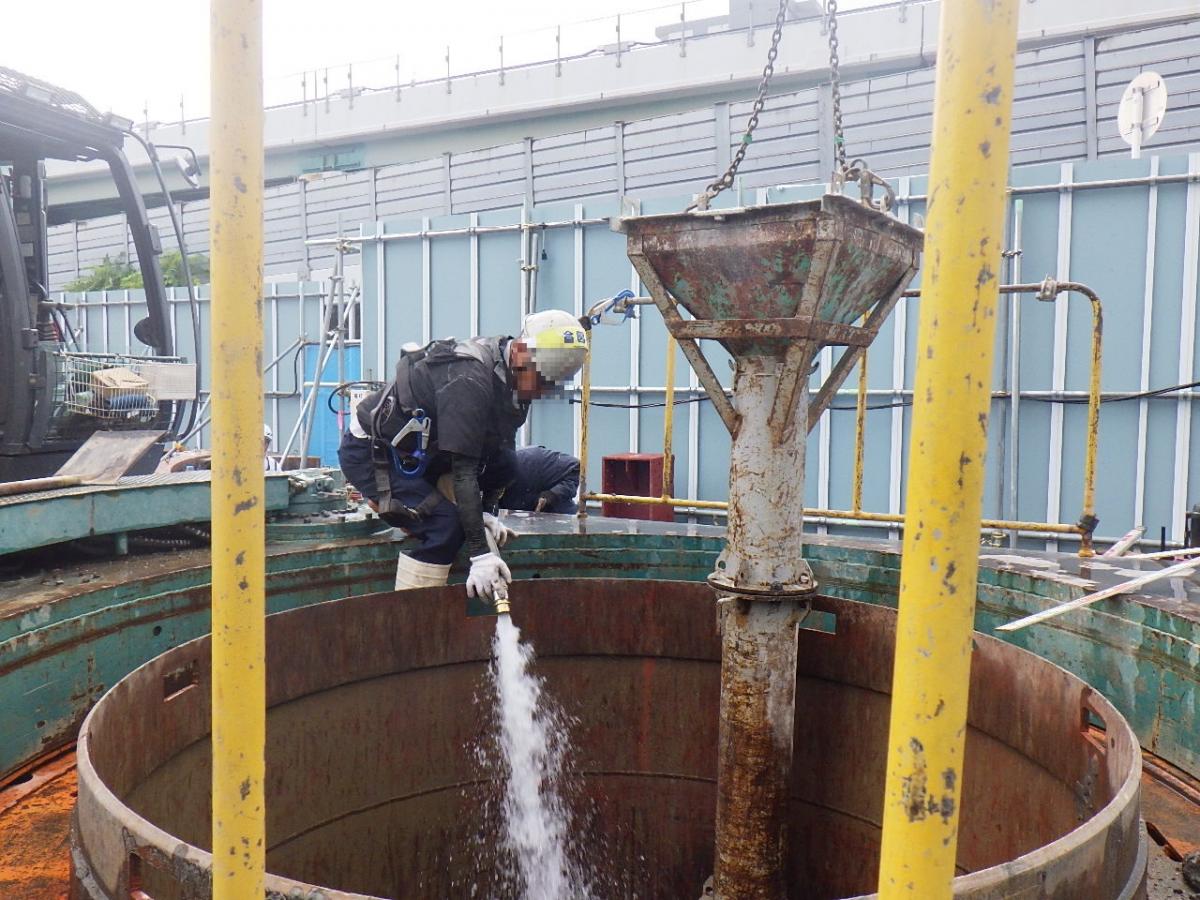

水路管を埋設するための推進工事を実施しています。

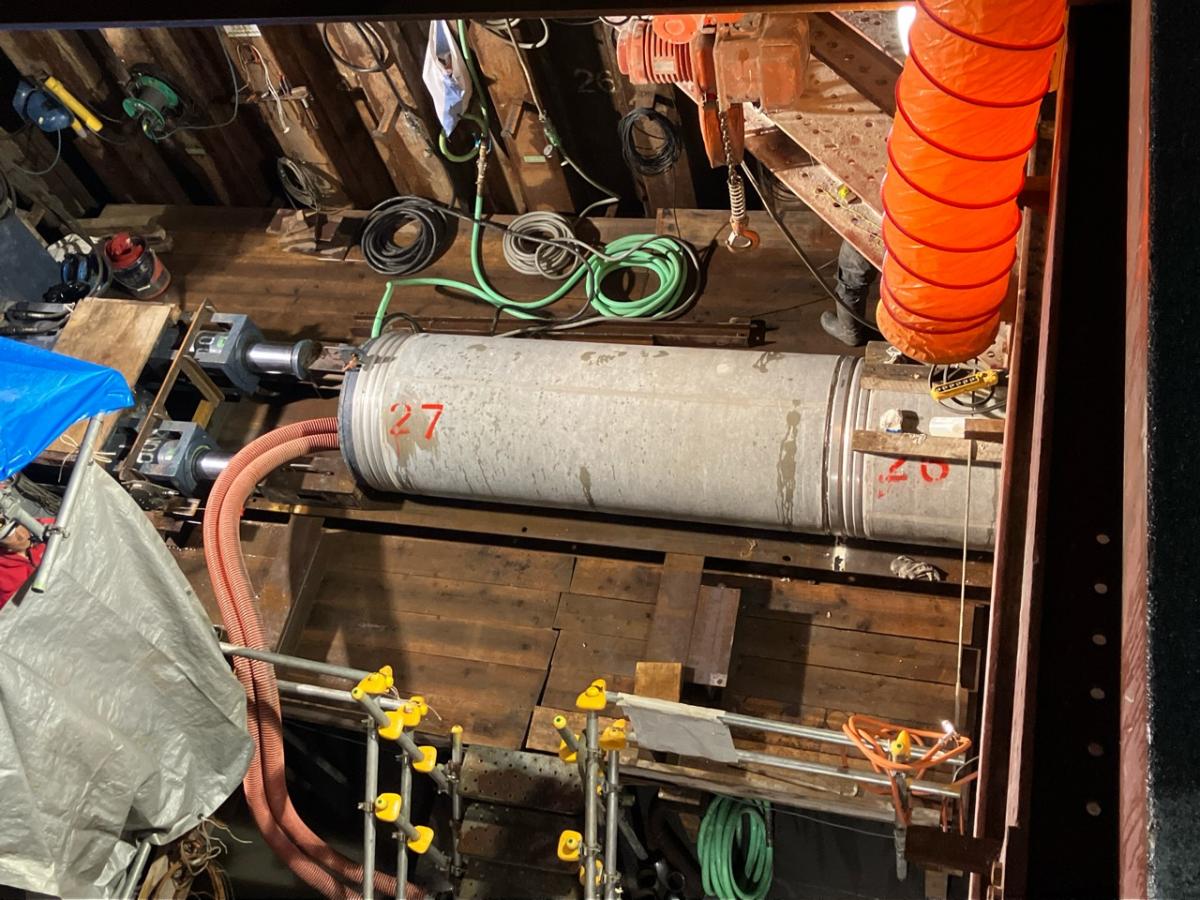

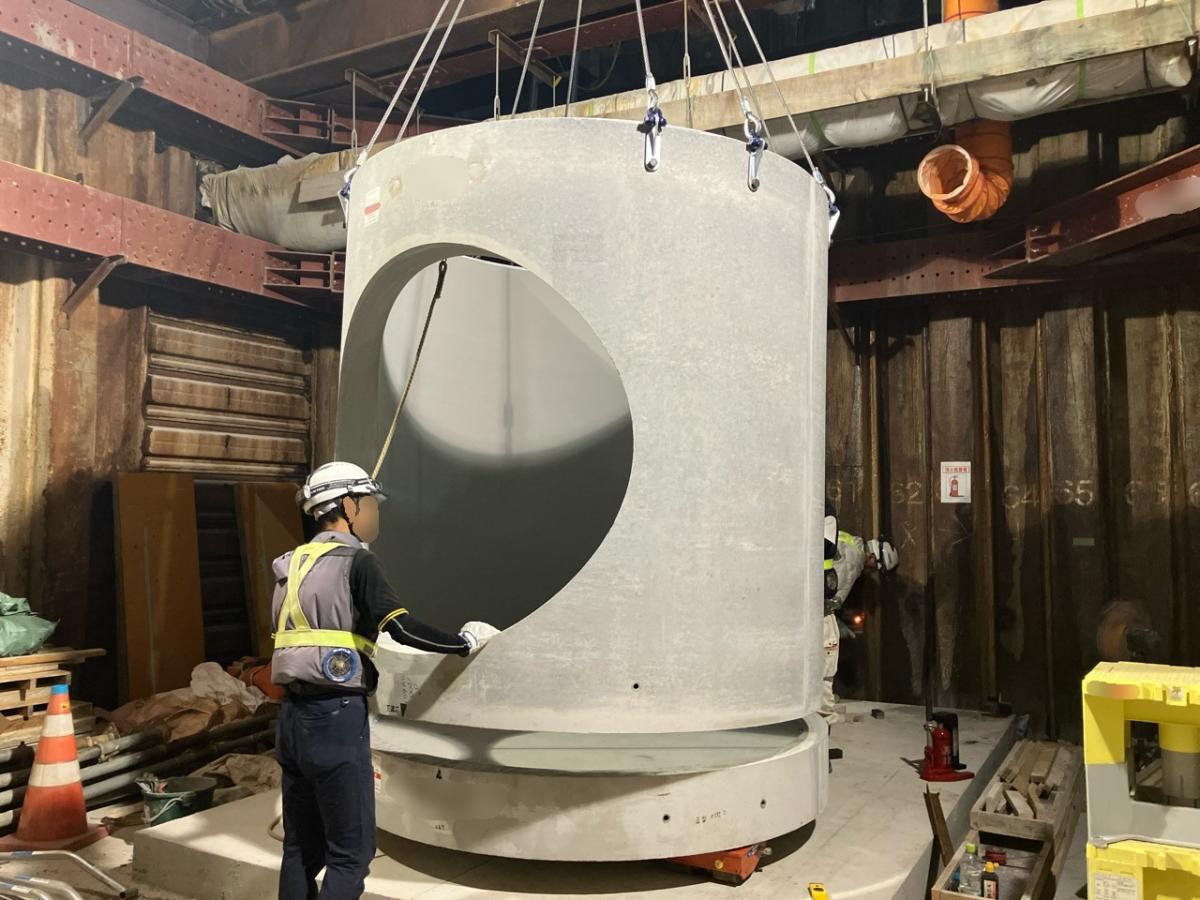

水路復旧工事R8年7月1日

これまでの施行状況(水路復旧工事)

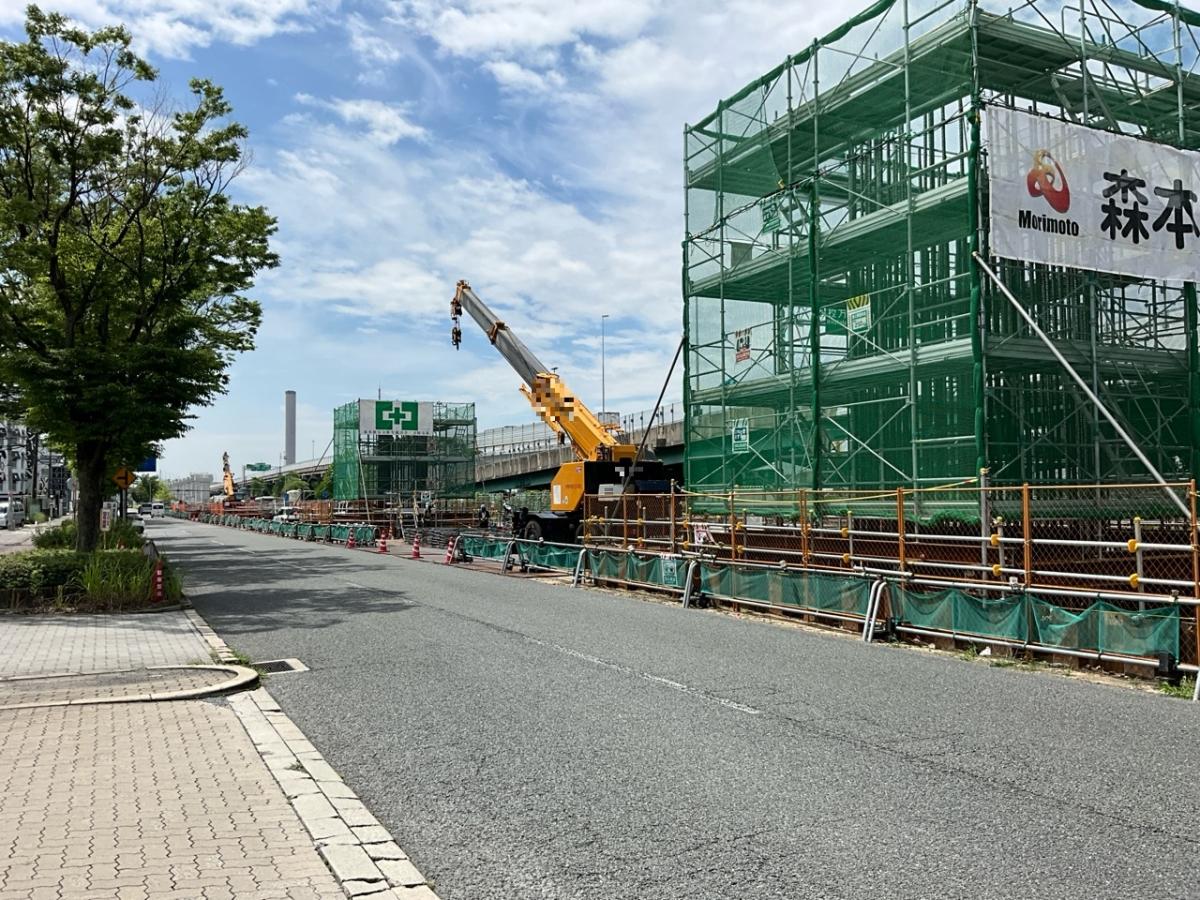

支柱建設工事【松生町工区】(森本組・新土木開発コンサルタントJV)

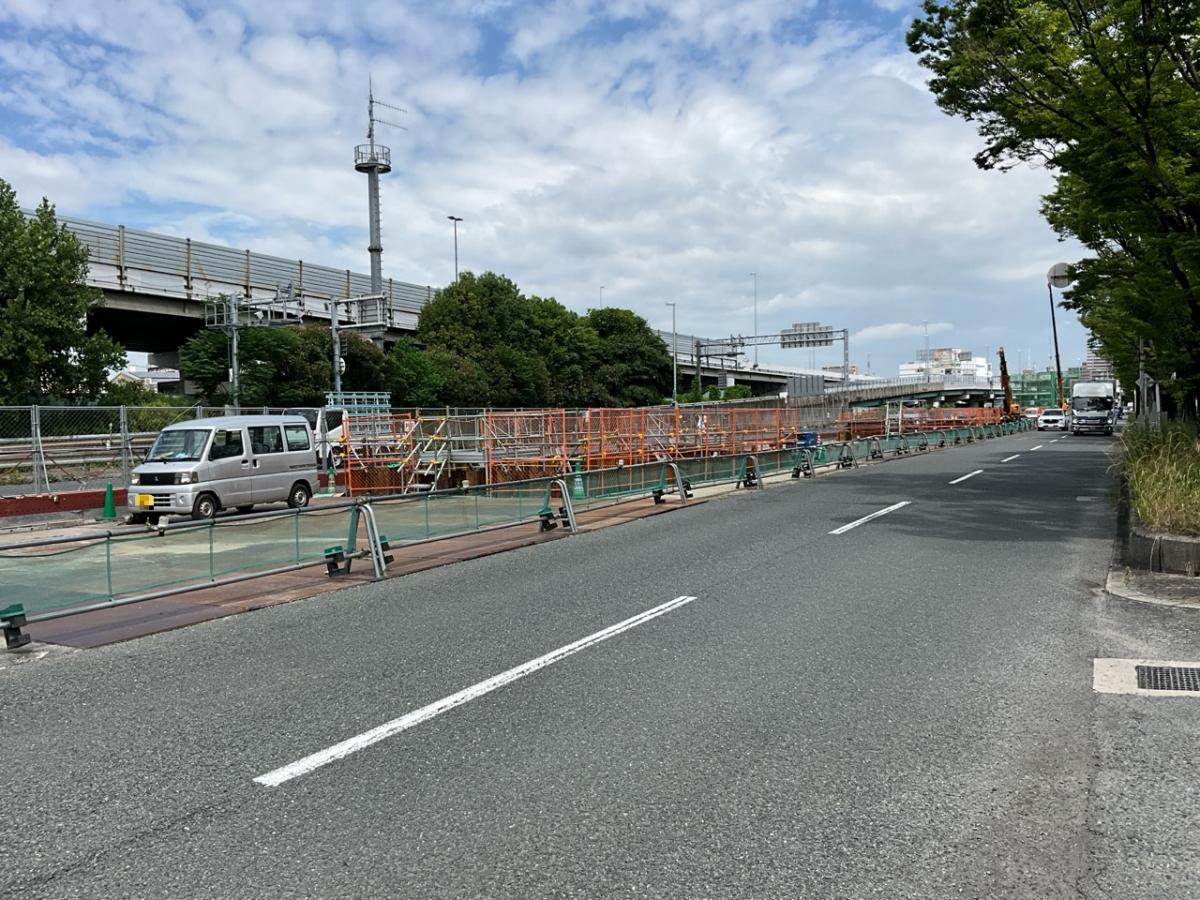

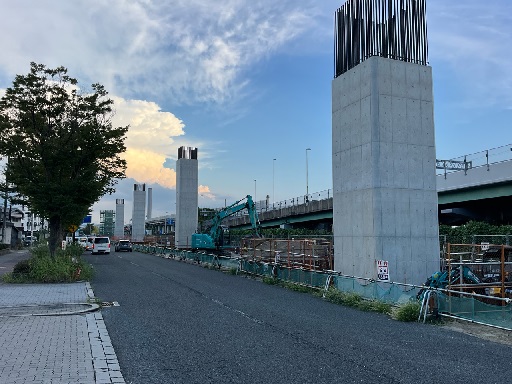

大阪中央環状線の中央分離帯にて支柱建設工事を行っています。

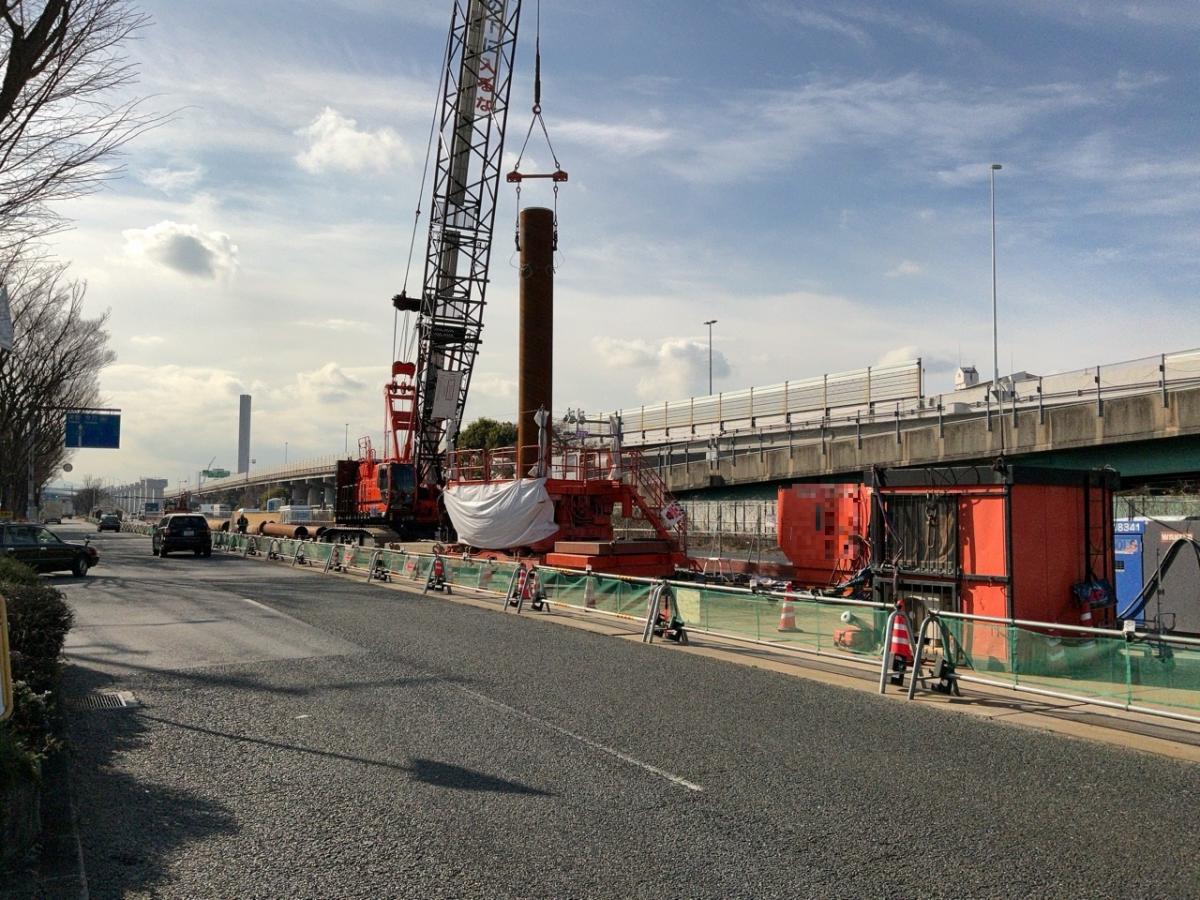

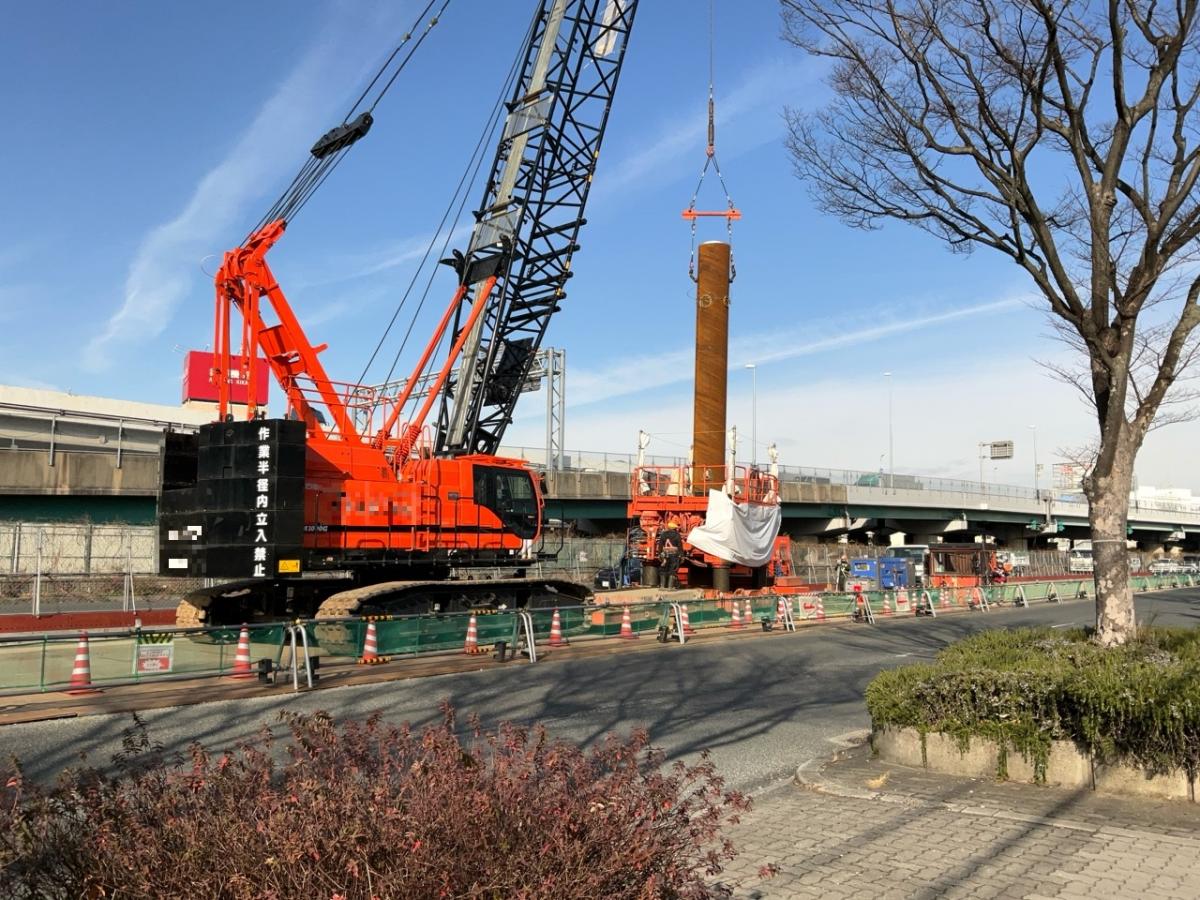

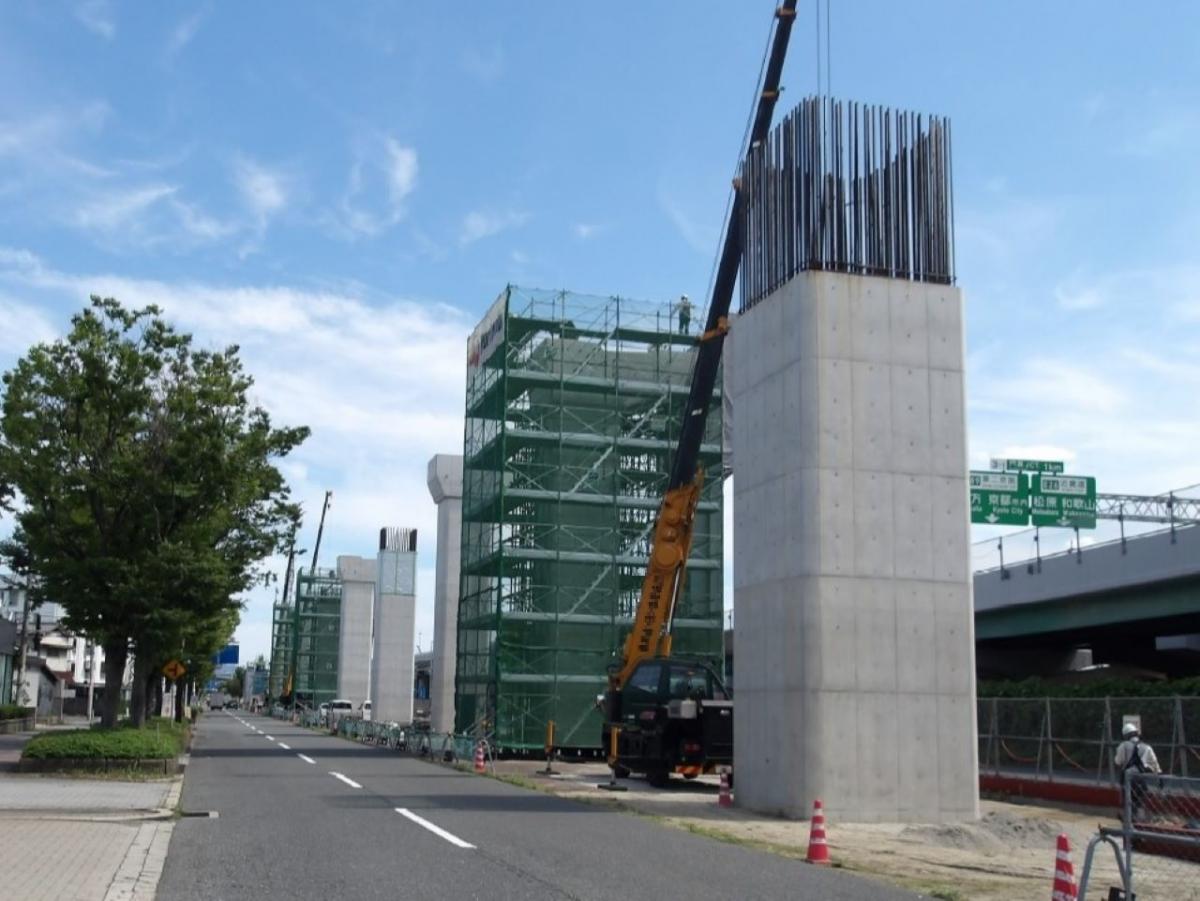

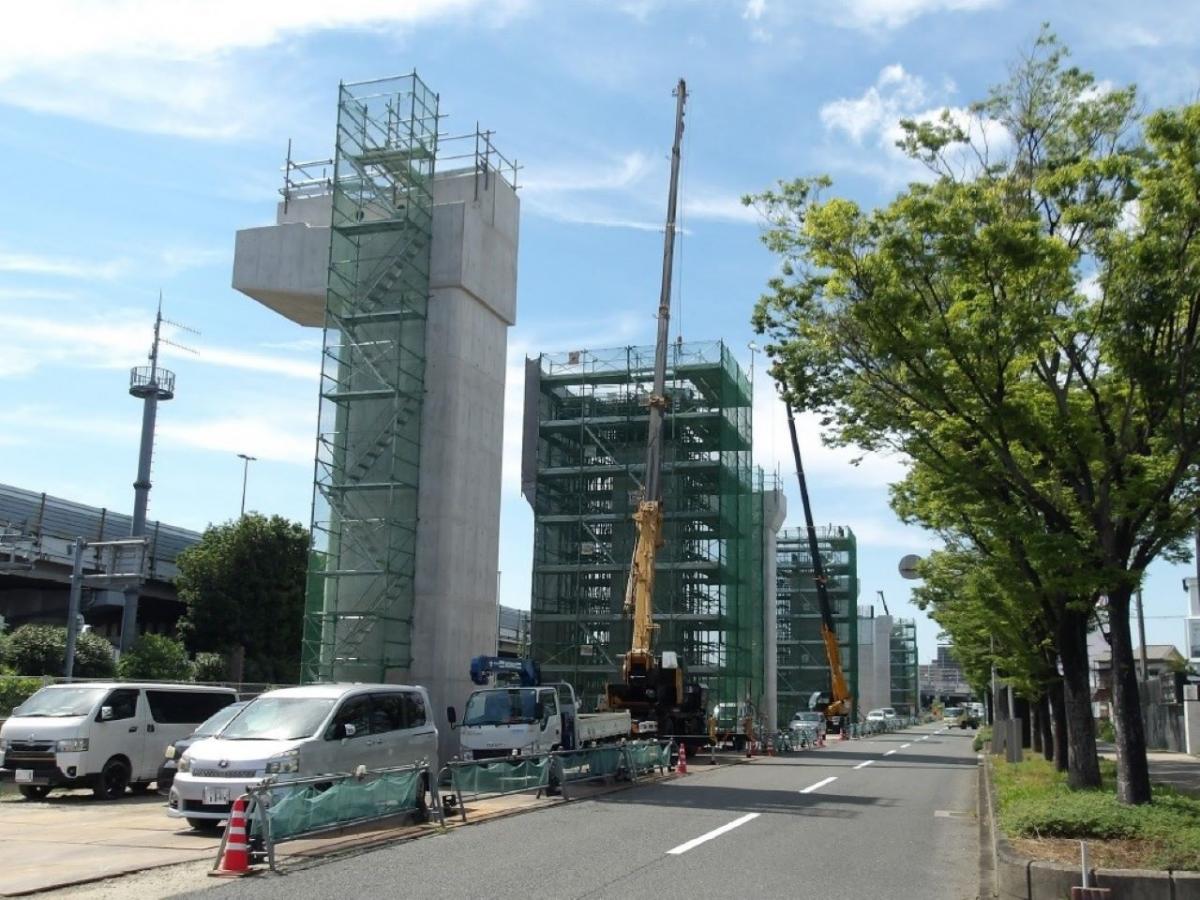

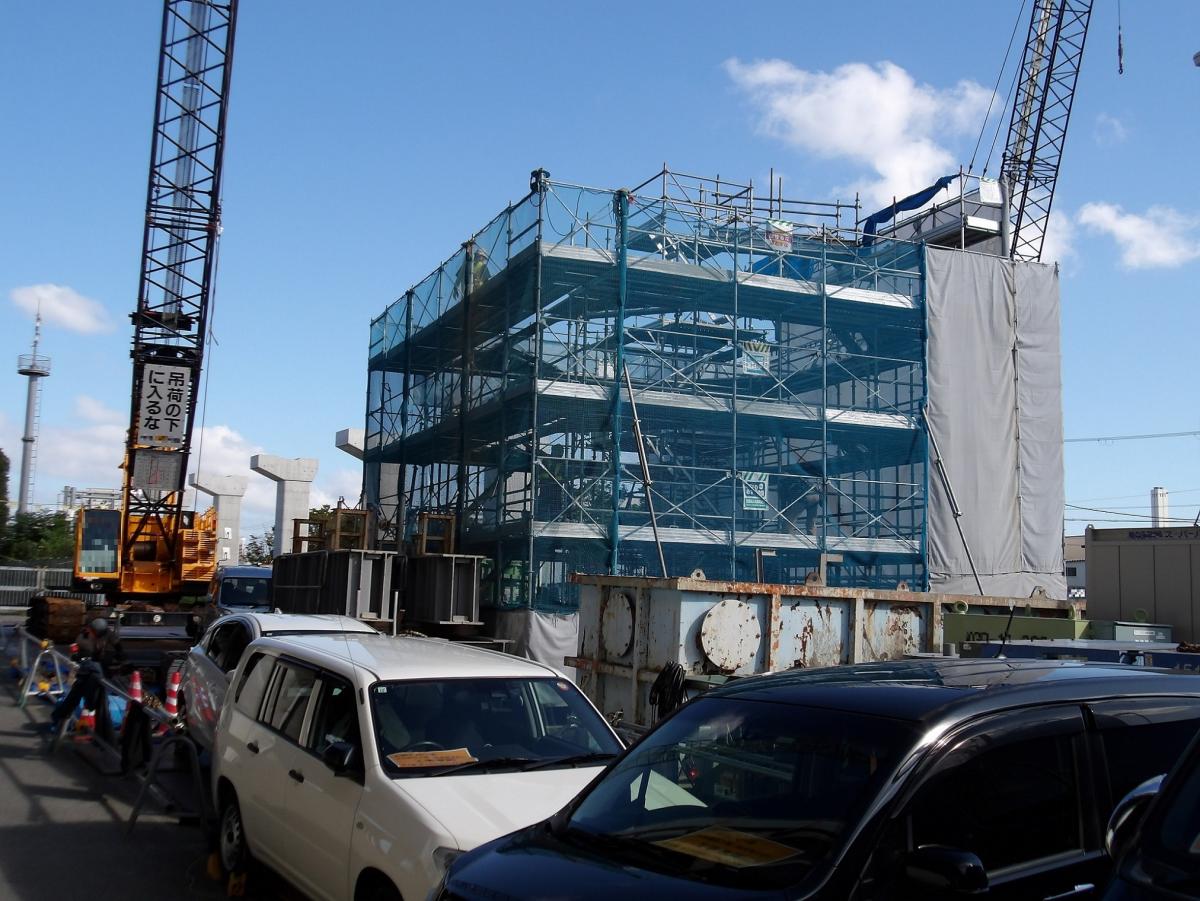

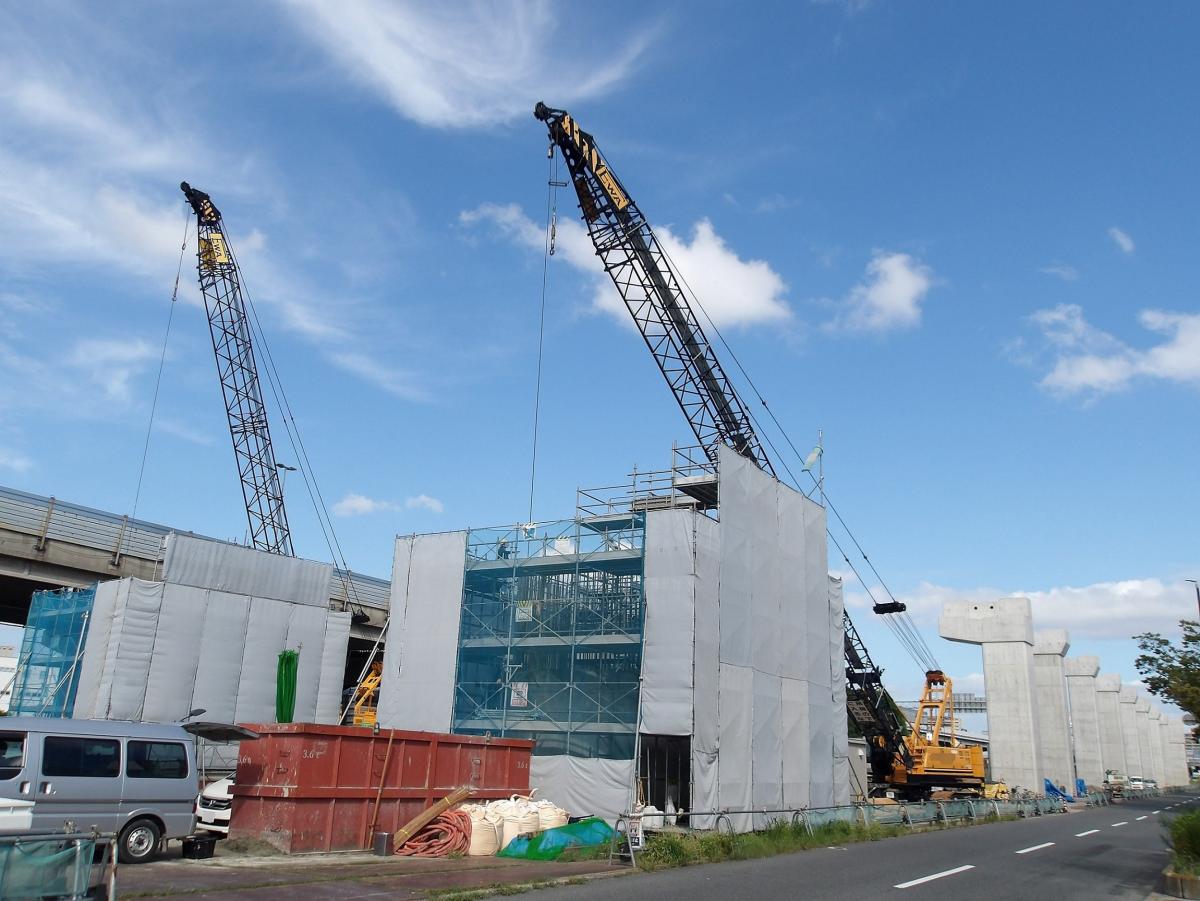

支柱建設工事【松生町工区】R8年7月1日_1 支柱建設工事【松生町工区】R8年7月1日_2

これまでの施工状況(松生町工区)

支柱建設工事【桑才新町工区】(奥村組土木興業(株))

令和6年4月に竣工しました。

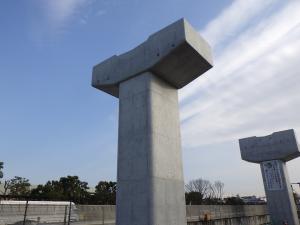

支柱建設工事【桑才新町工区】01 支柱建設工事【桑才新町工区】02

これまでの施工状況(桑才新町工区)

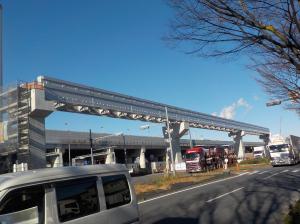

鋼軌道桁建設工事【B957工区】(川田工業(株)大阪支社)

令和6年6月に竣工しました。

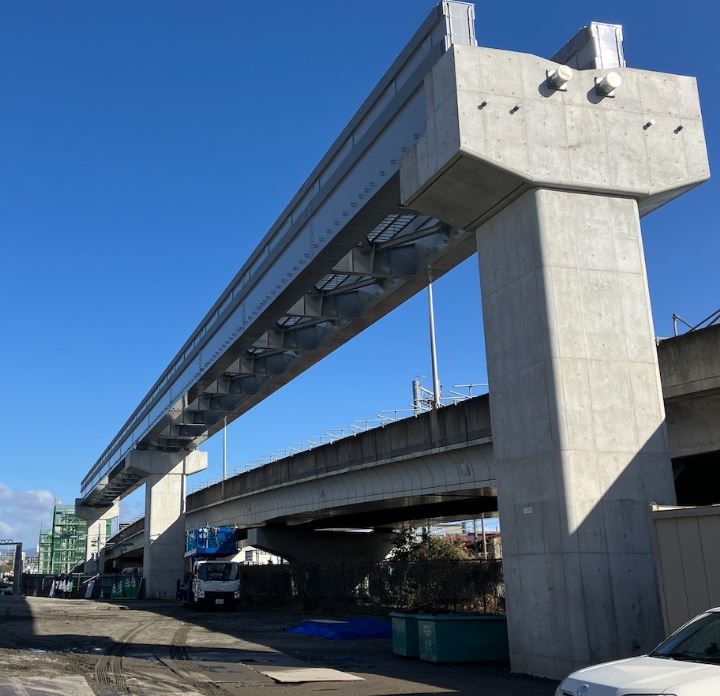

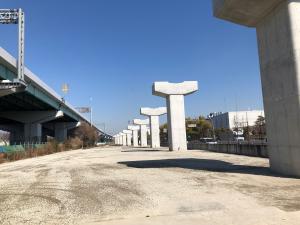

B957工区

鋼軌道桁建設工事【B968工区】(瀧上工業(株)大阪支店)

令和6年2月に竣工しました。

鋼軌道桁建設工事【B968工区】

YouTubeチャンネルにて桁架設動画part1(外部サイトへリンク)桁架設動画part2(外部サイトへリンク)公開中

これまでの施工状況(B968工区)

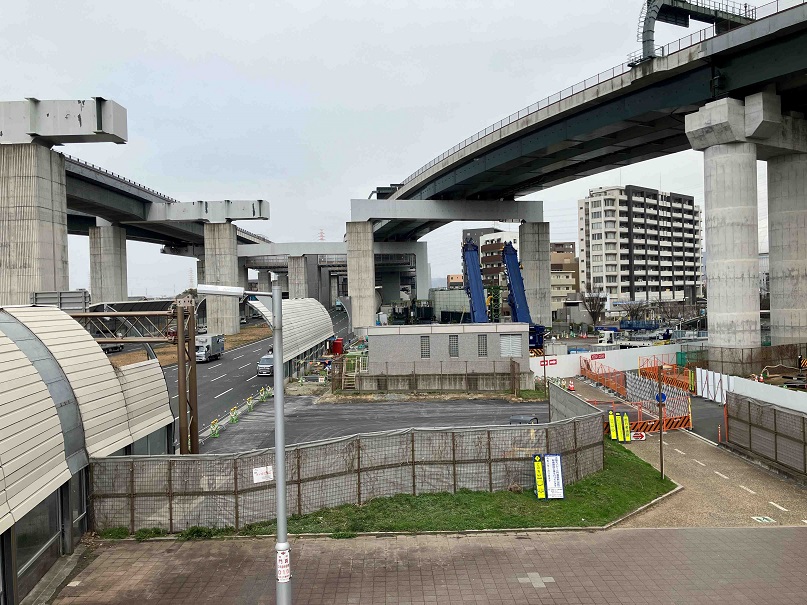

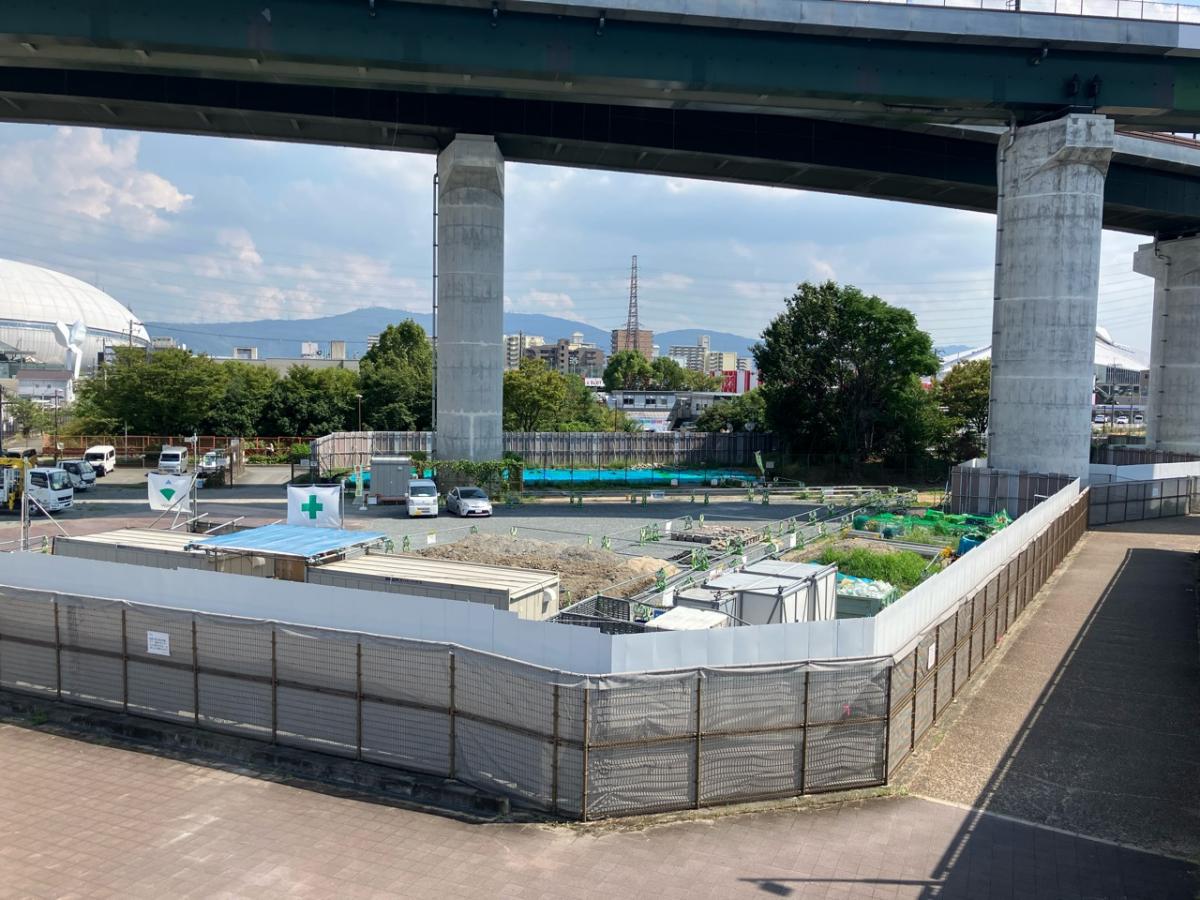

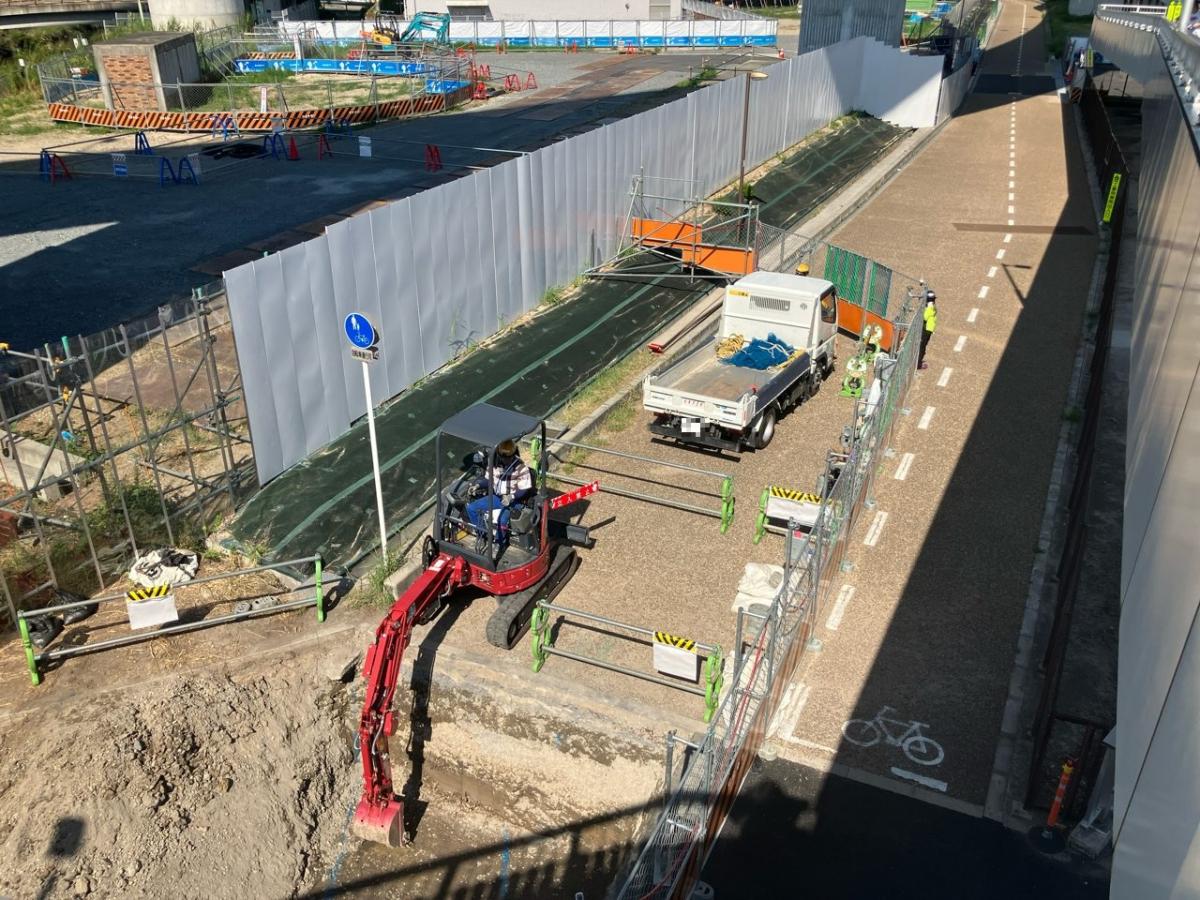

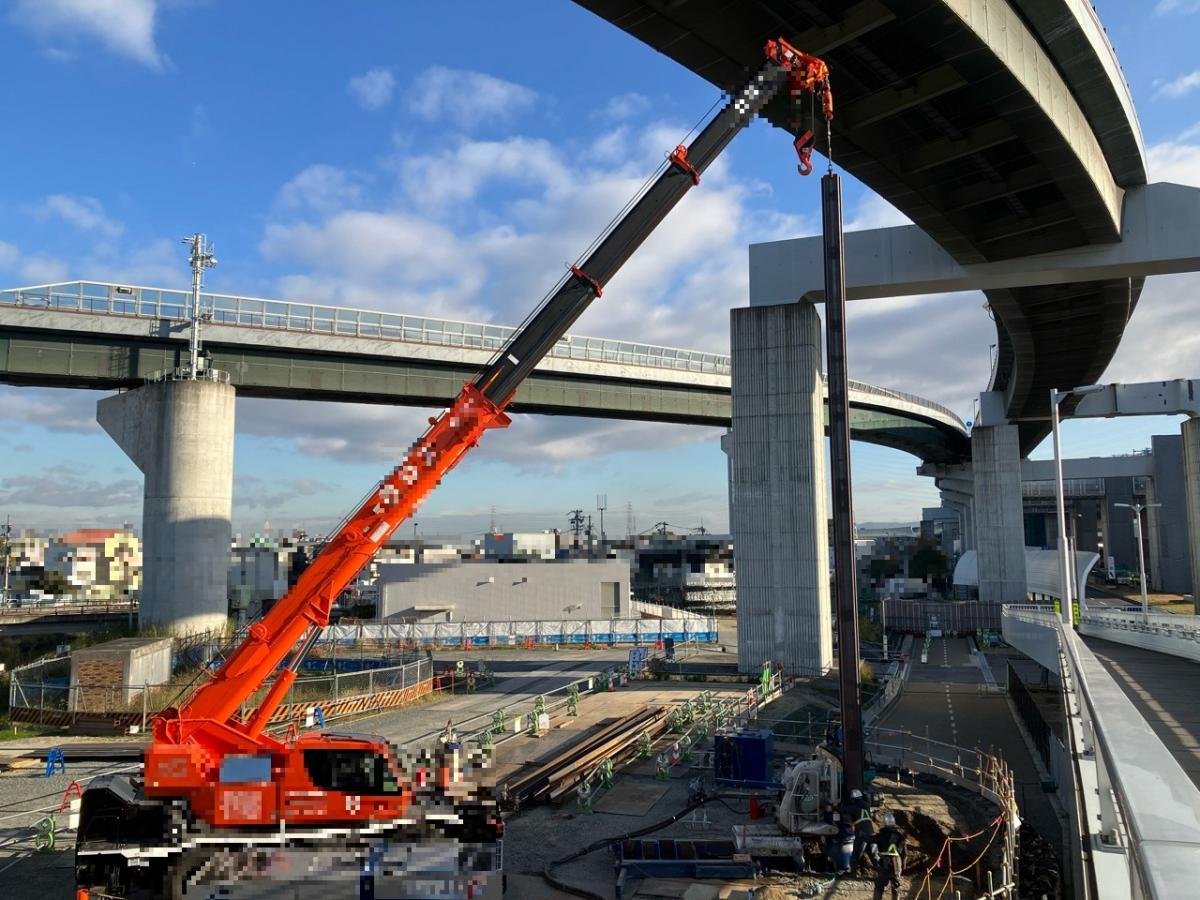

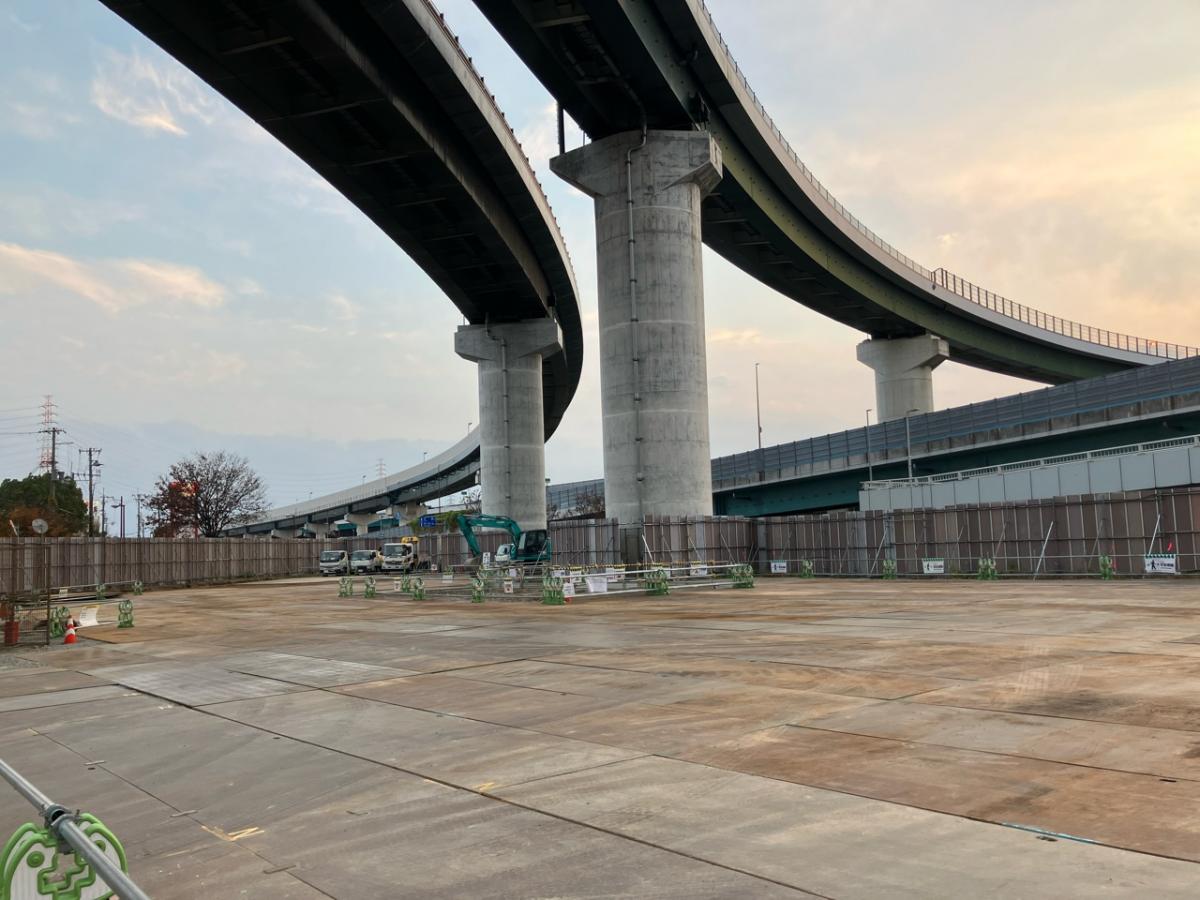

門真南駅(仮称)駅舎建設工事​((株)大林組)

ケーソン基礎及びRC橋脚を施工しています。

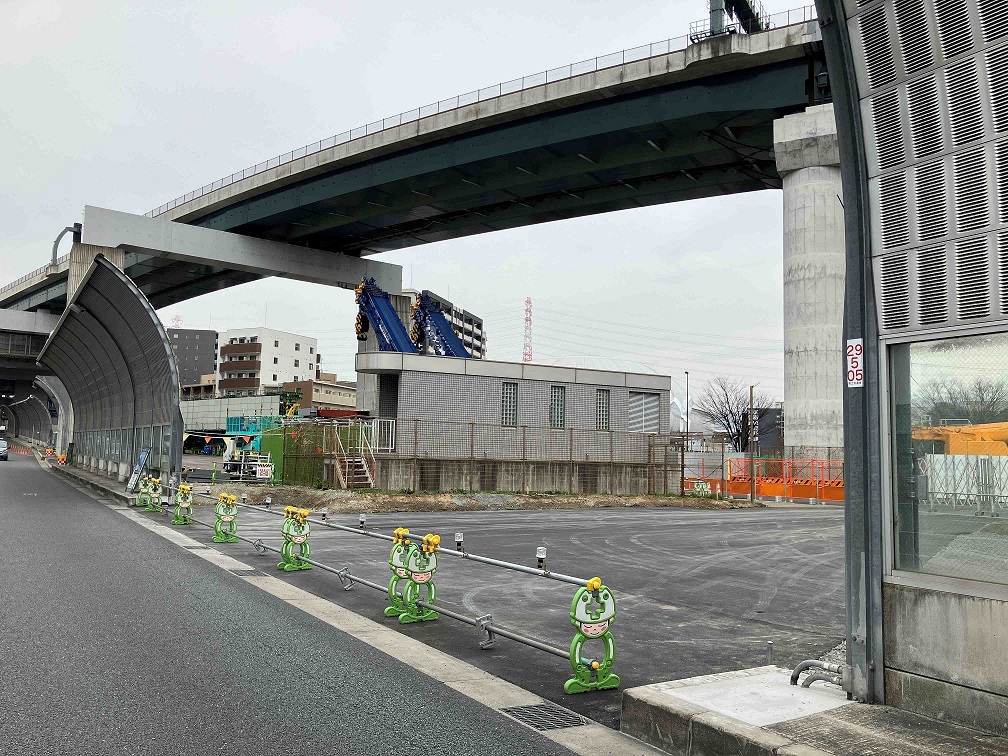

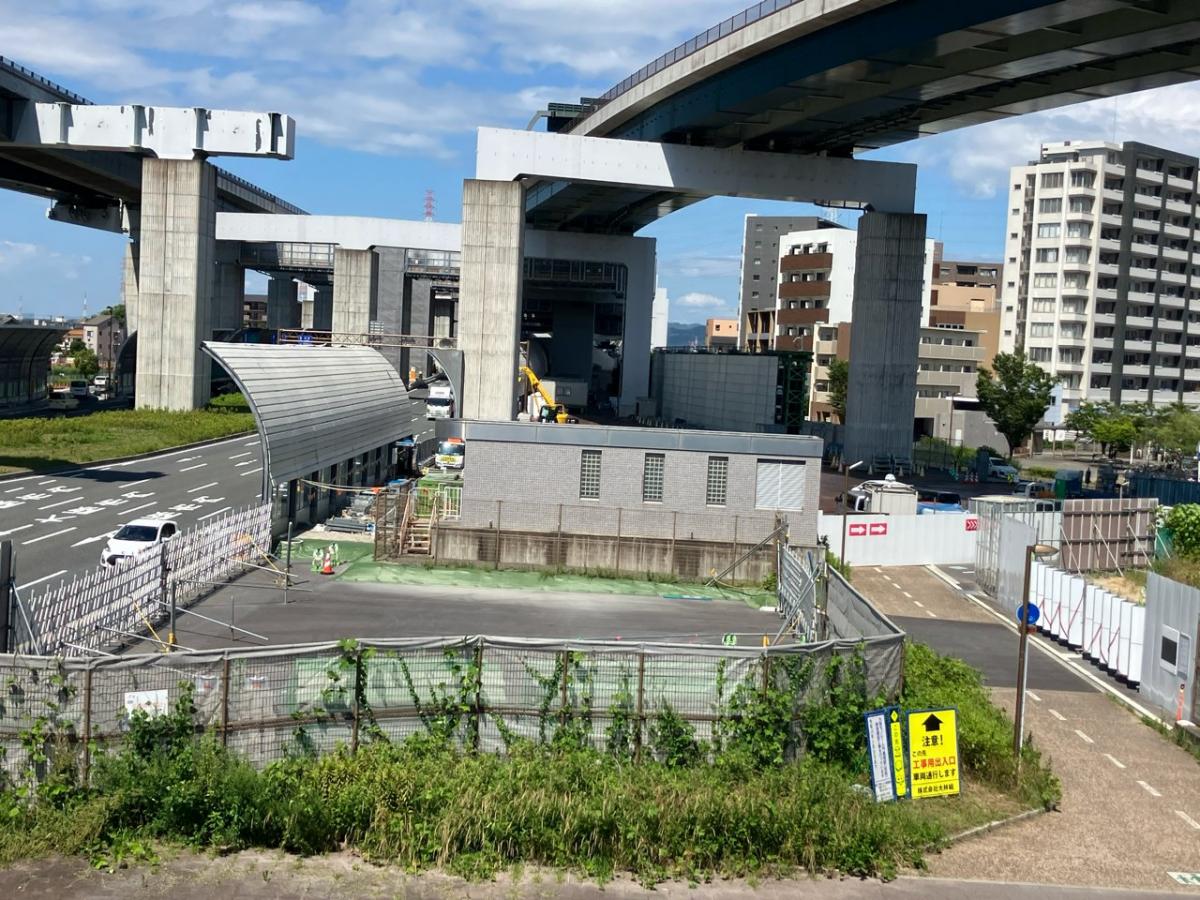

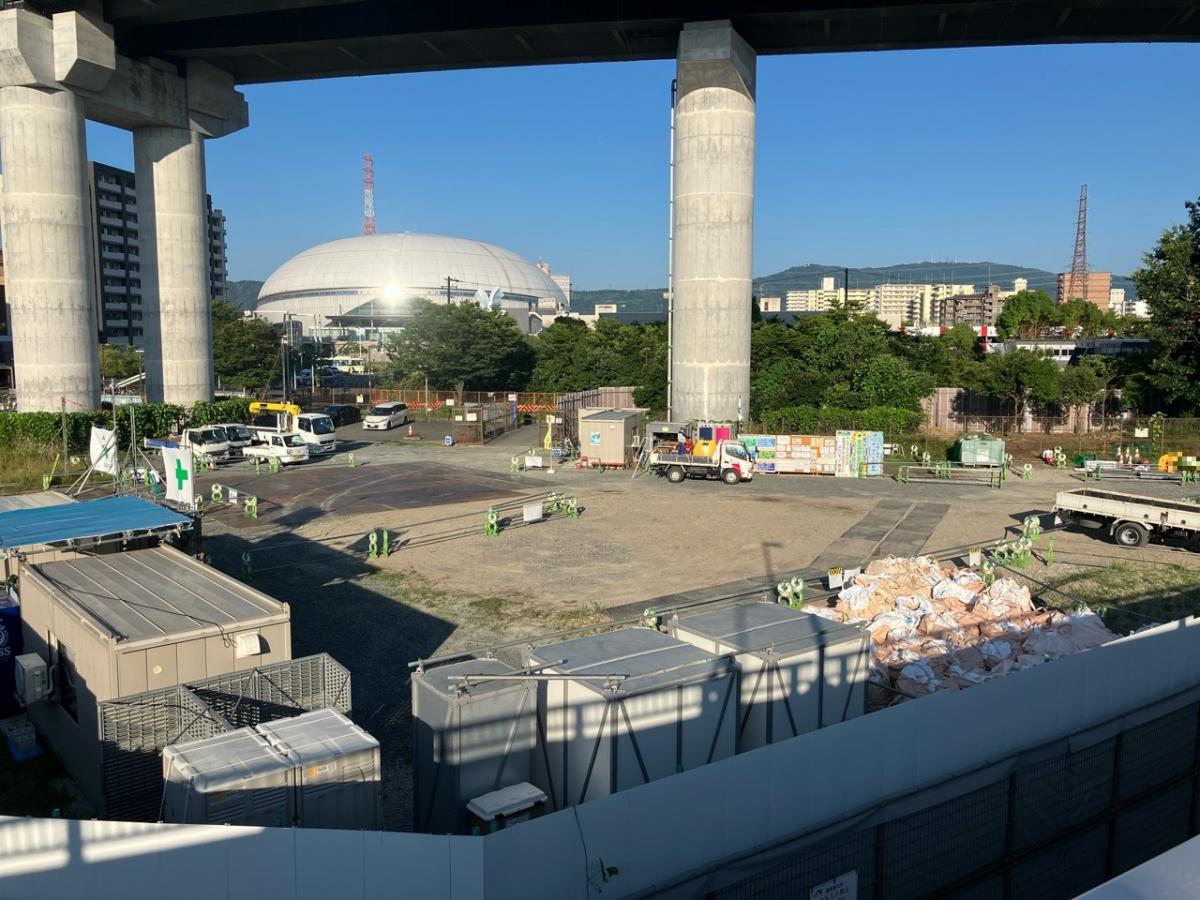

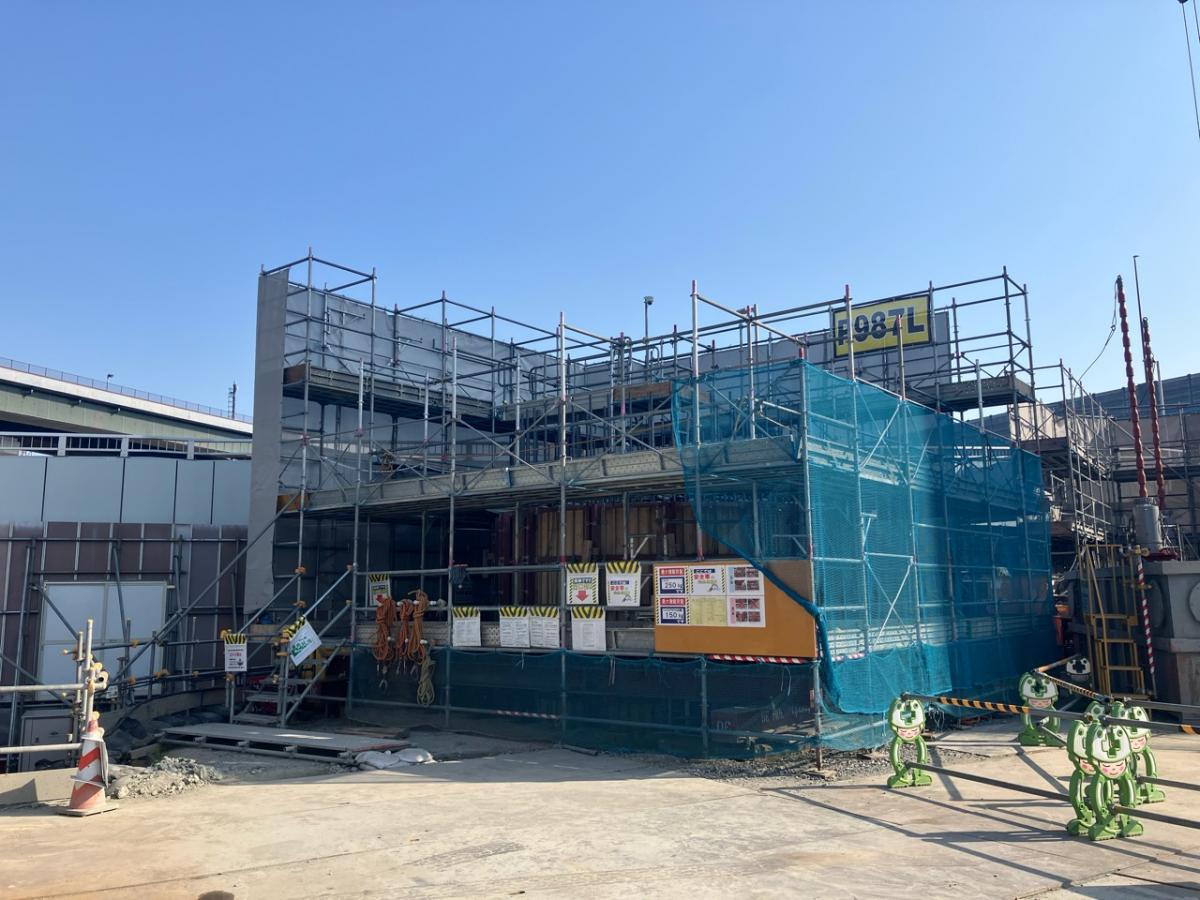

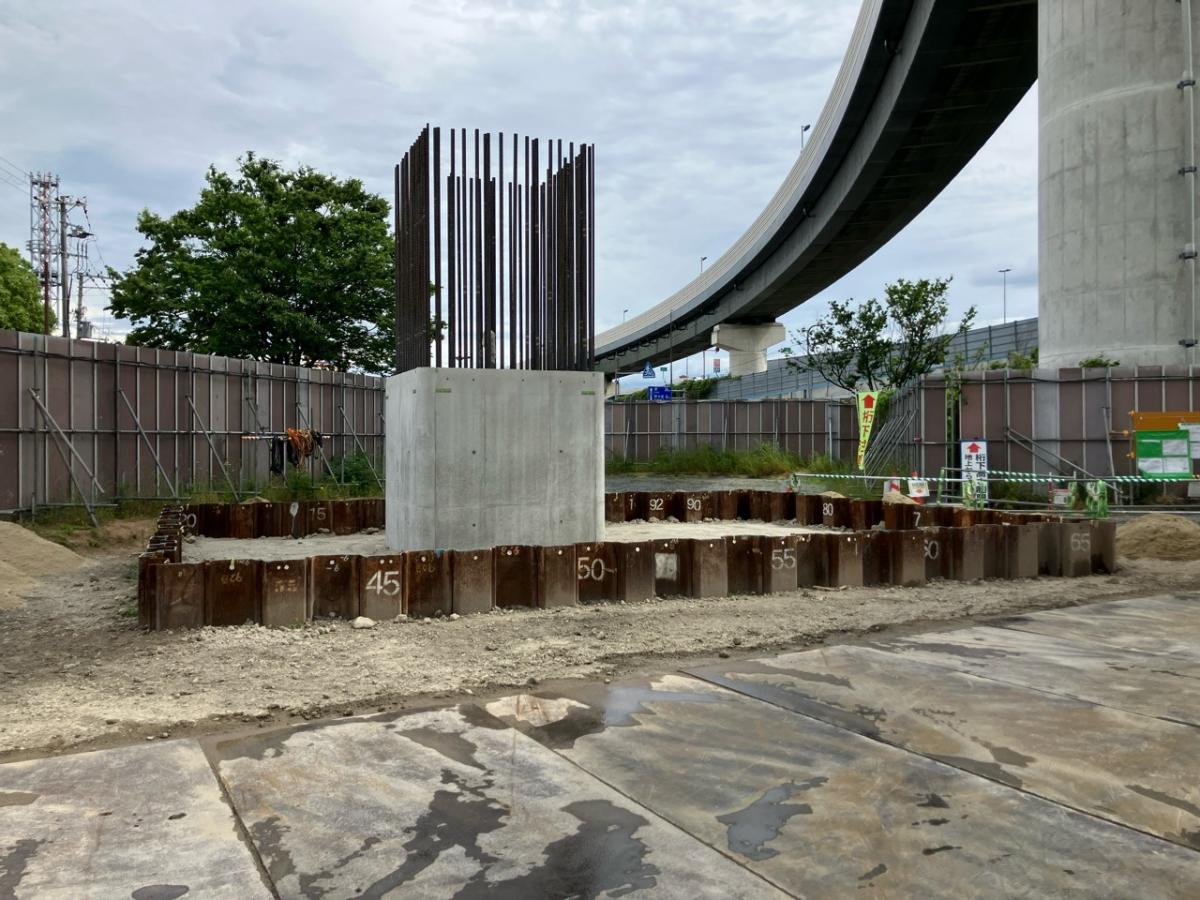

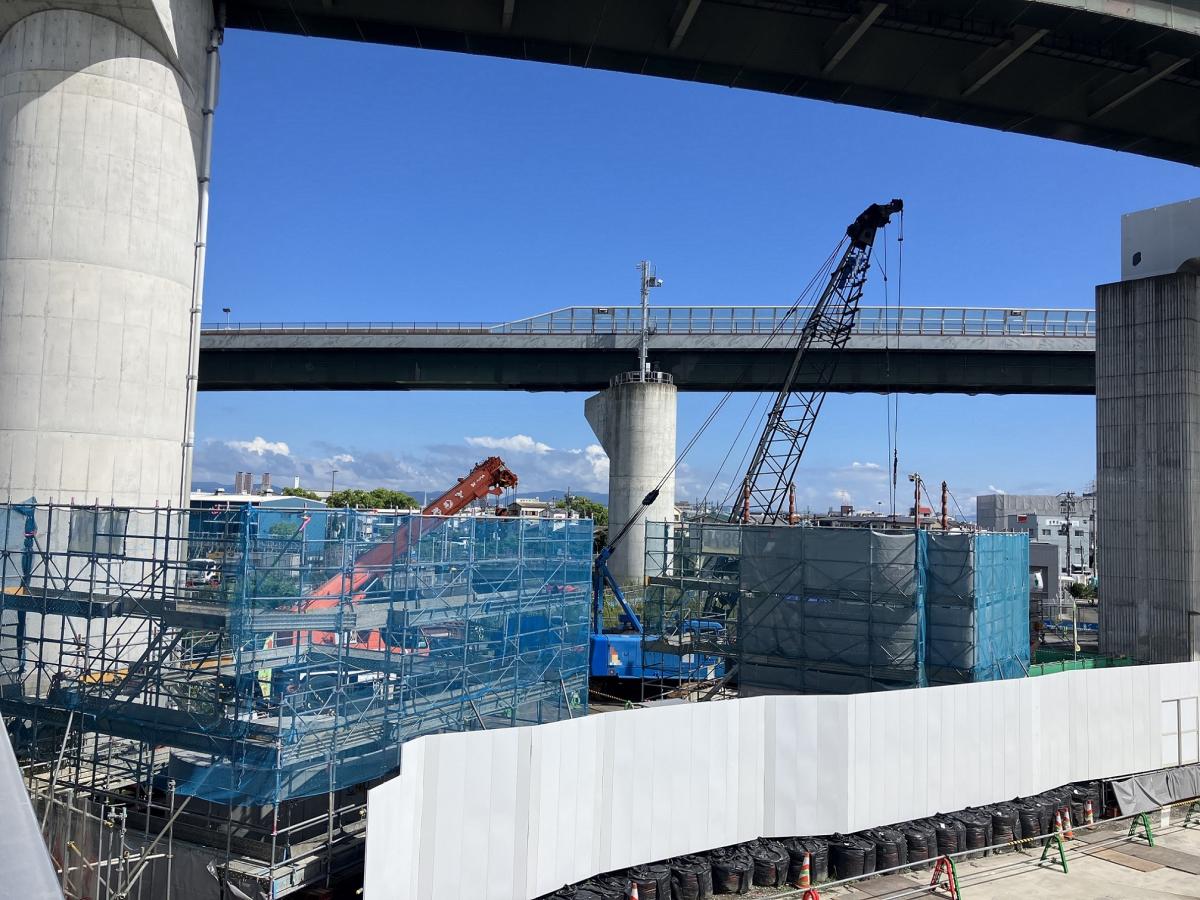

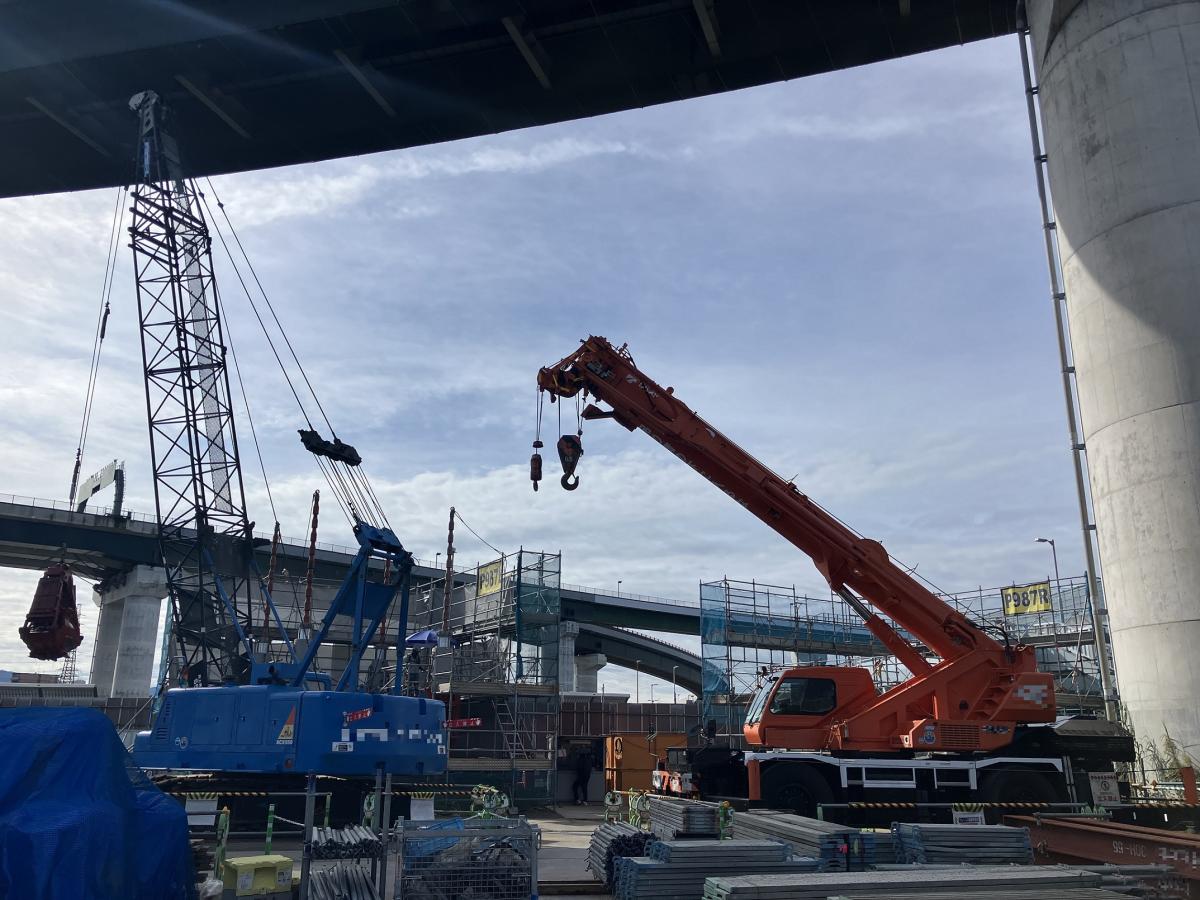

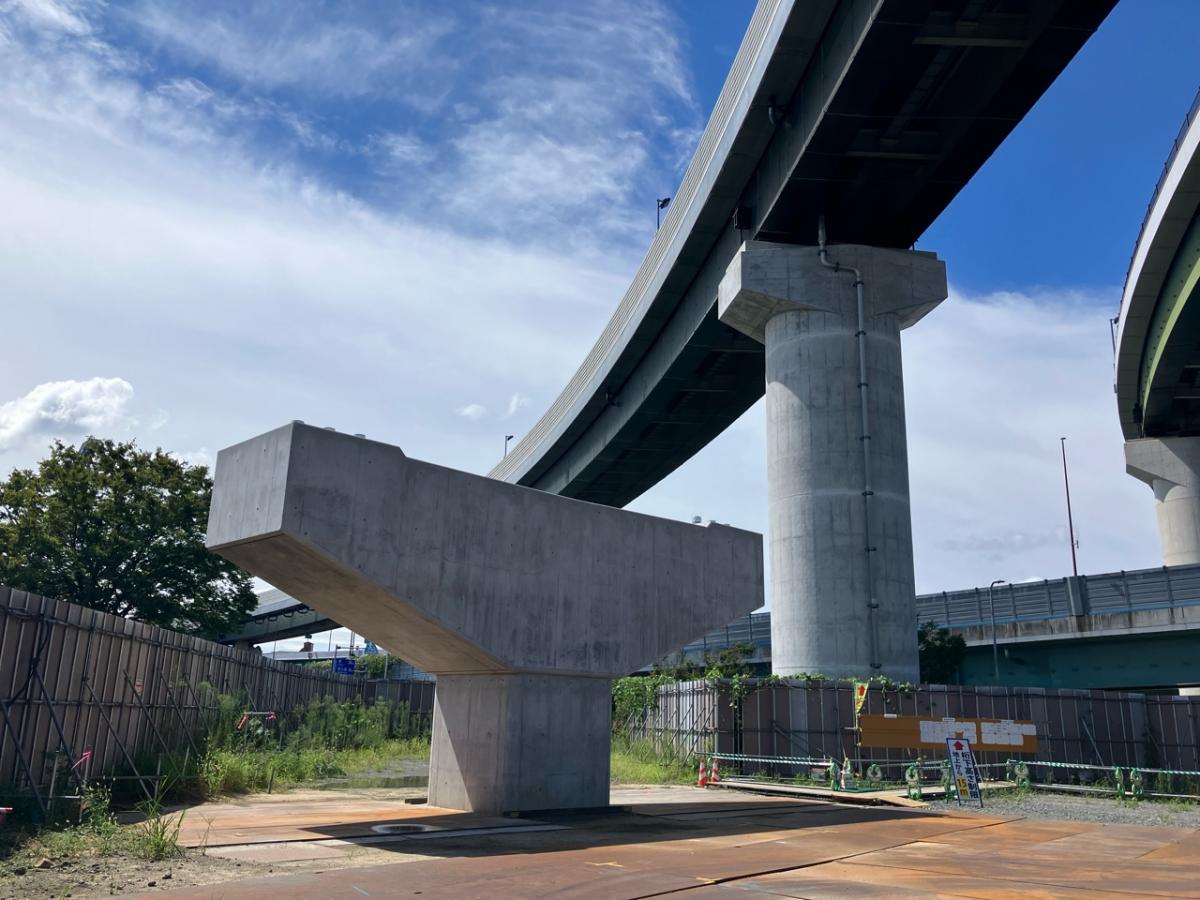

門真南駅(仮称)駅舎建設工事R8年7月7日_1 門真南駅(仮称)駅舎建設工事R8年7月7日_2 門真南駅(仮称)駅舎建設工事R8年7月7日_3

これまでの施工状況(門真南駅(仮称)駅舎建設工事)

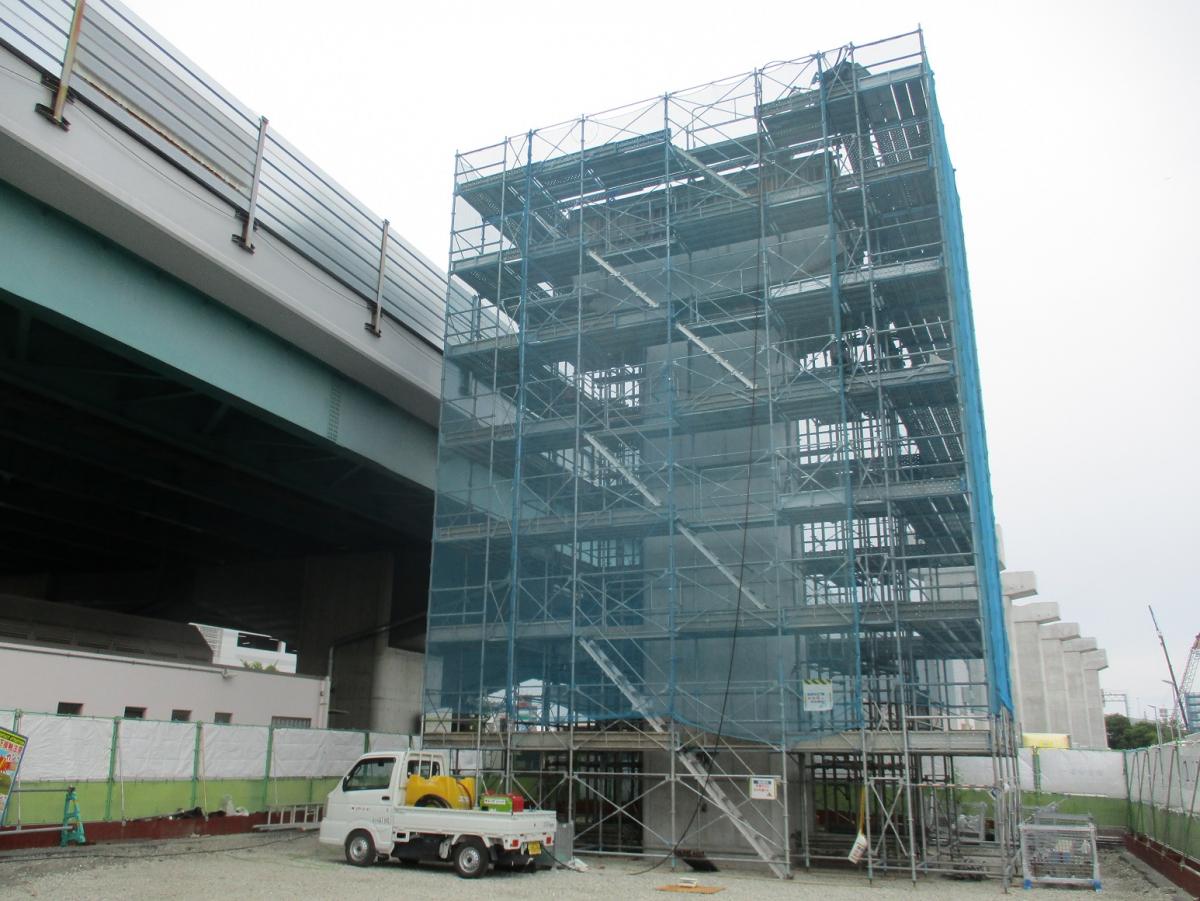

支柱建設工事【三ツ島工区】(中林建設(株))

準備工として地盤改良を実施しています

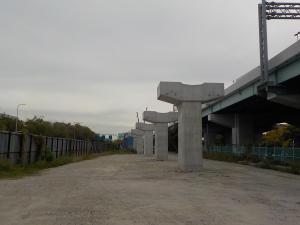

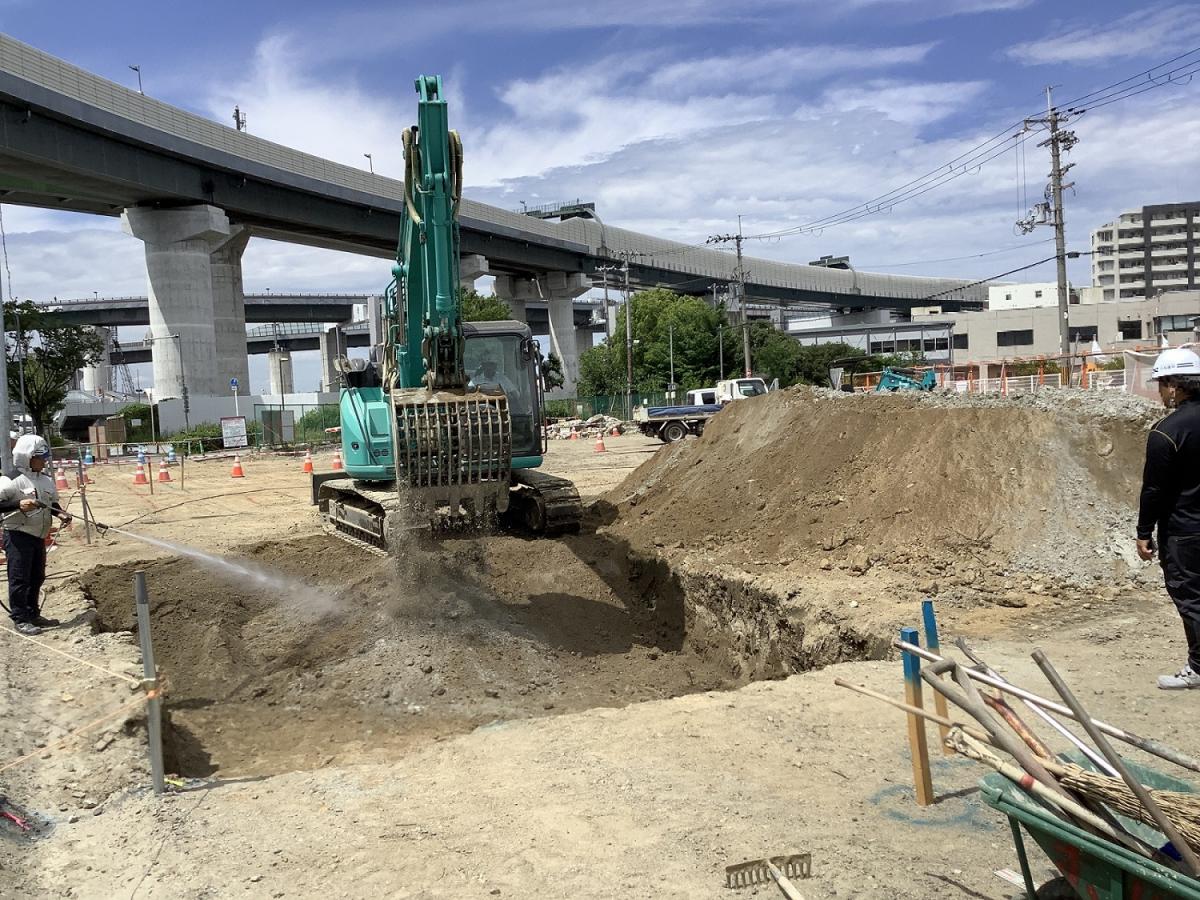

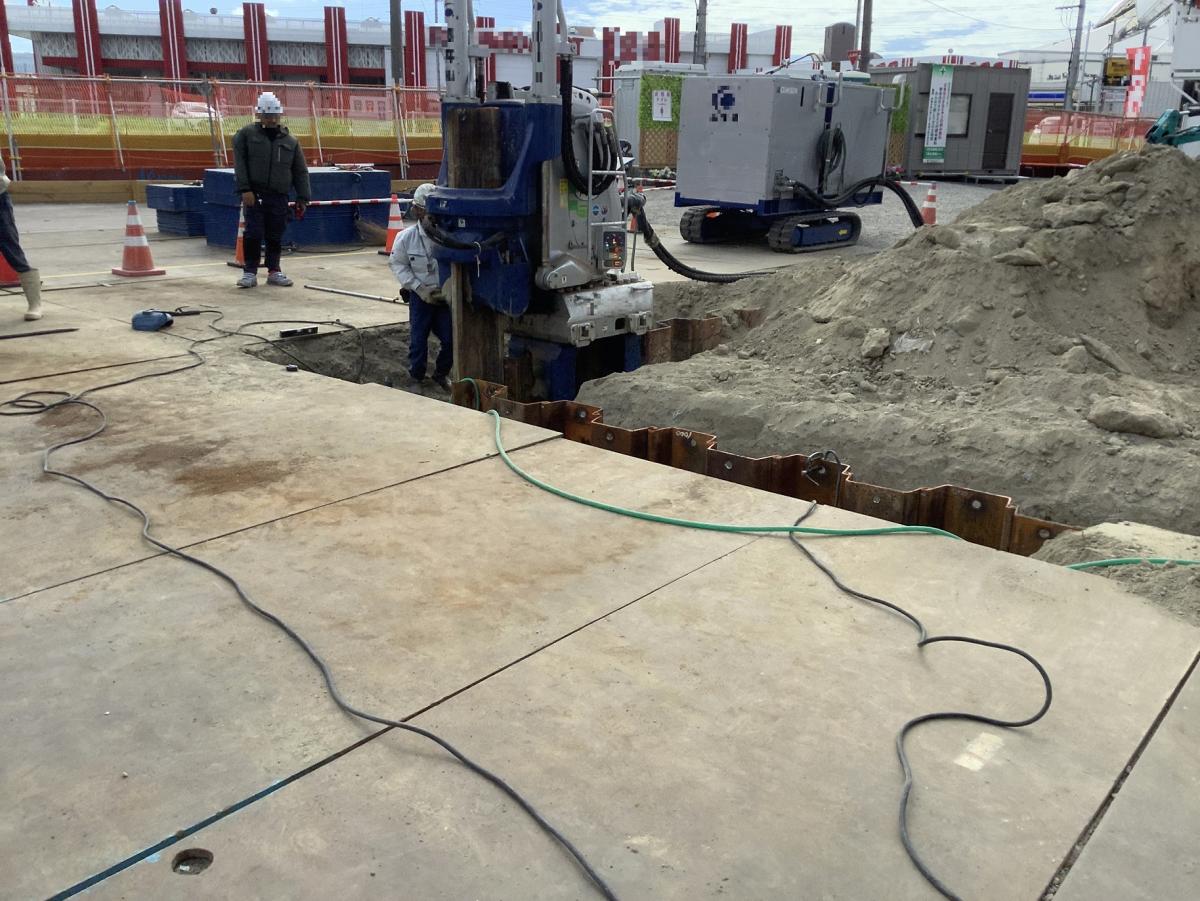

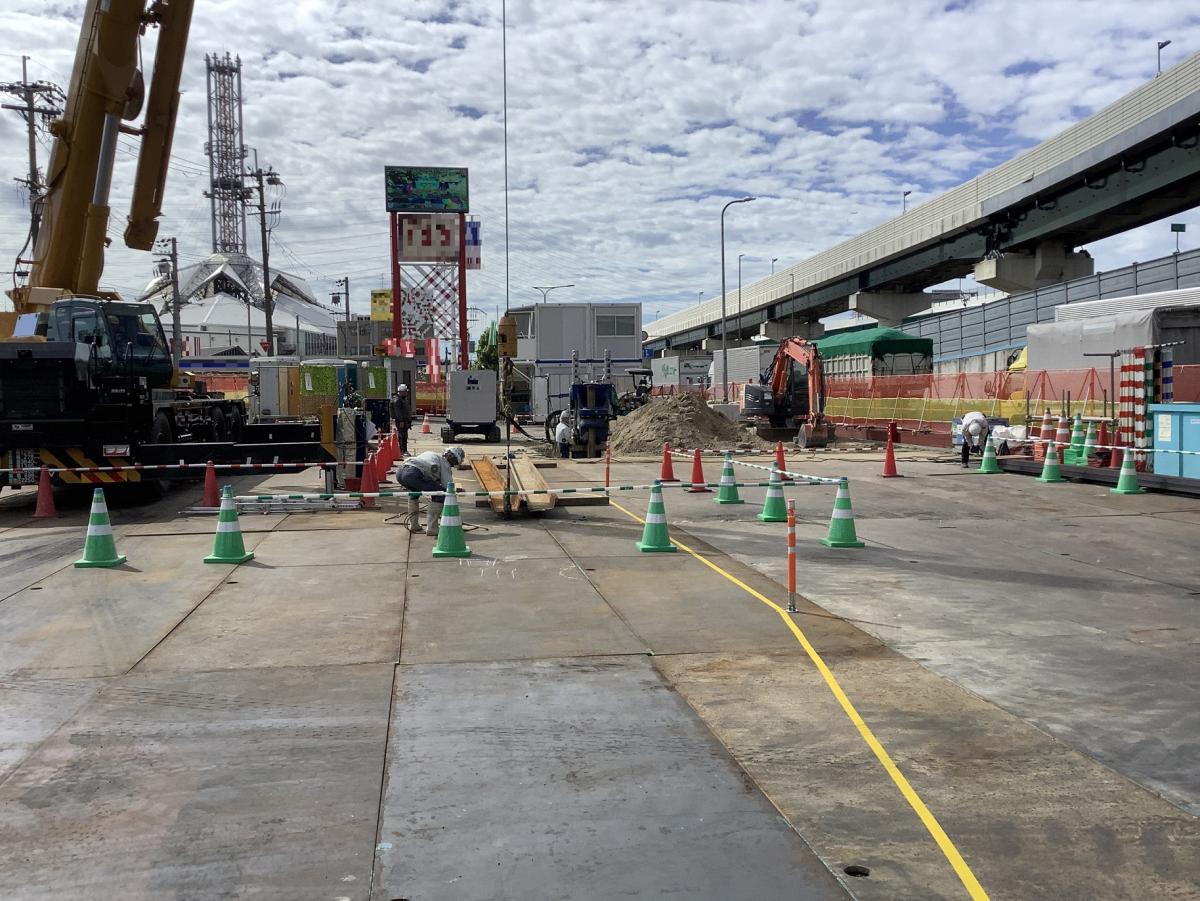

支柱建設工事【三ツ島工区】R8年7月1日

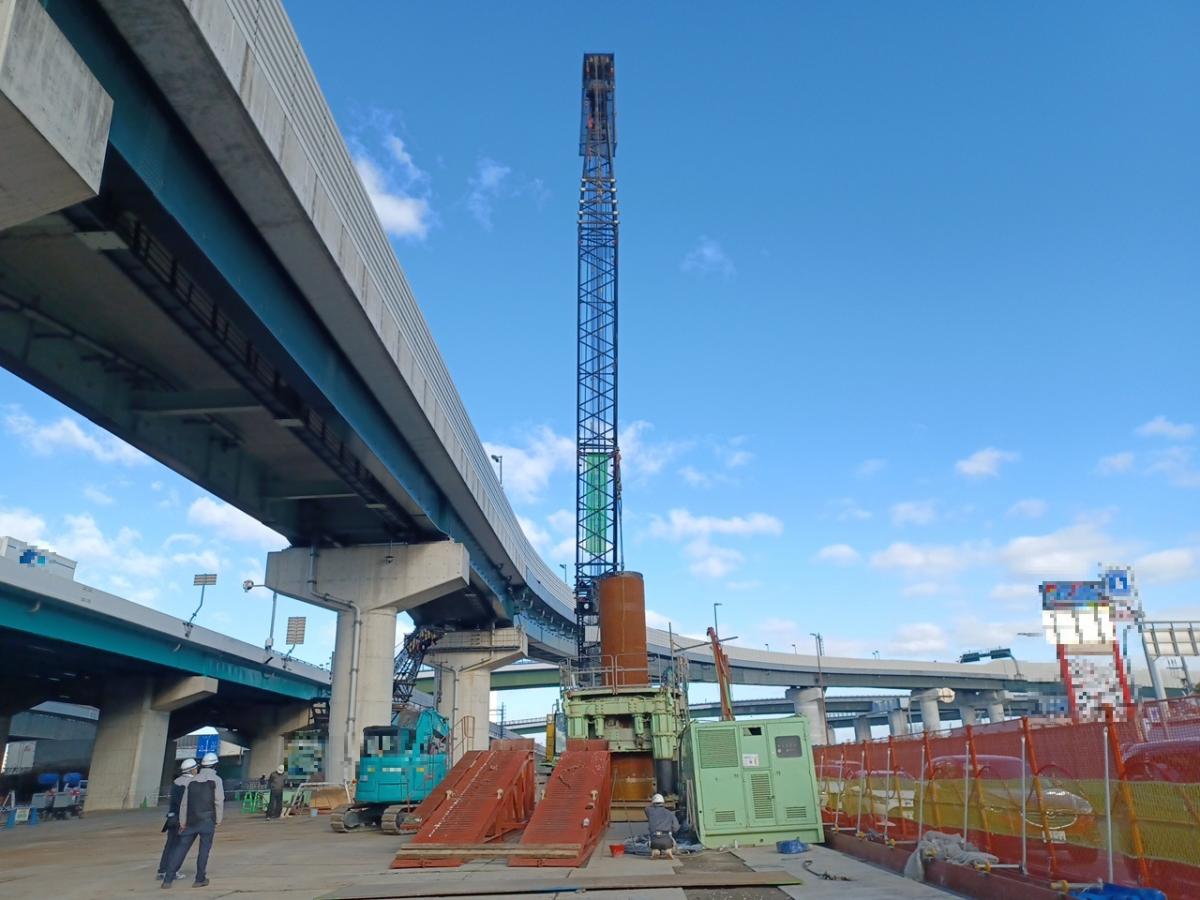

支柱建設工事【茨田大宮工区その2】(中林建設・タナカコンストラクション特定JV)

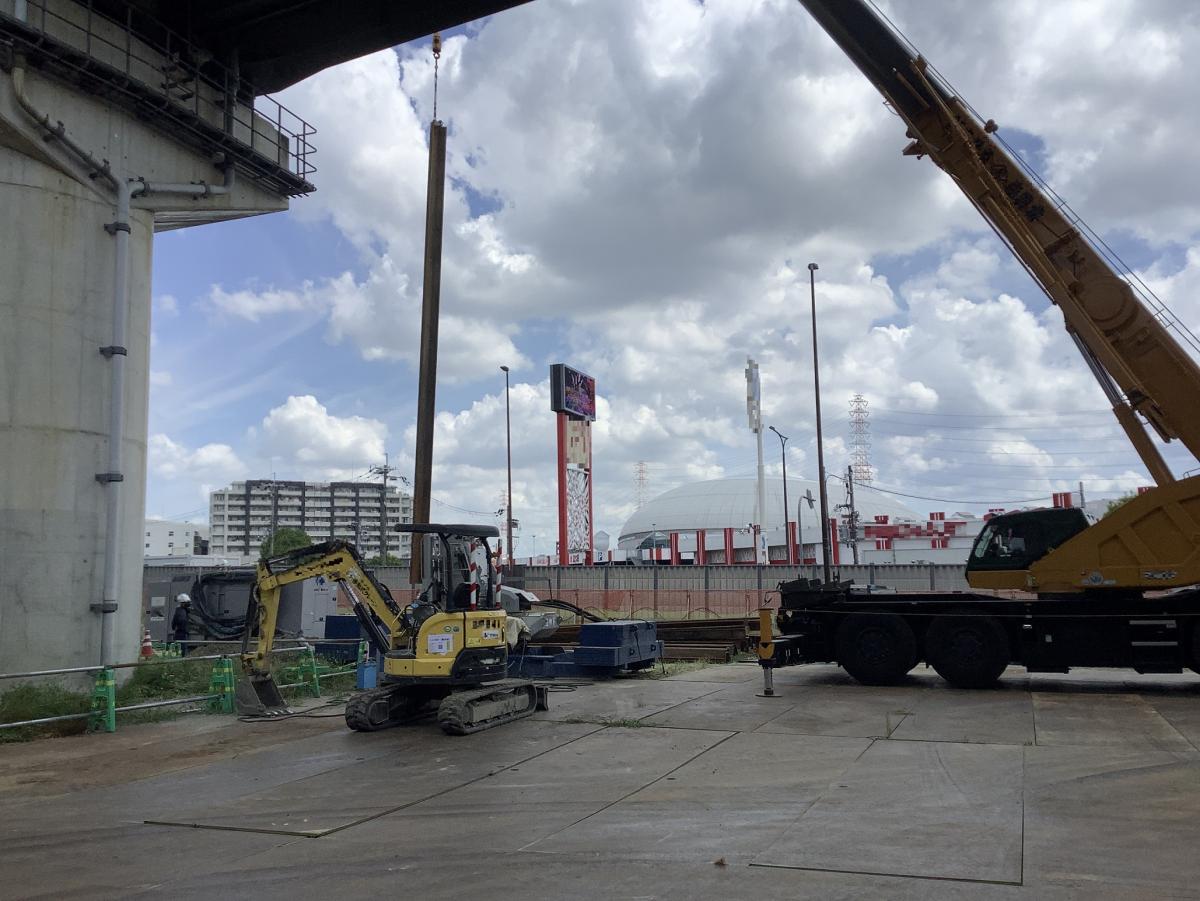

場所打ち杭の施工を行っています。

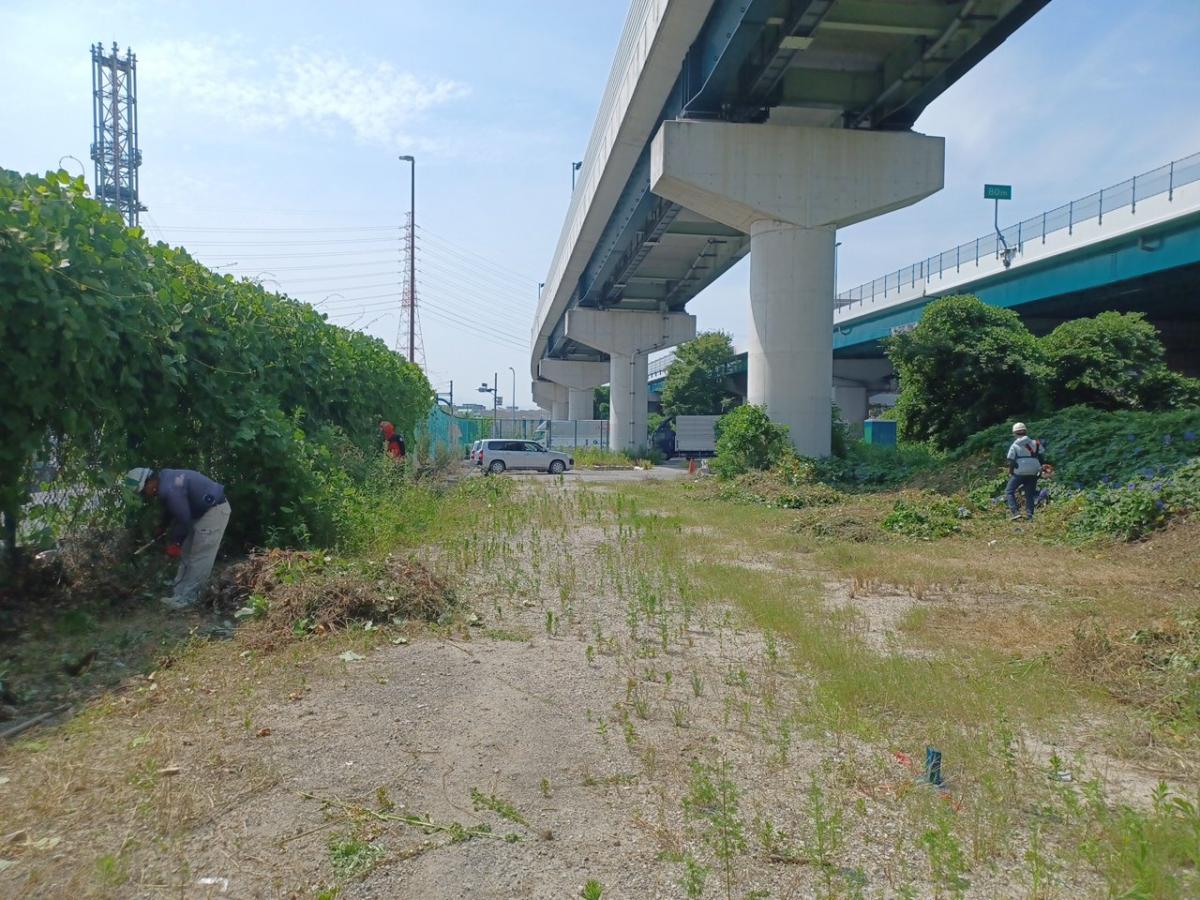

支柱建設工事【茨田大宮工区その2】

これまでの施工状況(茨田大宮工区その2)

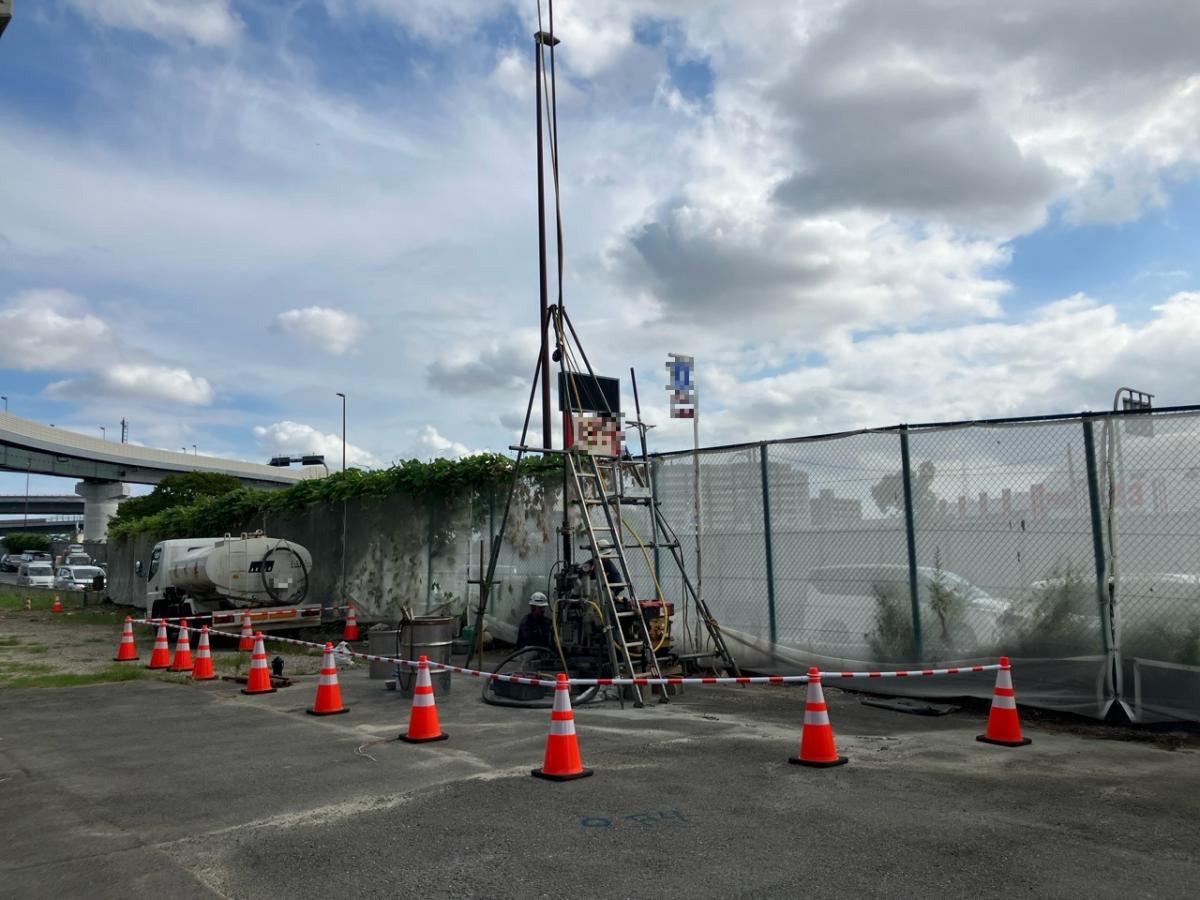

​支柱建設工事【茨田大宮工区】(大日本土木・全日本コンサルタントJV)

令和7年1月に竣工しました。

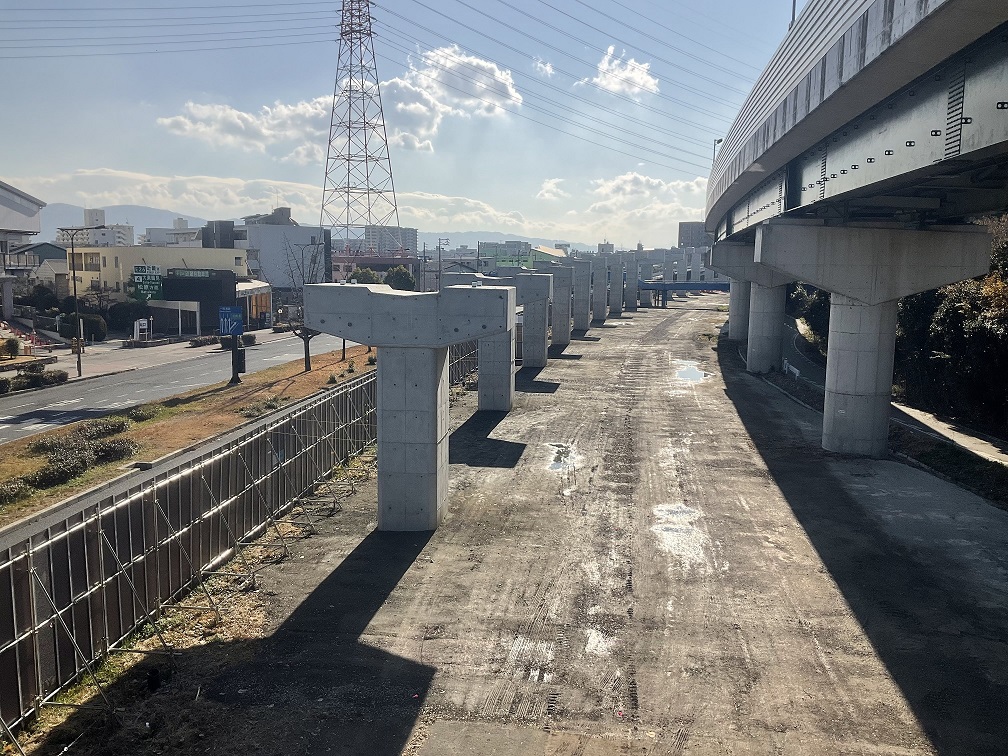

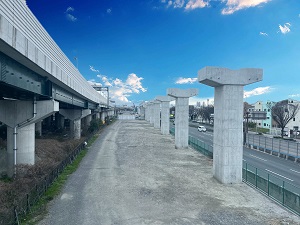

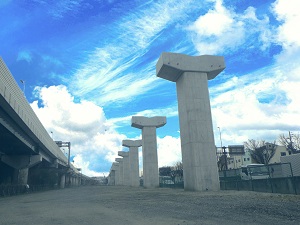

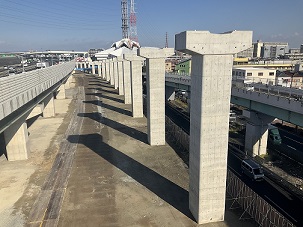

茨田大宮工区01 茨田大宮工区02

YouTubeチャンネルにて工事紹介動画アンカーケース編(外部サイトへリンク)公開中

これまでの施工状況(茨田大宮工区)

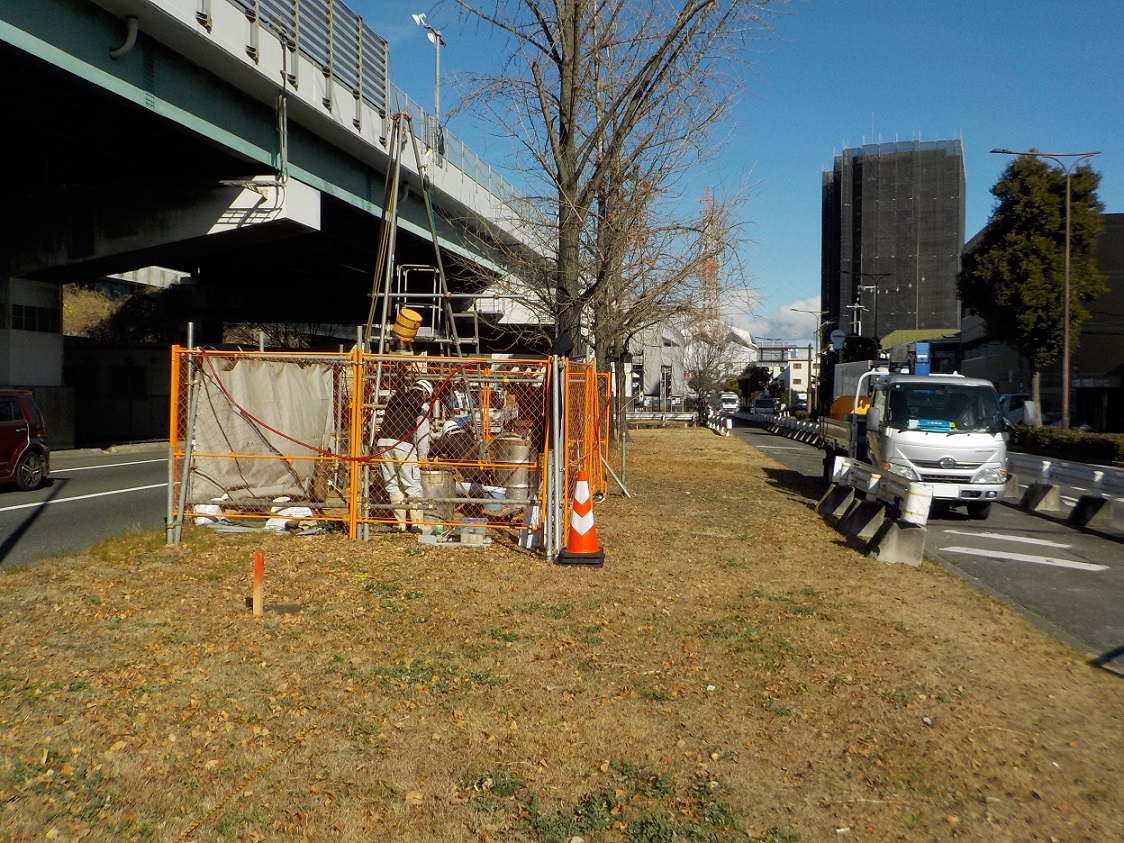

支柱建設工事【諸福工区】(戸田・ハンシン特定JV)

本体工事に先立ち、歩道部の植樹撤去作業を実施しました。

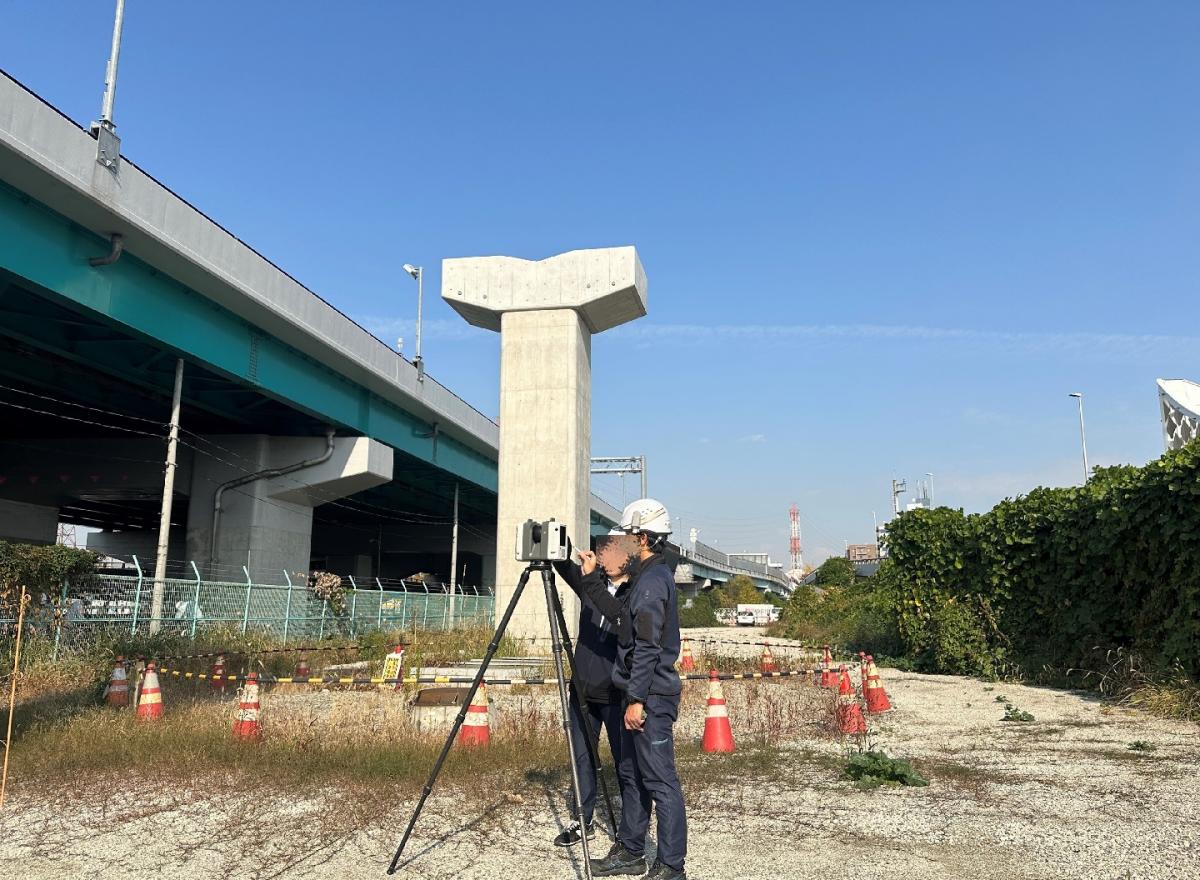

支柱建設工事【諸福工区】R8年7月1日

これまでの施工状況(諸福工区)

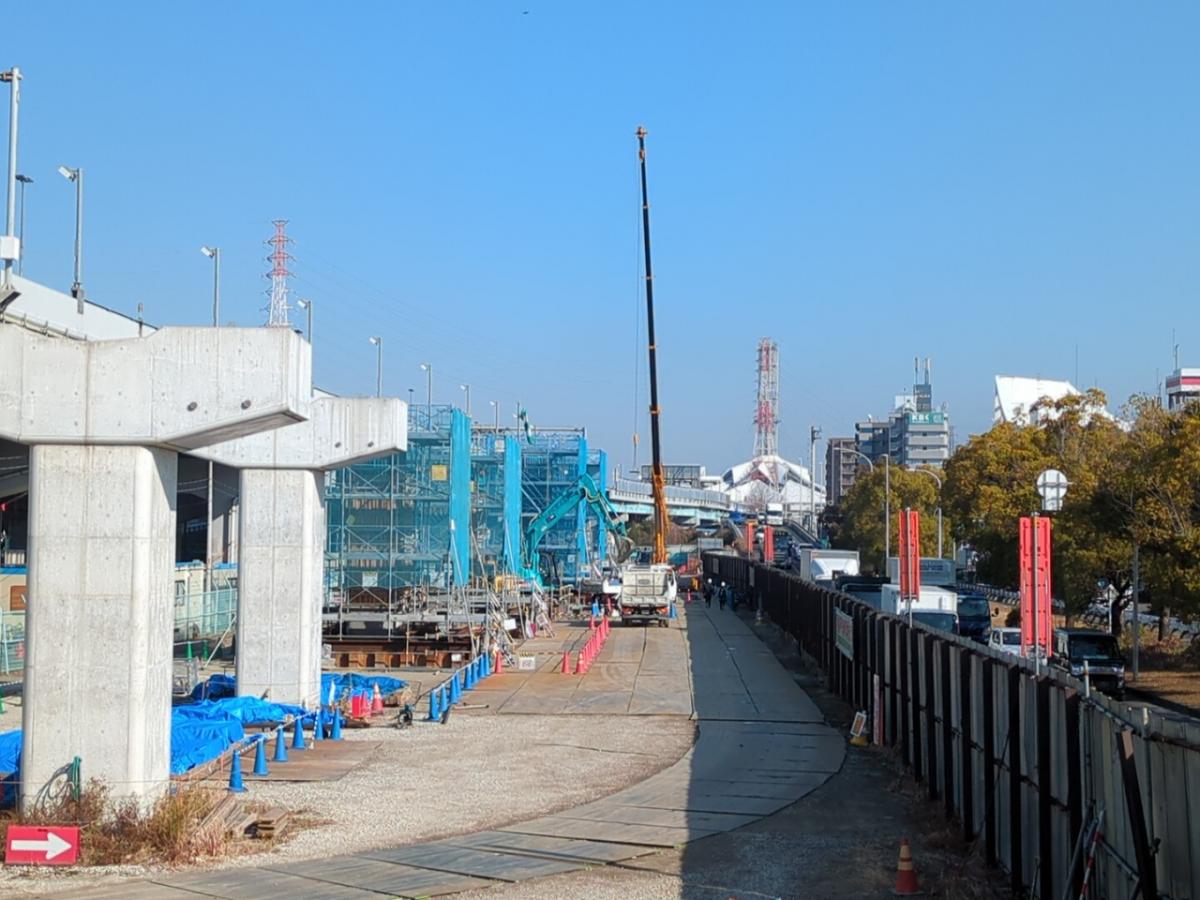

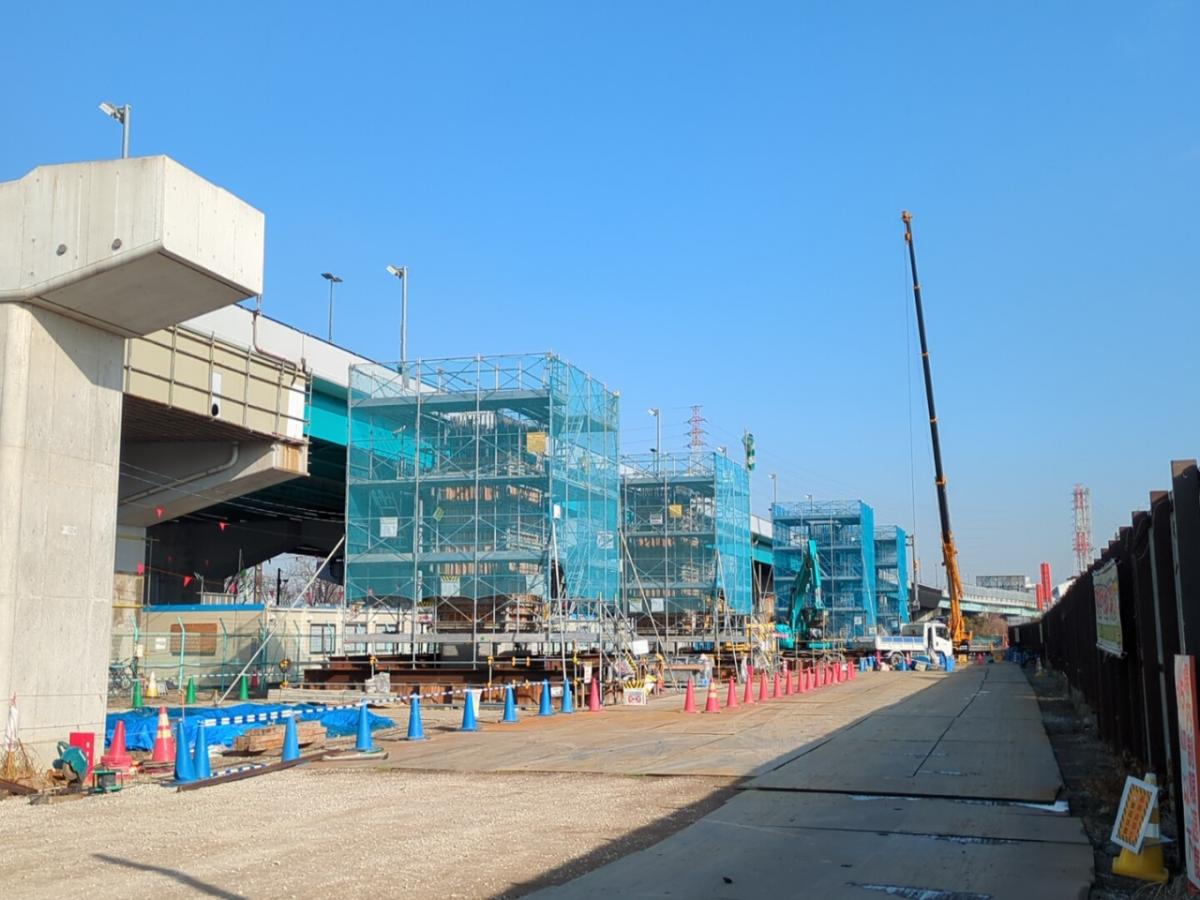

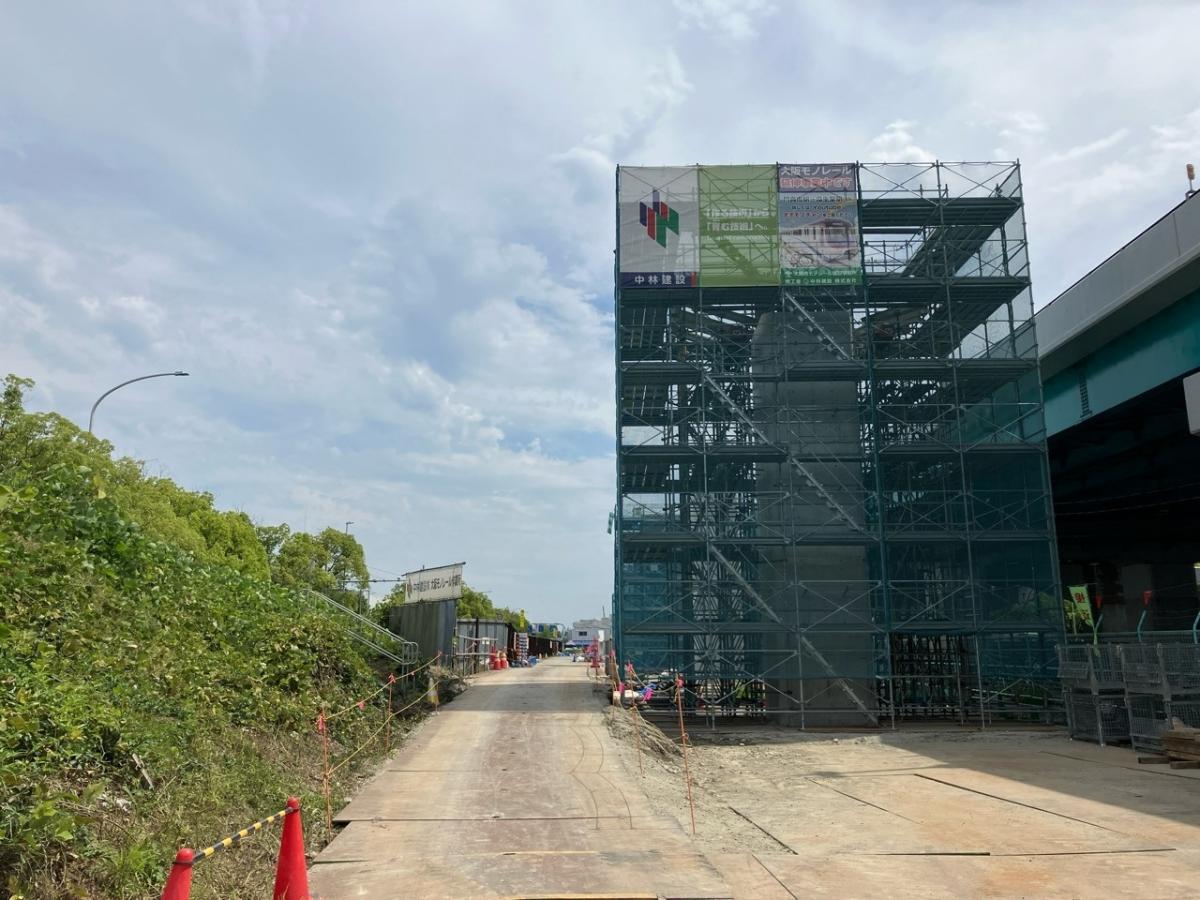

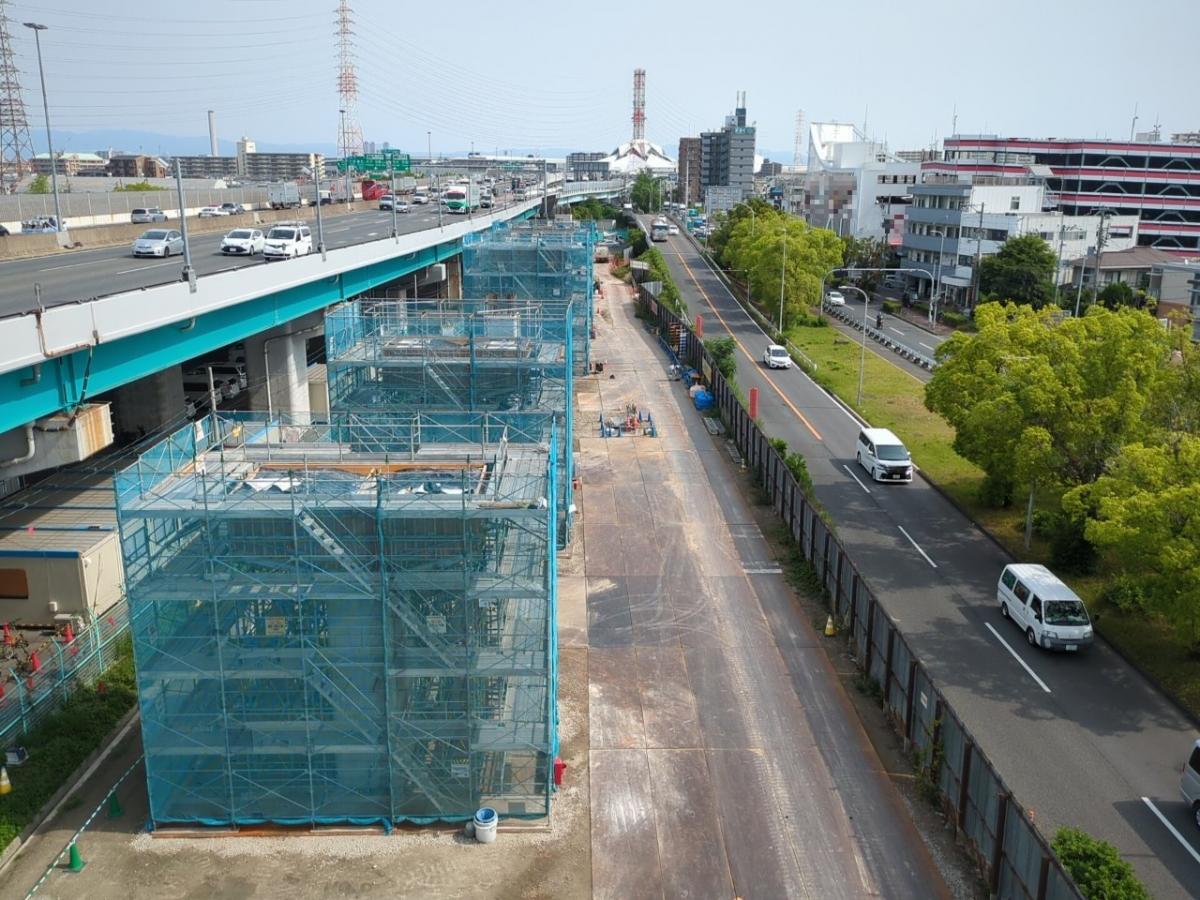

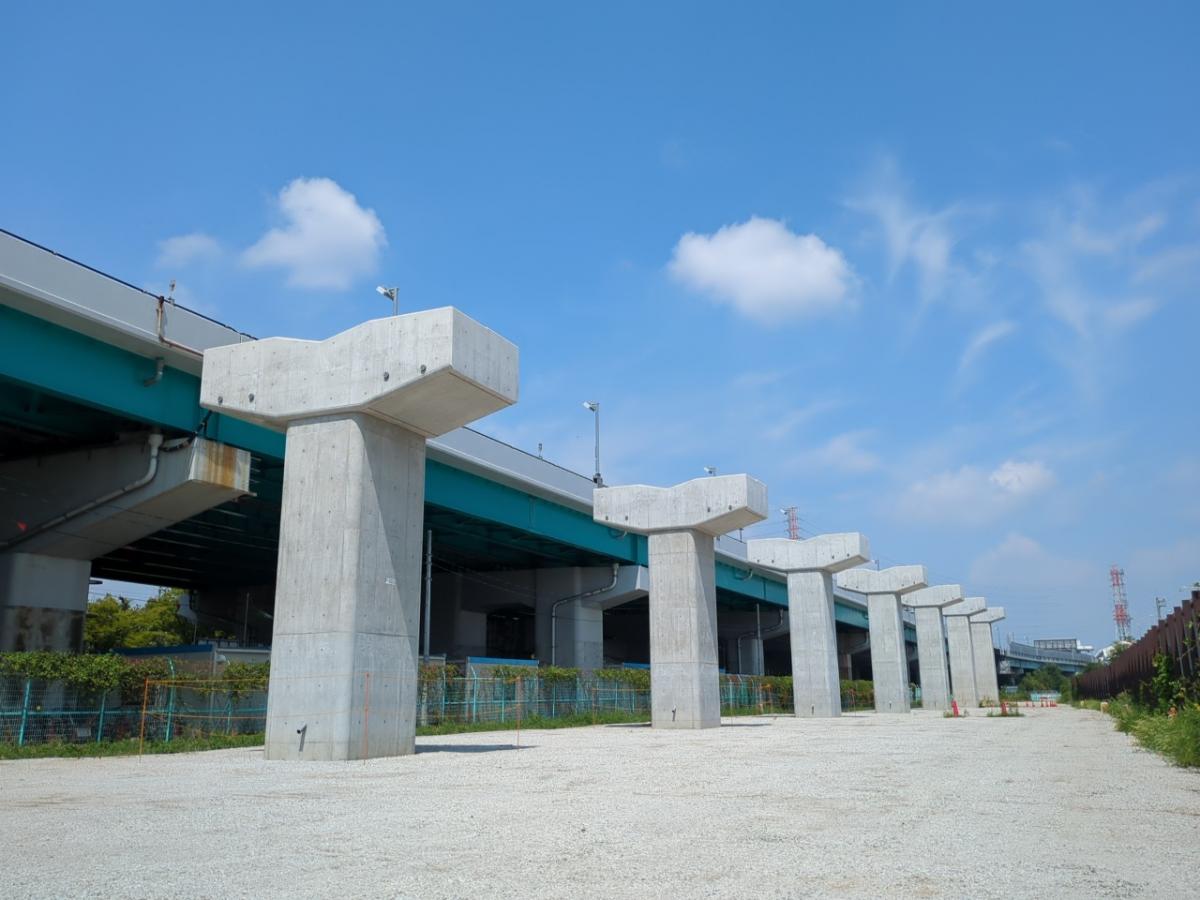

支柱建設工事【安田工区その1】(中林建設(株))

令和7年8月に竣工しました。

安田工区その1_01

これまでの施工状況(安田工区その1)

支柱建設工事【安田工区その2】((株)ハンシン建設)

令和4年10月に竣工しました。

支柱建設工事【安田工区その2】1 支柱建設工事【安田工区その2】2

YouTubeチャンネルにて竣工記念動画公開中(外部サイトへリンク)

これまでの施工状況(安田工区その2)

支柱建設工事【北鴻池町工区】((株)五大コーポレーション大阪支店)

令和5年2月に竣工しました。

支柱建設工事【北鴻池町工区】01 支柱建設工事【北鴻池町工区】02

YouTubeチャンネルにて竣工記念動画 公開中(外部サイト)(外部サイトへリンク)

これまでの施工状況(北鴻池町工区)

支柱建設工事【西鴻池町工区】(中林建設(株))

令和5年12月に竣工しました。

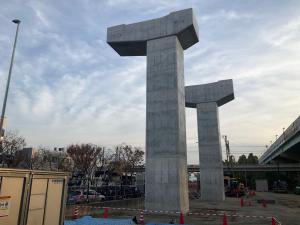

支柱建設工事【西鴻池町工区】

これまでの施工状況(西鴻池町工区)

鴻池新田駅(仮称)駅舎建設工事(鉄建・岩田地崎JV)

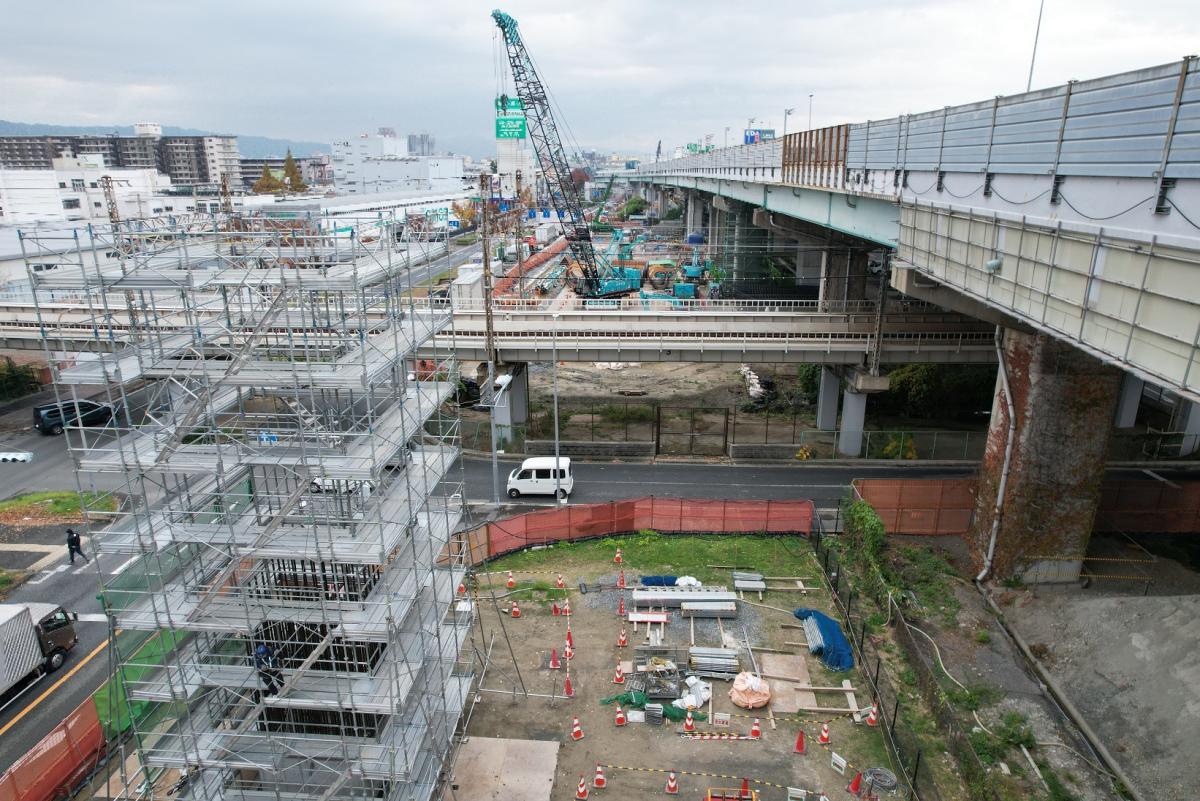

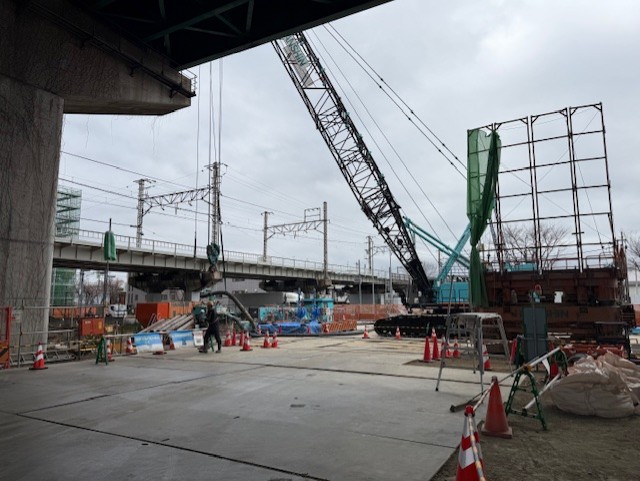

支柱の躯体及び駅舎の基礎工事を実施中です。

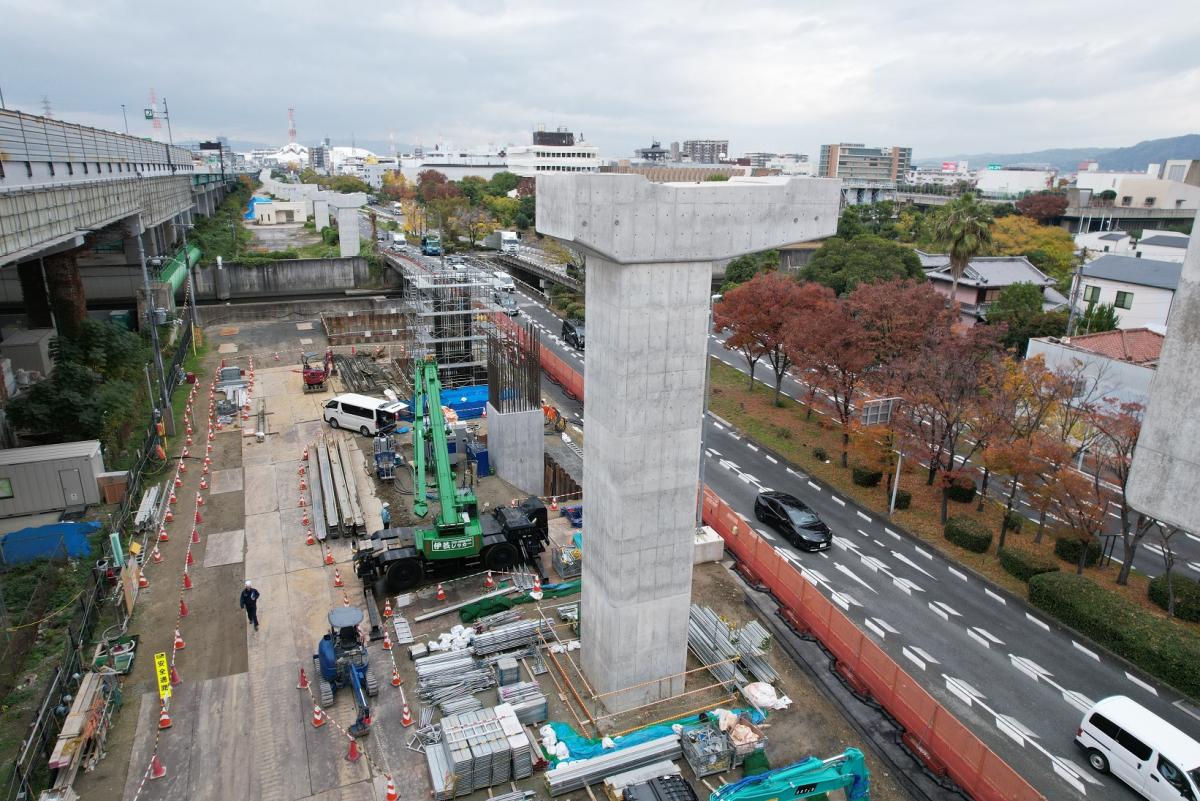

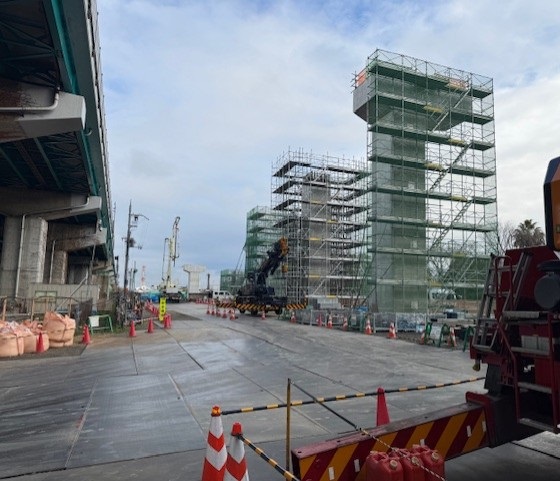

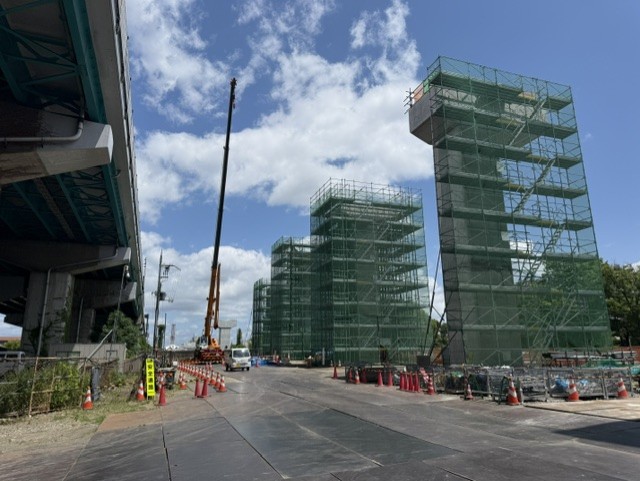

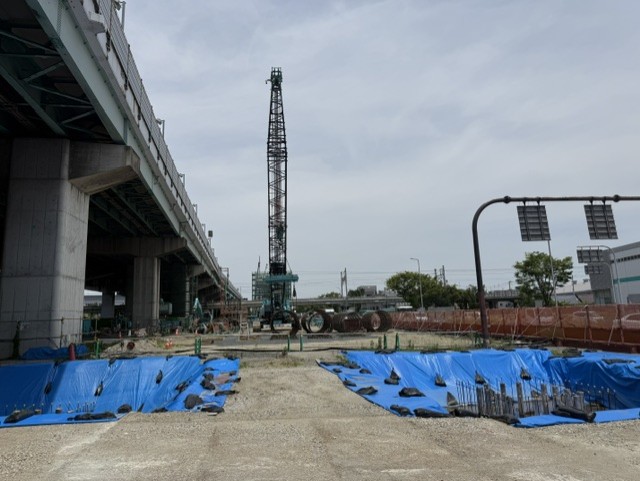

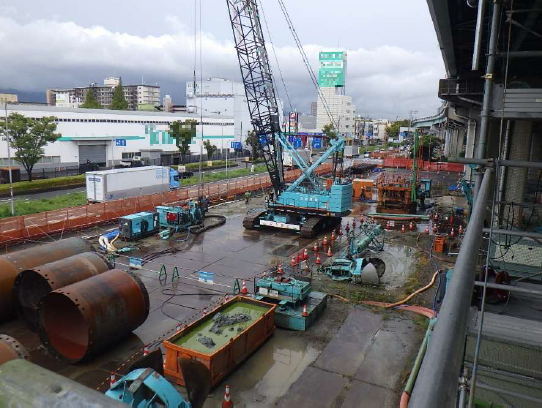

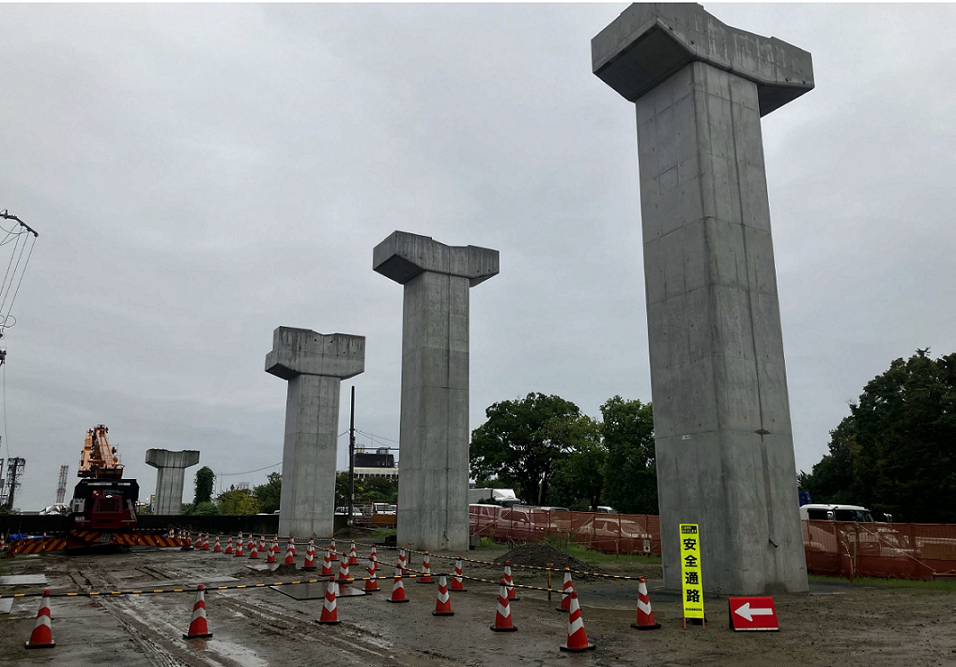

鴻池新田駅(仮称)駅舎建設工事R8年7月1日_1 鴻池新田駅(仮称)駅舎建設工事R8年7月1日_2

これまでの施工状況(鴻池新田駅(仮称)駅舎建設工事)

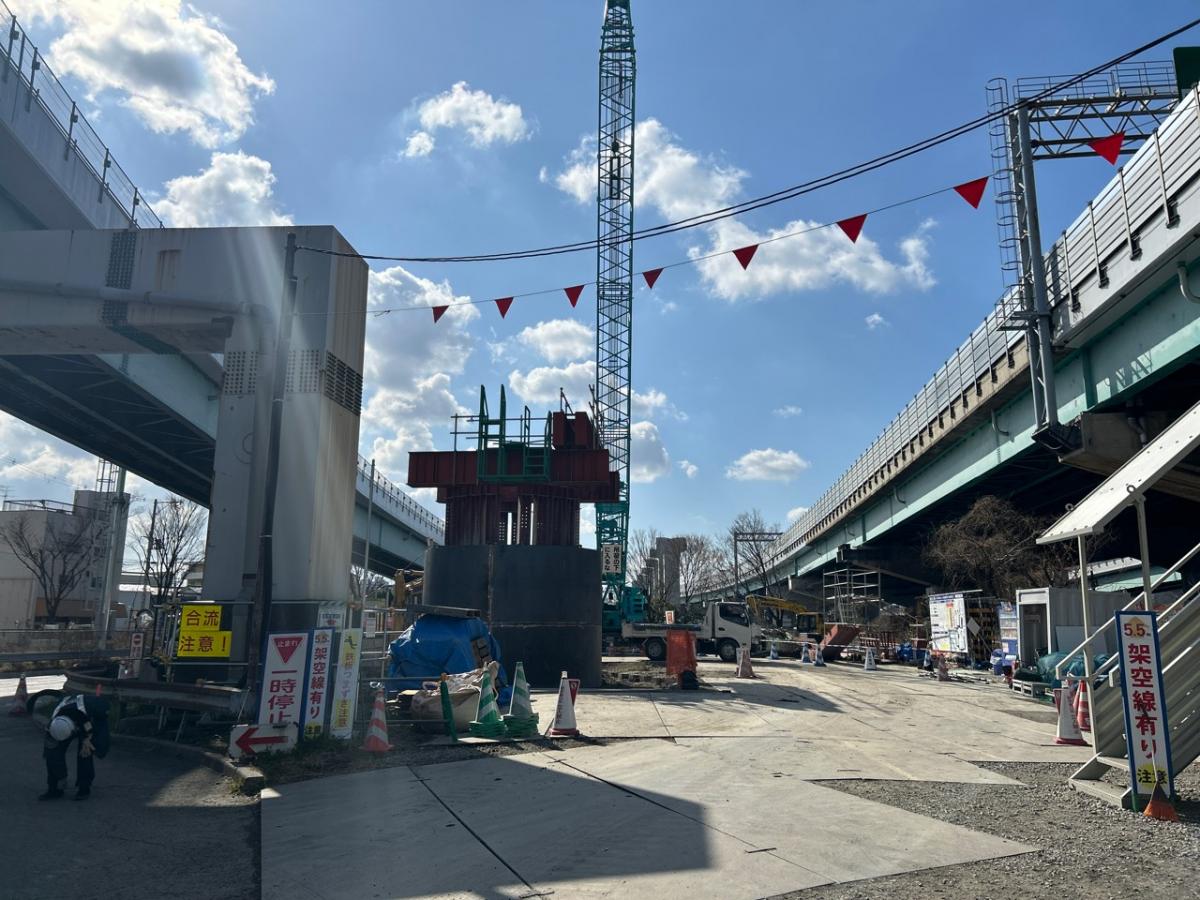

支柱建設工事【中鴻池町工区】((株)森組大阪本店)

基礎工事を施工しています。

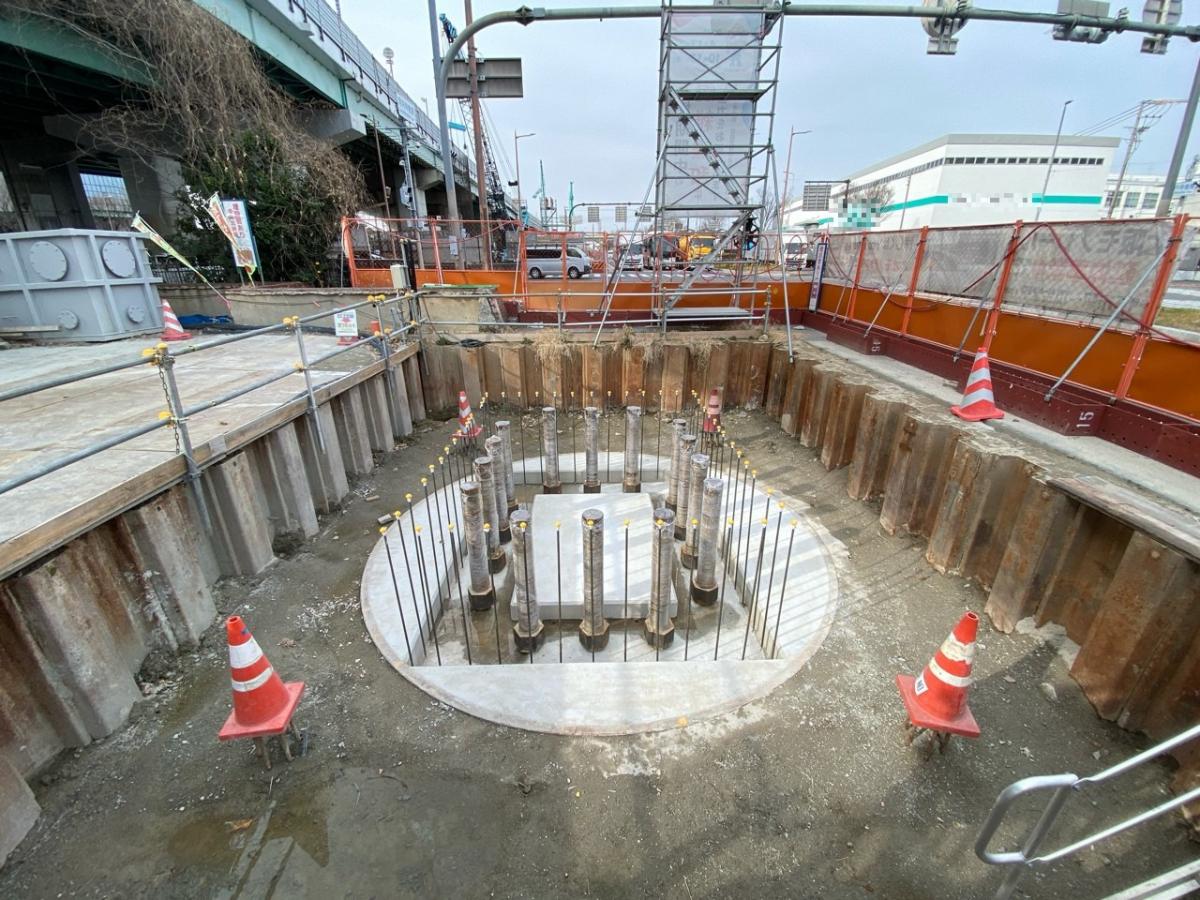

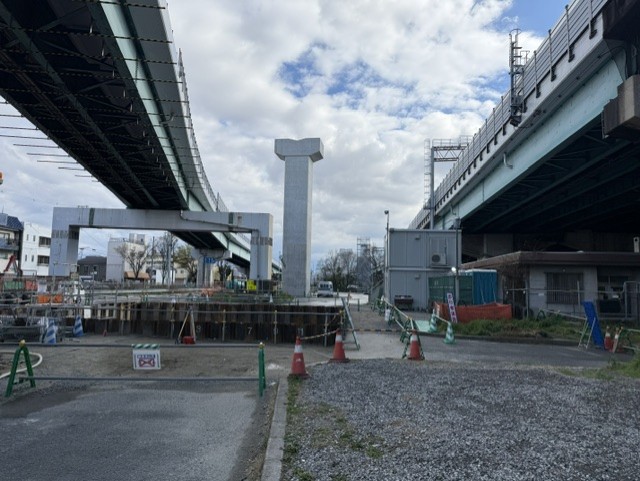

支柱建設工事【中鴻池町工区】R8年7月1日

これまでの施工状況(支柱建設工事(中鴻池町工区))

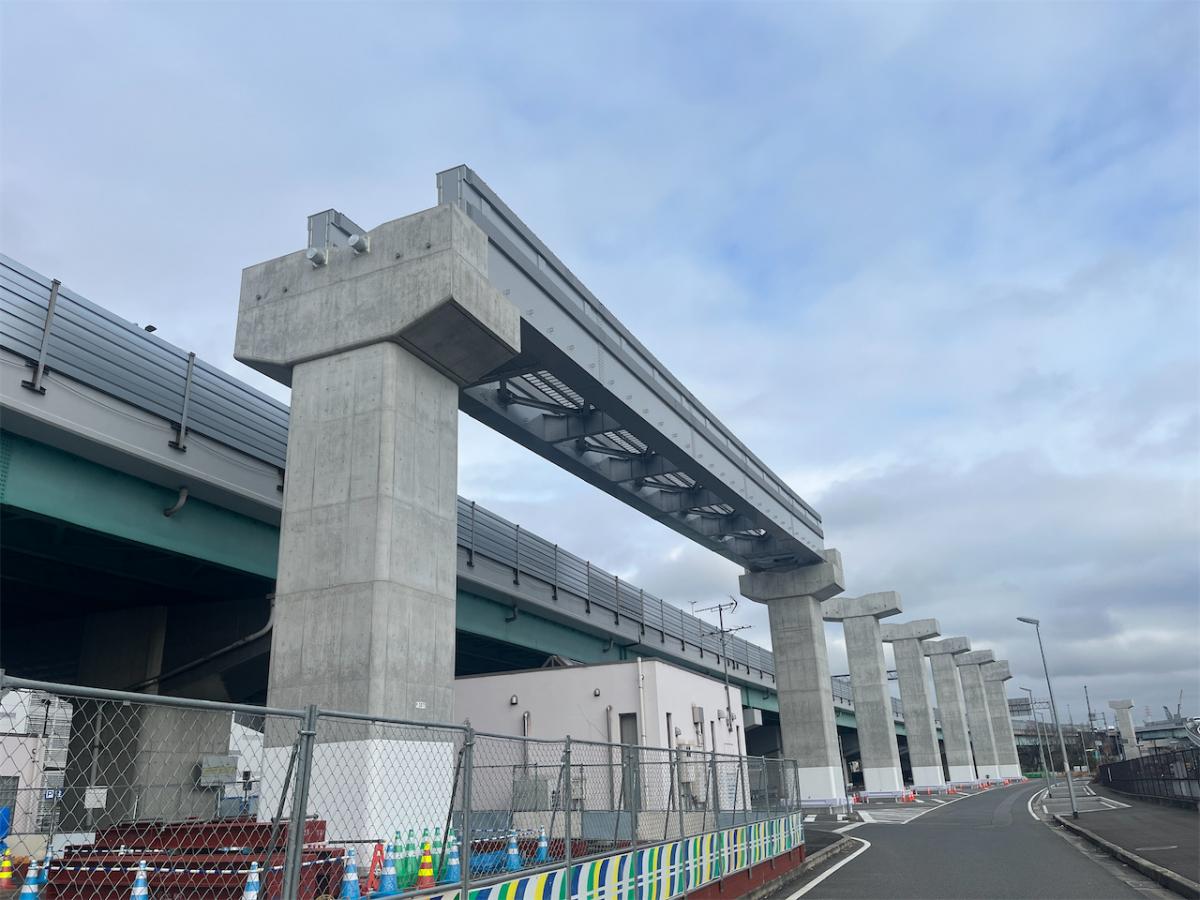

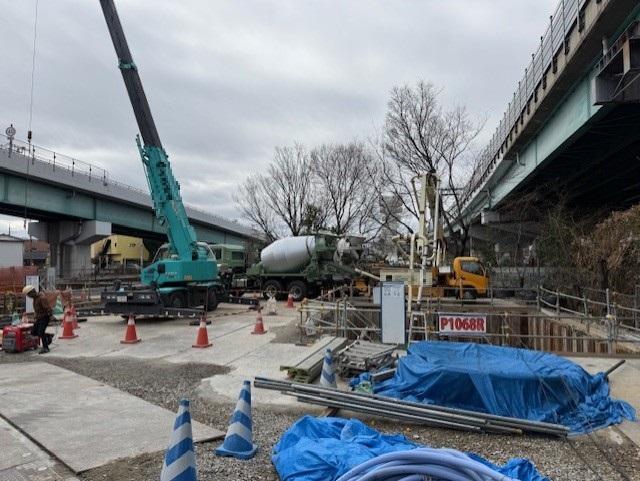

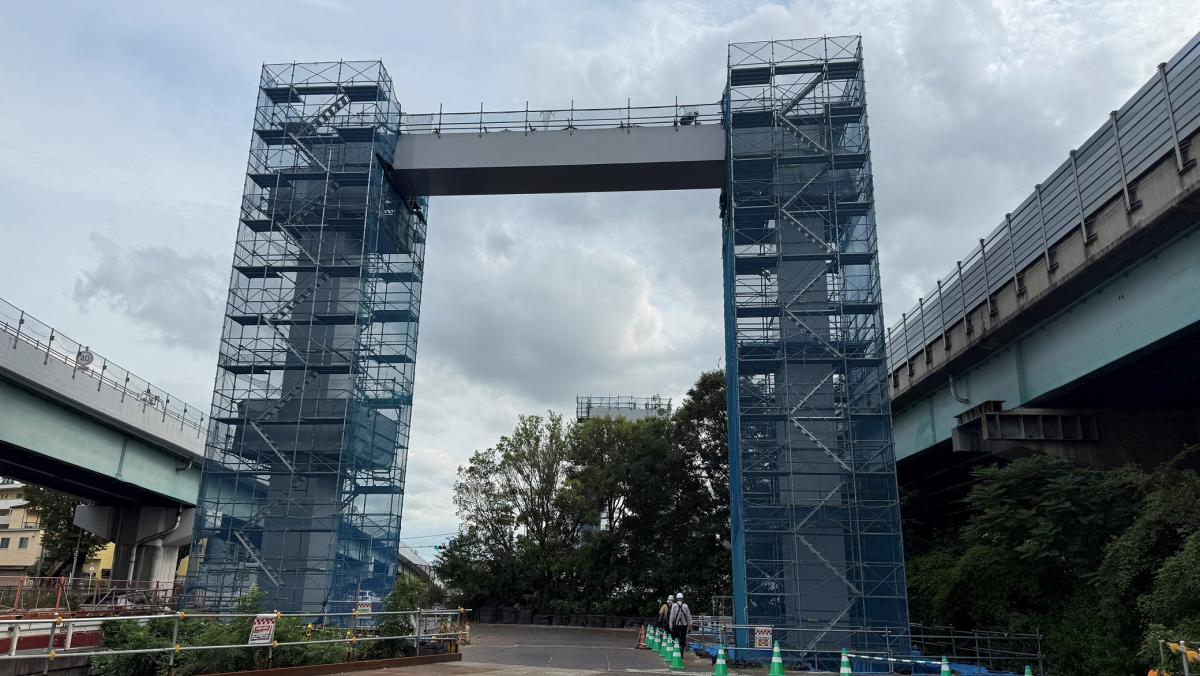

鋼軌道桁建設工事【中鴻池町工区】(川田工業(株)大阪支社)

鋼製橋脚(P1066、P1069)の架設完了しました。

次は鋼製橋脚(P1068)の架設を行っていきます。

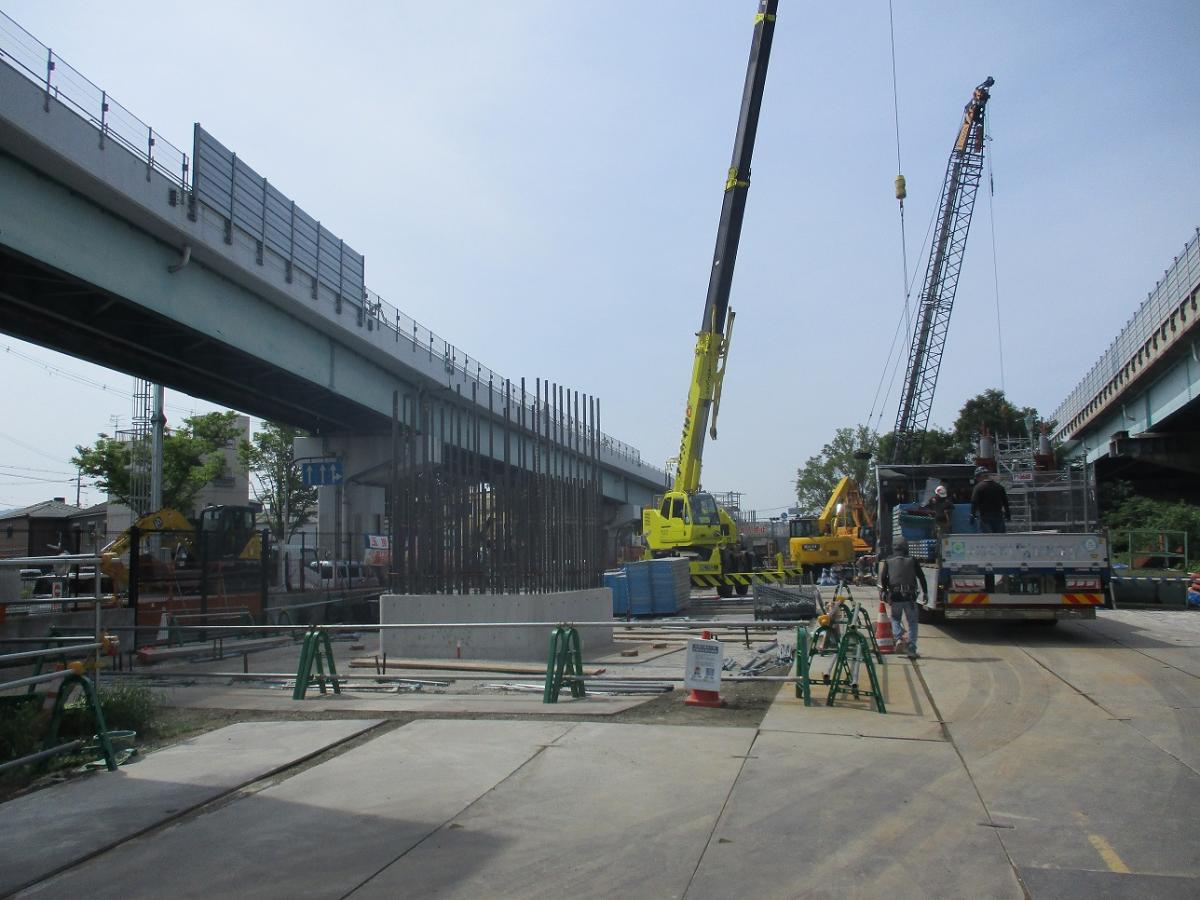

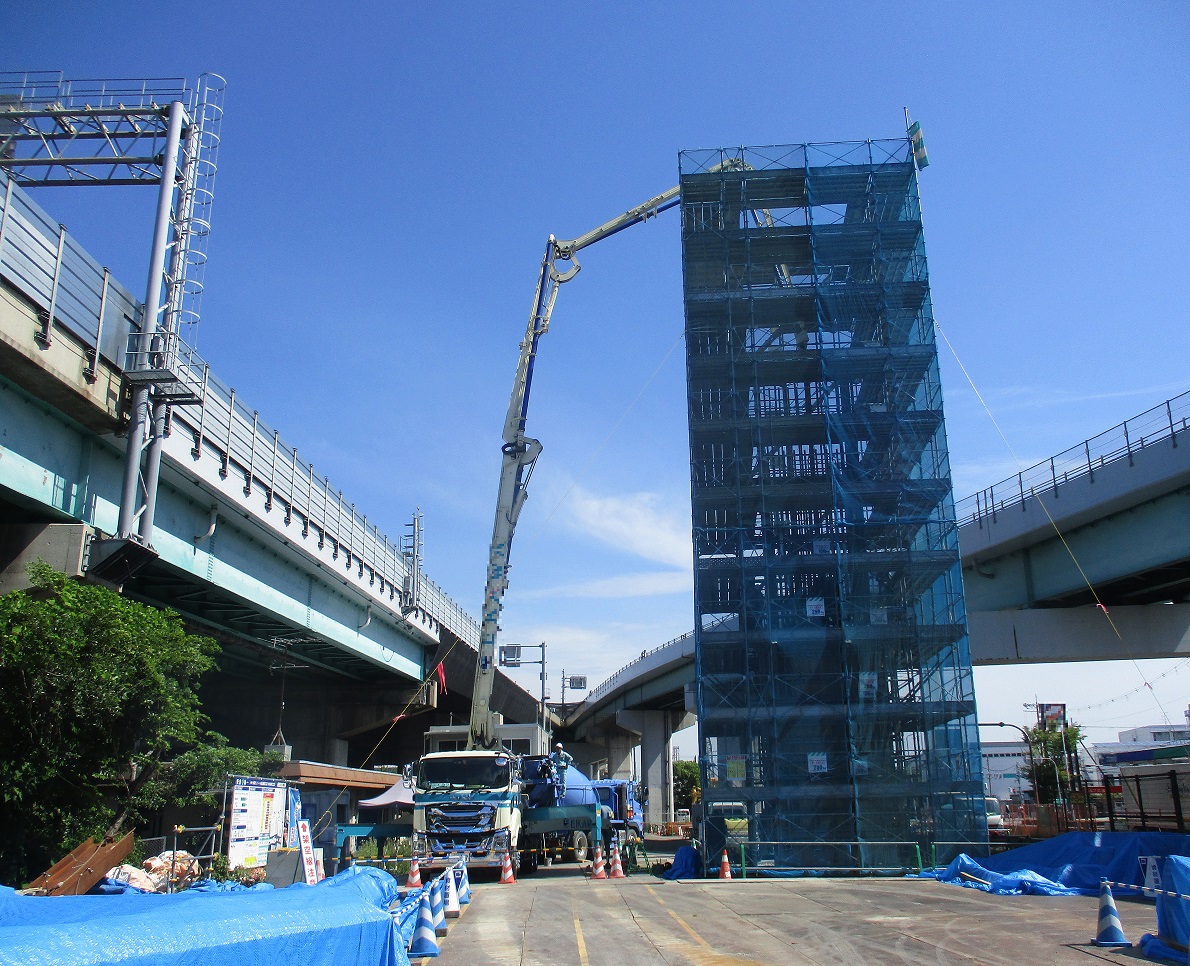

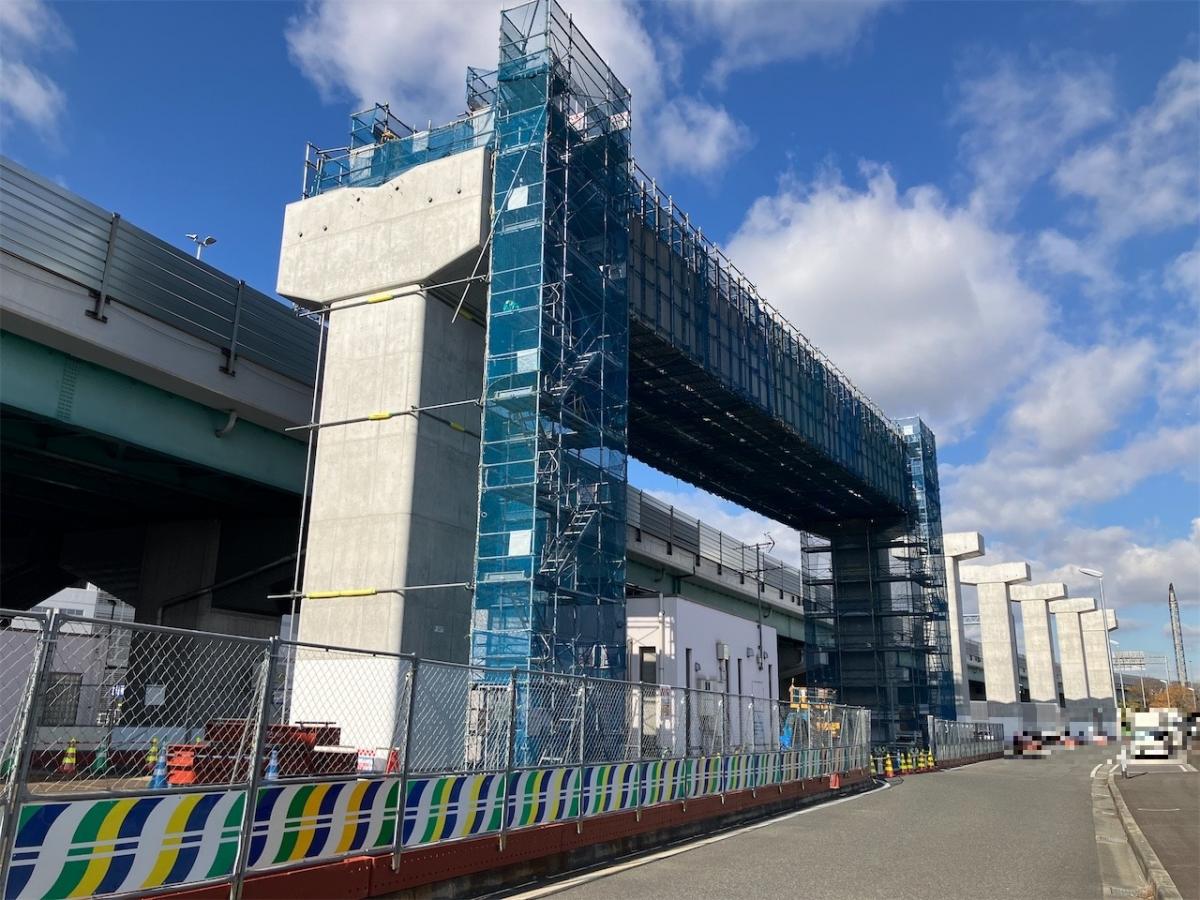

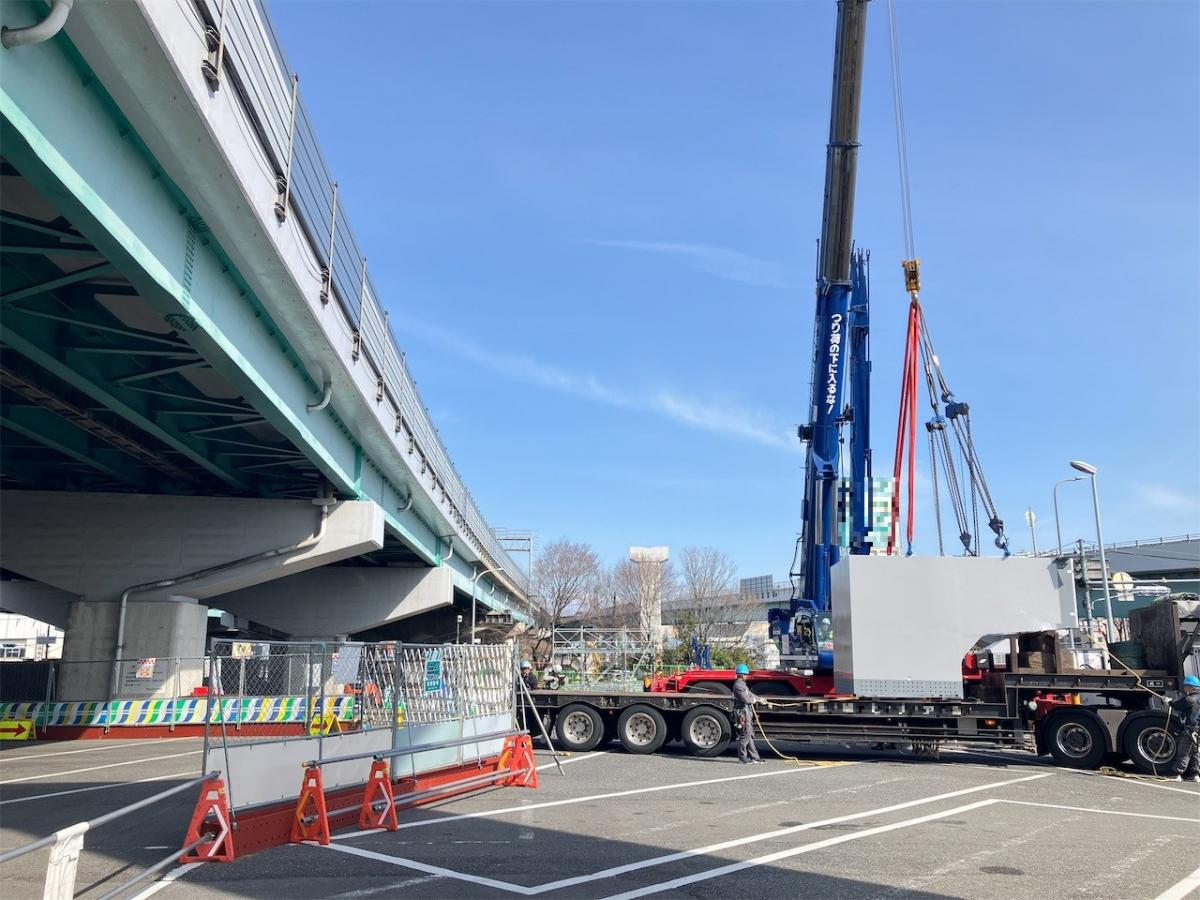

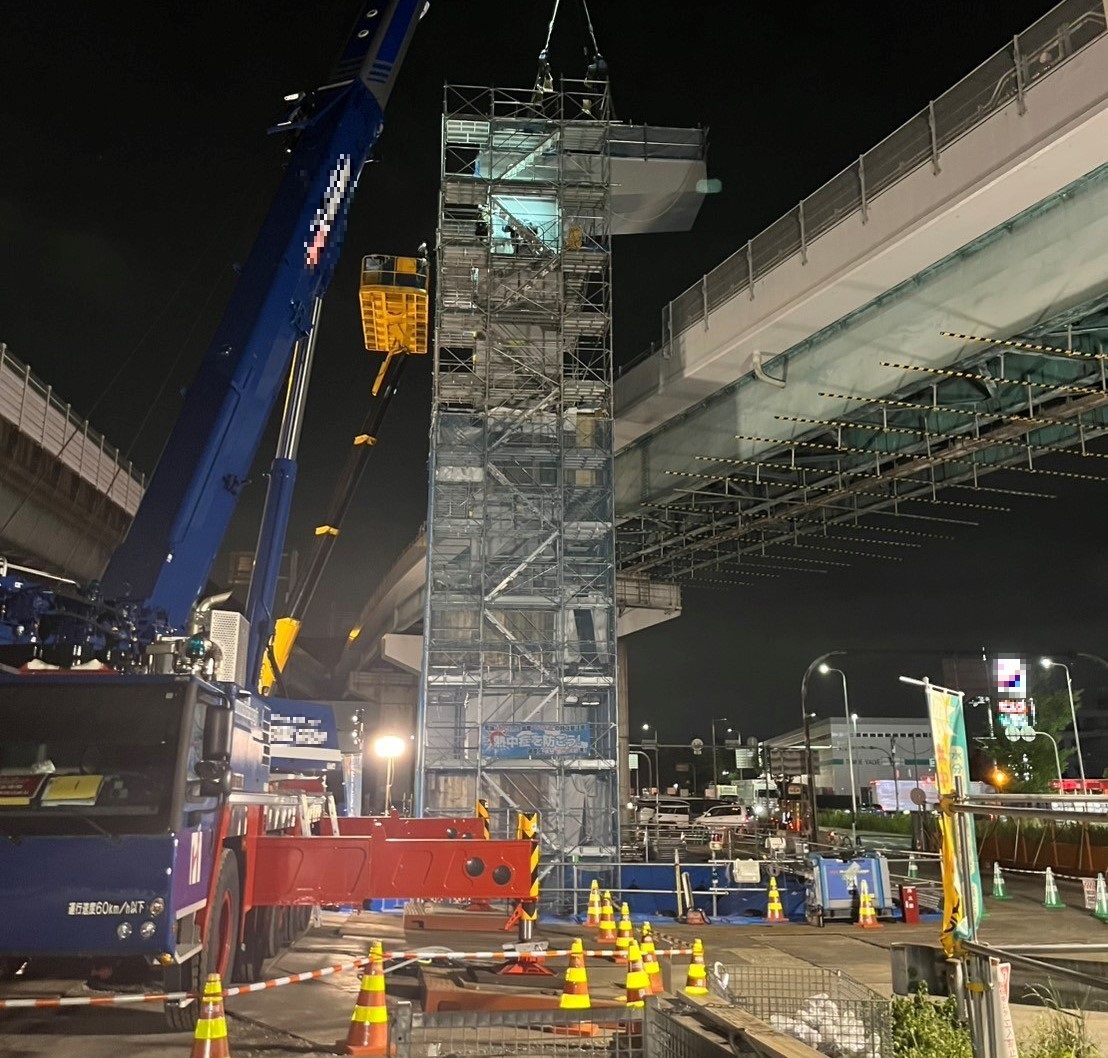

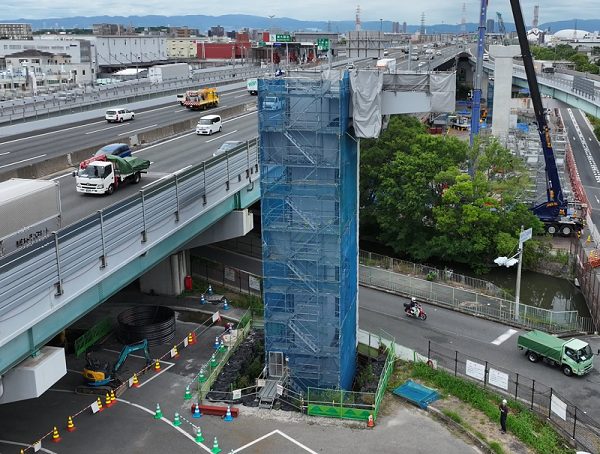

鋼軌道桁建設工事【中鴻池町工区】R8年7月1日_1 鋼軌道建設工事【中鴻池町工区】R8年7月1日_2

これまでの施工状況(鋼軌道桁建設工事(中鴻池町工区))

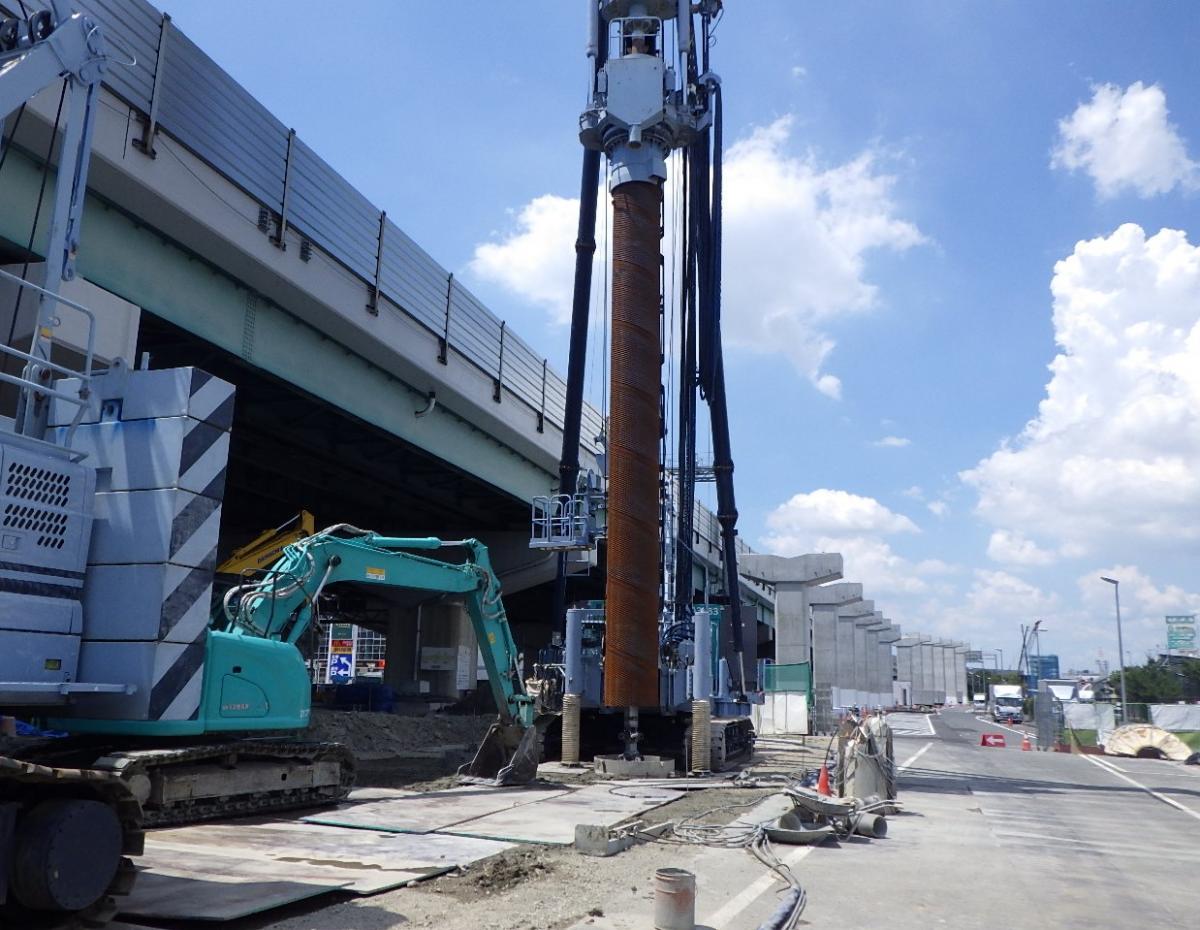

支柱建設工事【三島工区その1】((株)森組大阪本店)

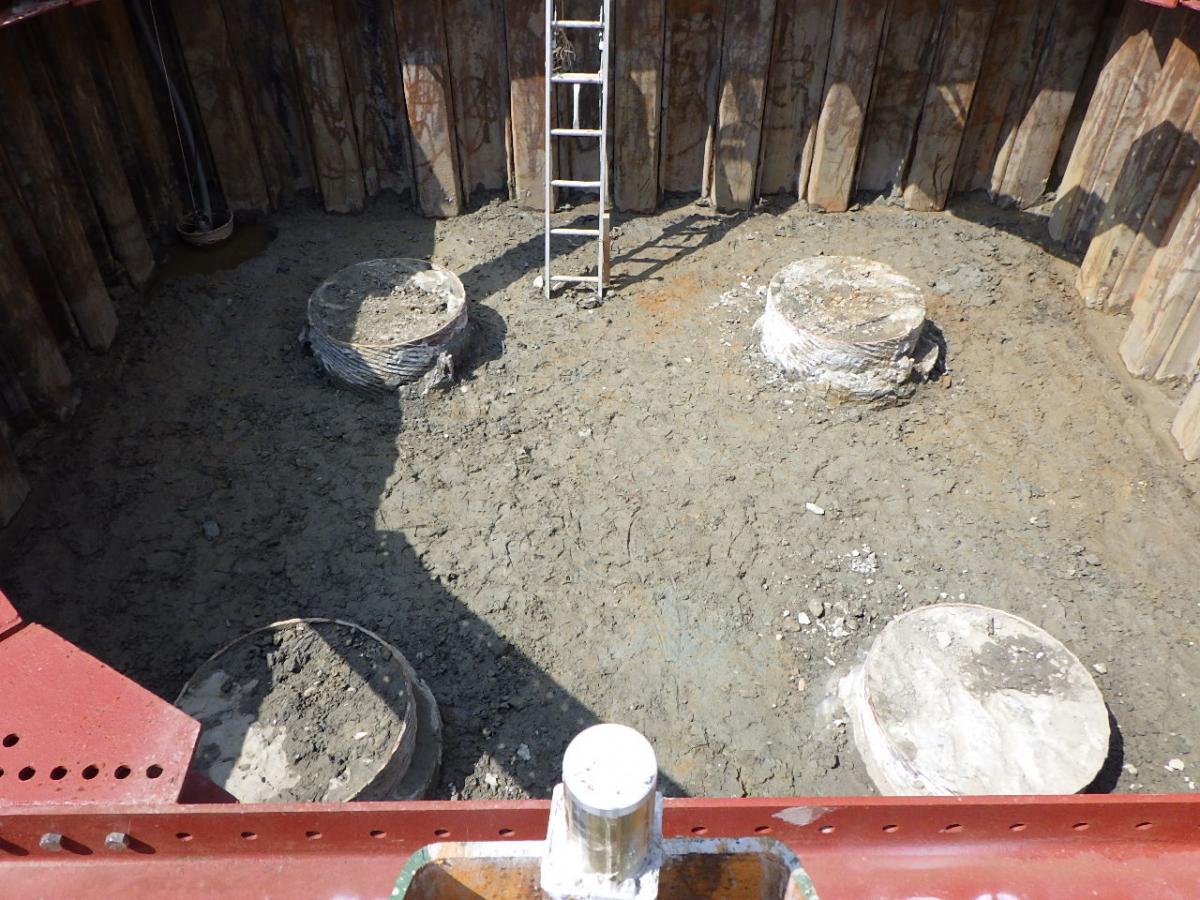

令和8年2月に竣工しました。

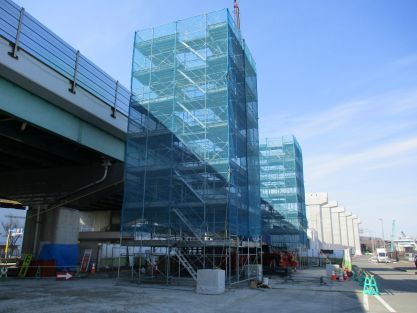

支柱建設工事【三島工区その1】

これまでの施工状況(三島工区その1)

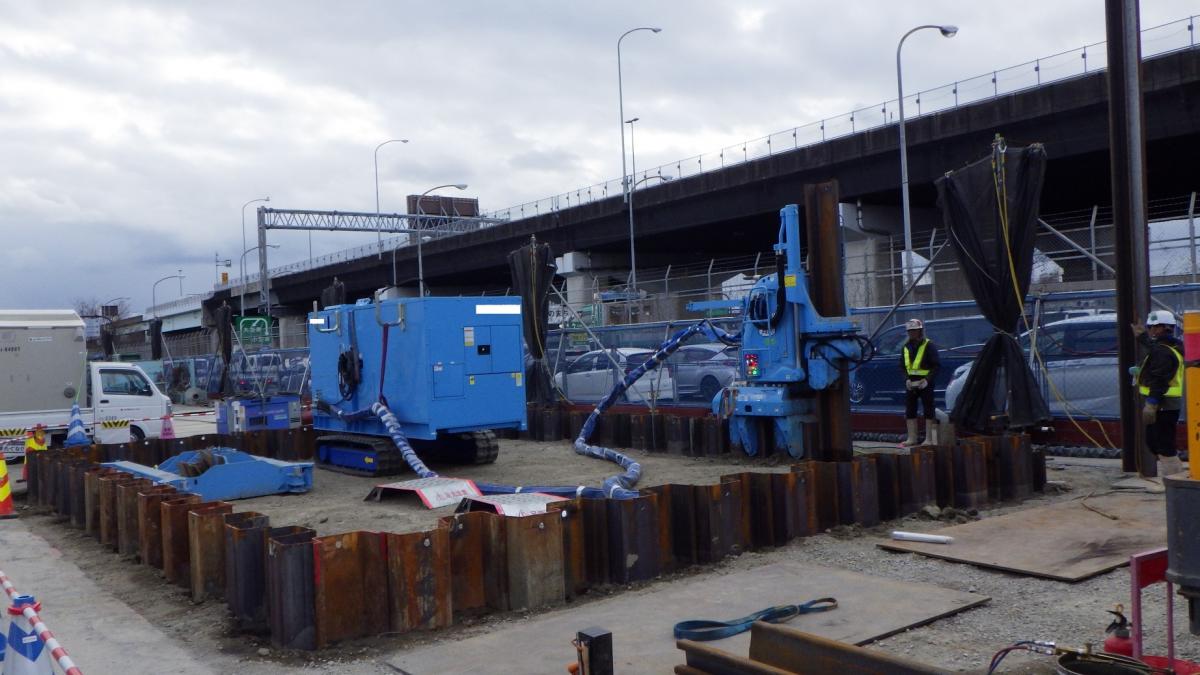

支柱建設工事【三島工区その2】(東洋建設・修成建設コンサルタントJV)

杭施工までが完了しました。躯体構築のために鉄筋の組立や足場の設置を行っております。

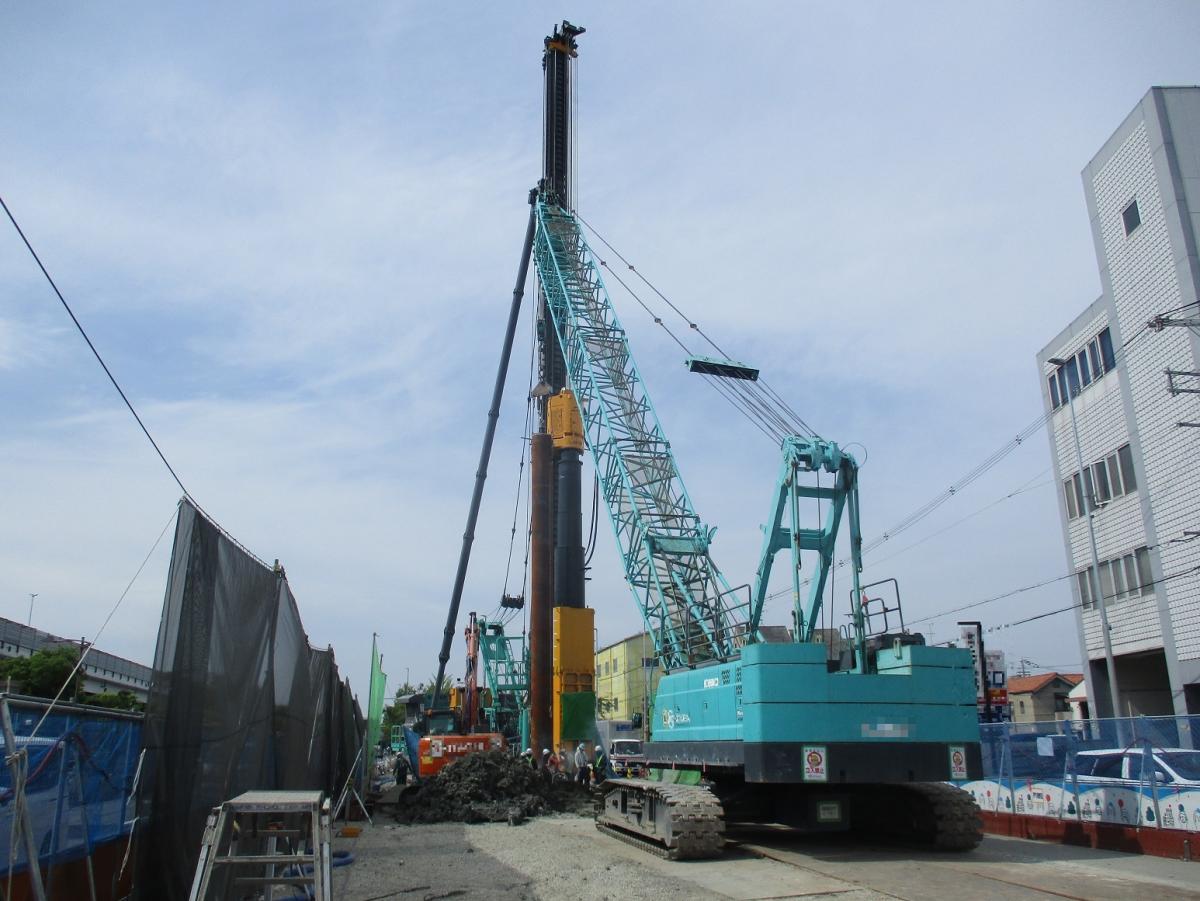

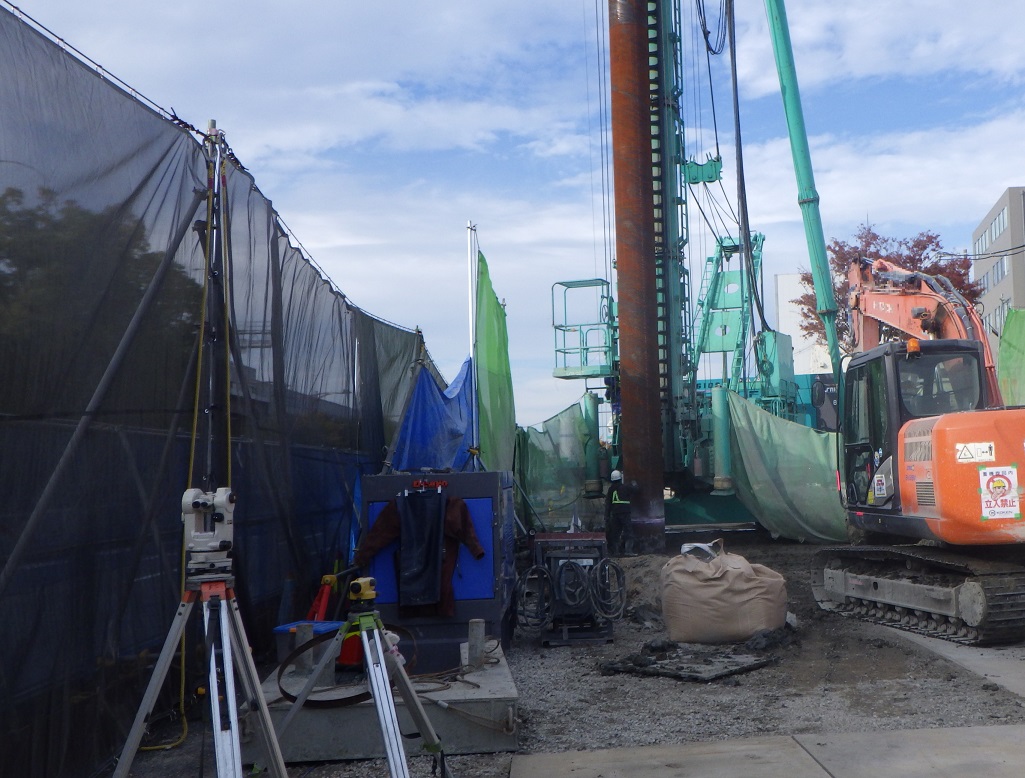

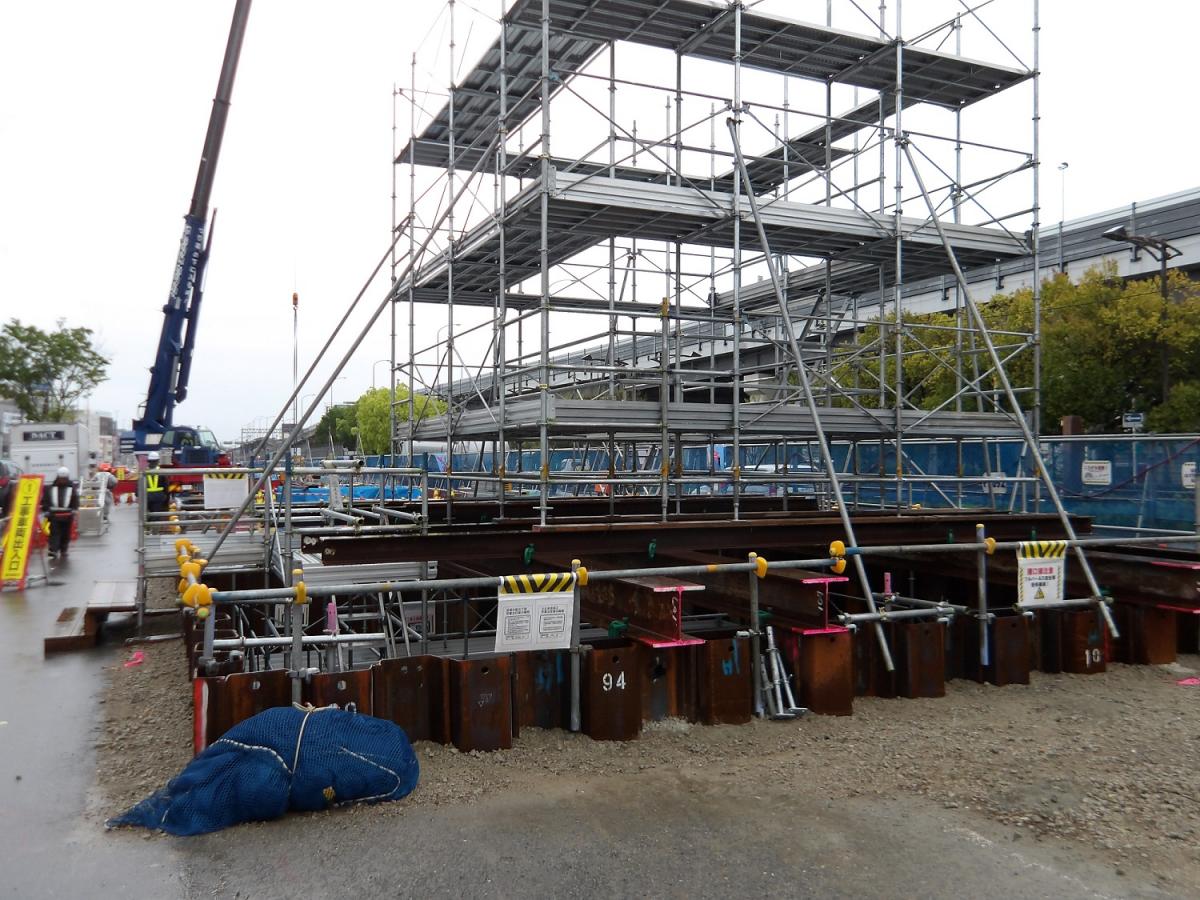

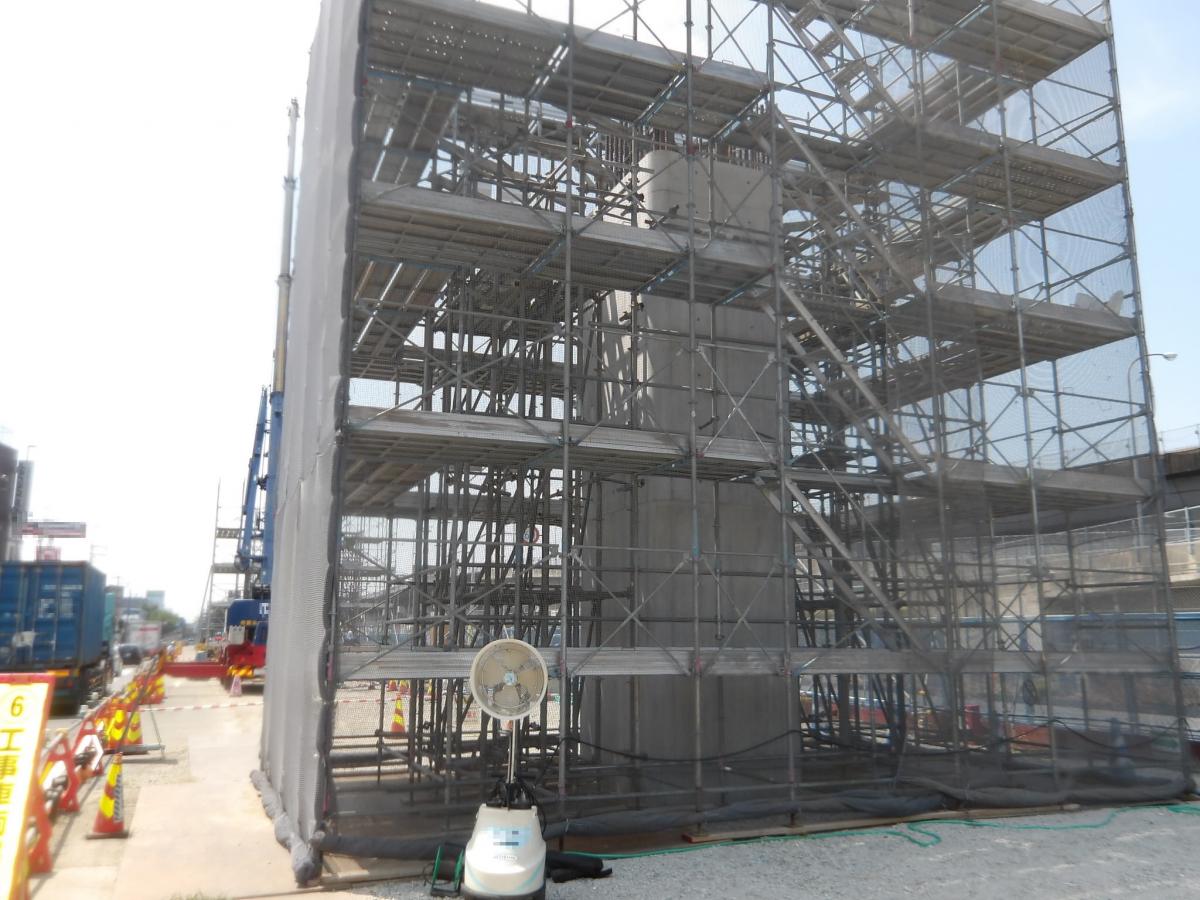

支柱建設工事【三島工区その2】R8年7月1日

これまでの施工状況(三島工区その2)

支柱建設工事【本庄西工区その1】(岸本建設(株)大阪営業所)

令和7年1月に竣工しました。

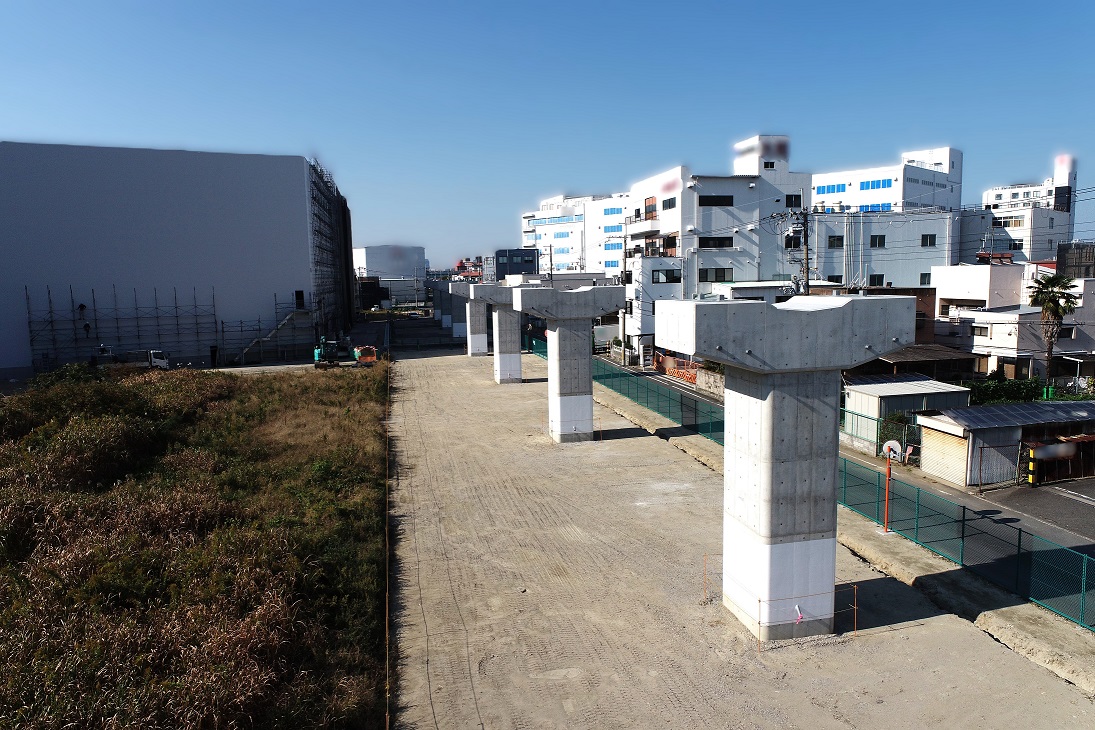

本庄西その1_01 本庄西その1_02

これまでの施工状況(本庄西工区その1)

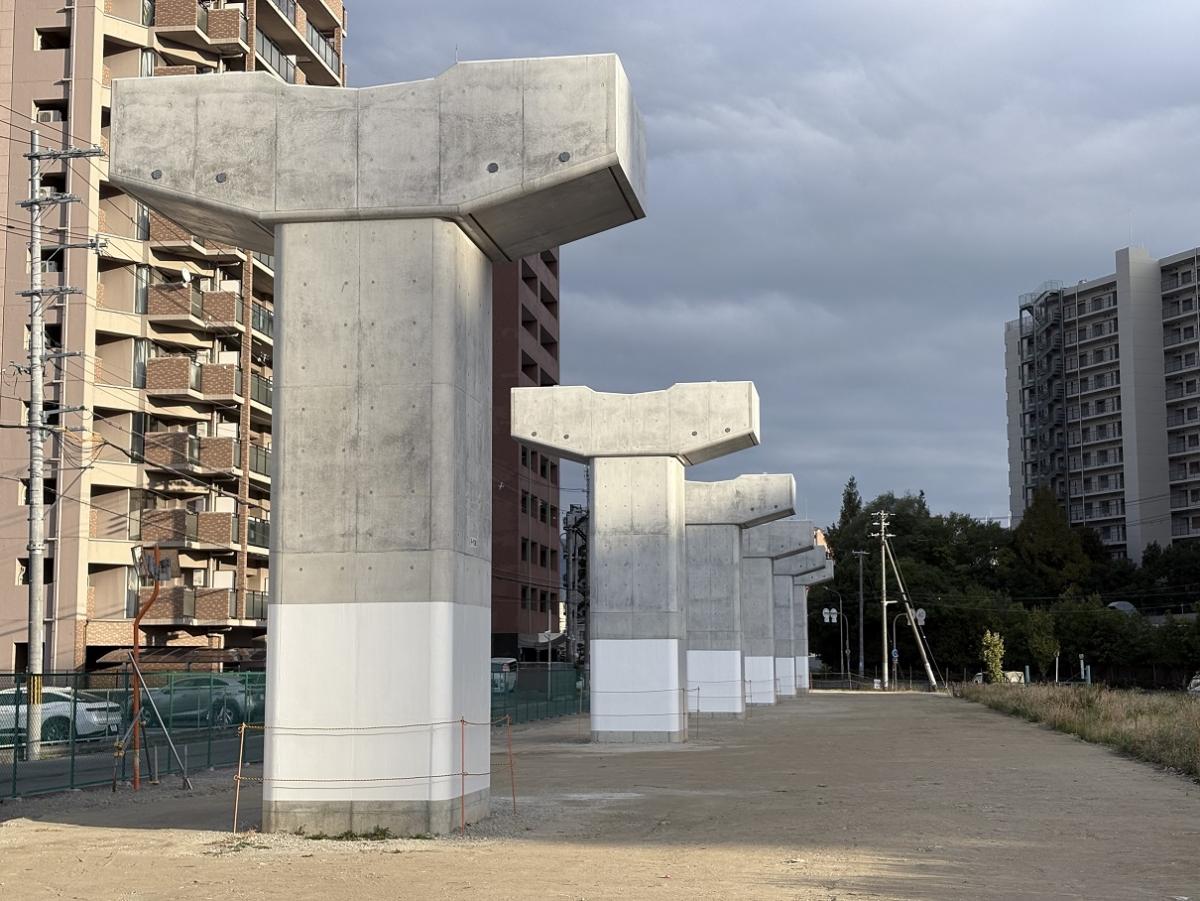

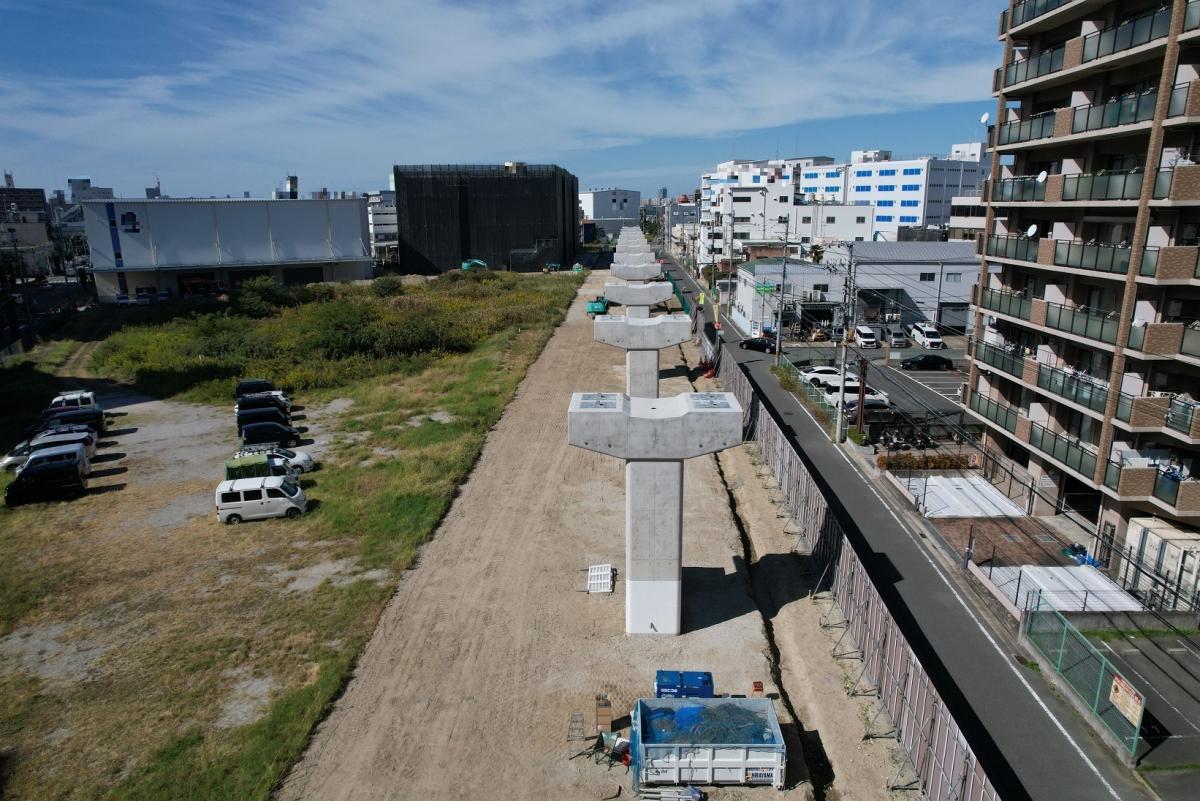

支柱建設工事【本庄西工区その2】(ヤマト工業(株))

令和6年11月に竣工しました。

支柱建設工事【本庄西工区その2】01 支柱建設工事【本庄西工区その2】02

これまでの施工状況(本庄西工区その2)

支柱建設工事【本庄西工区その4】((株)ハンシン建設)

基礎施工に向けて、準備工を行っています。

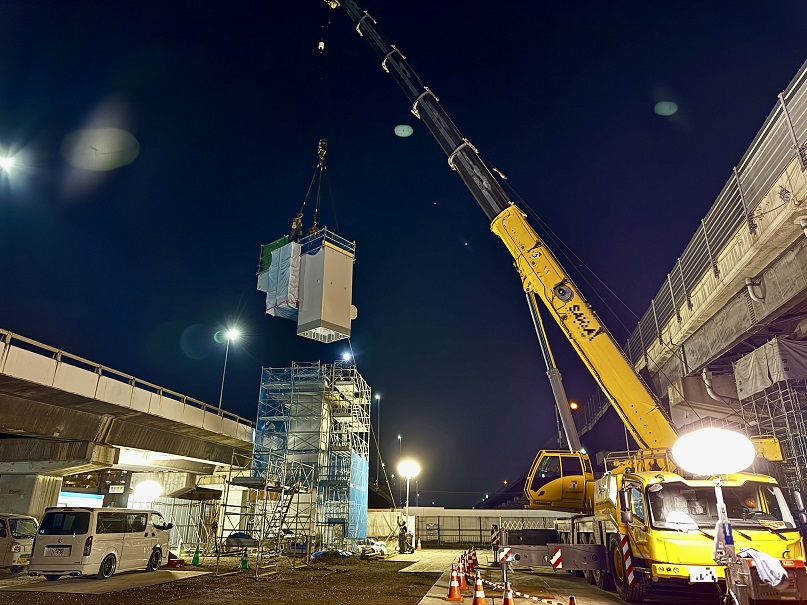

支柱建設工事【荒本北工区その3】((株)森本組 大阪支店)

本体工事(アーバンリング基礎)に向けて、アンカー挿入を実施しております。

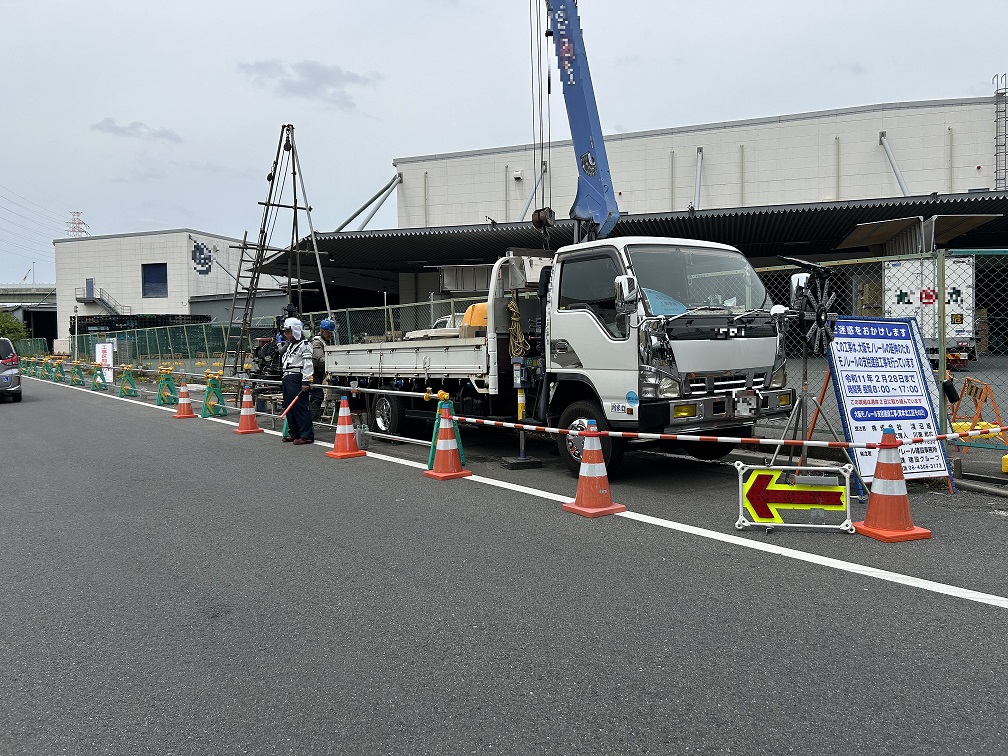

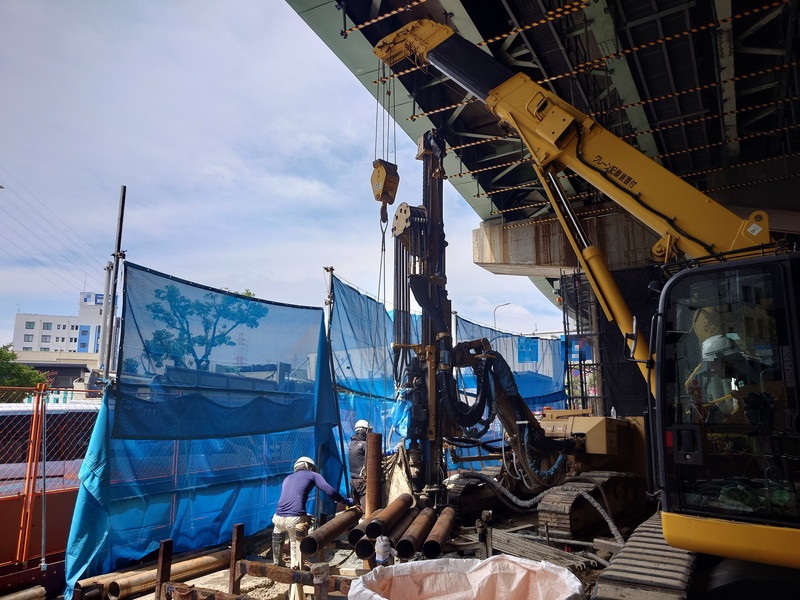

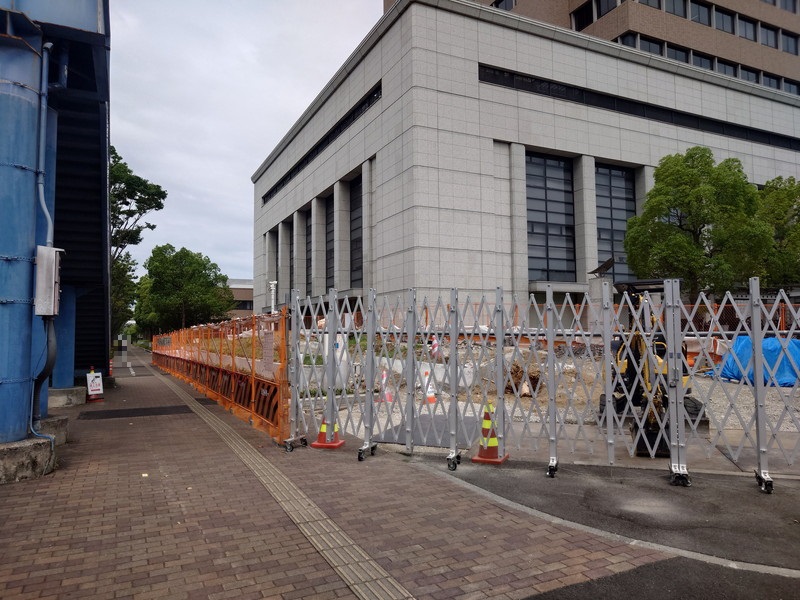

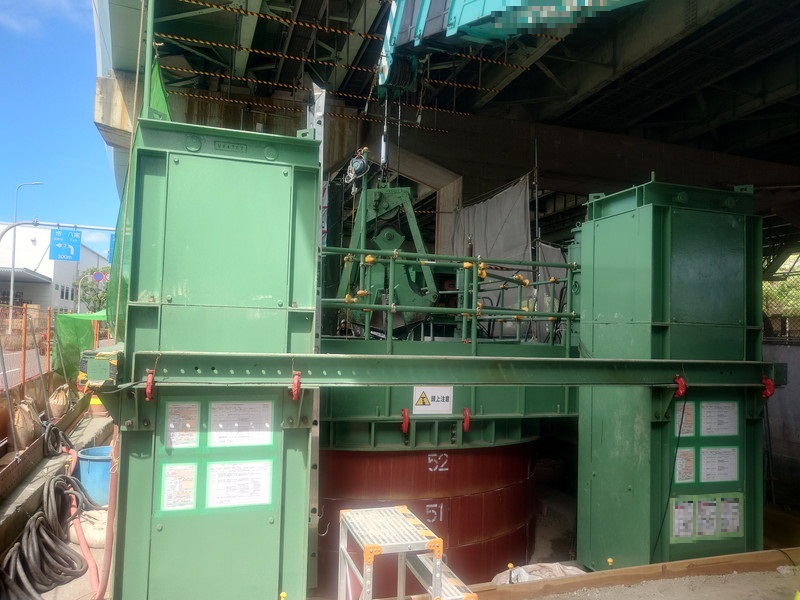

支柱建設工事【荒本北工区その3】R8年7月1日

これまでの施工状況(荒本北工区その3)

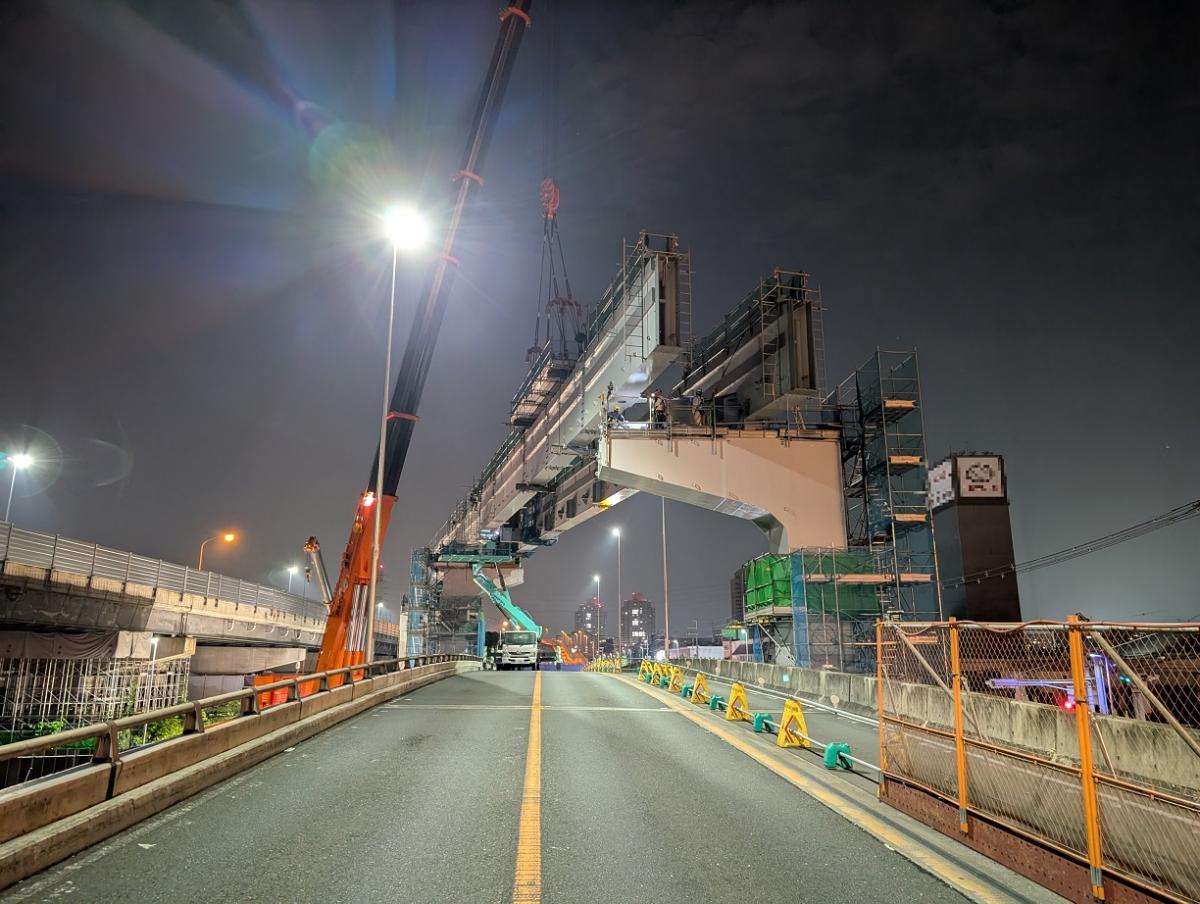

鋼軌道桁建設工事【荒本北工区その2】(高田機工(株))

鋼軌道桁や鋼製橋脚の工場製作に向けて、準備工を行っています。

支柱建設工事【荒本北工区その2】(株式会社淺沼組 大阪本店)

支柱の建設に向けて、基礎杭施工を行っております。

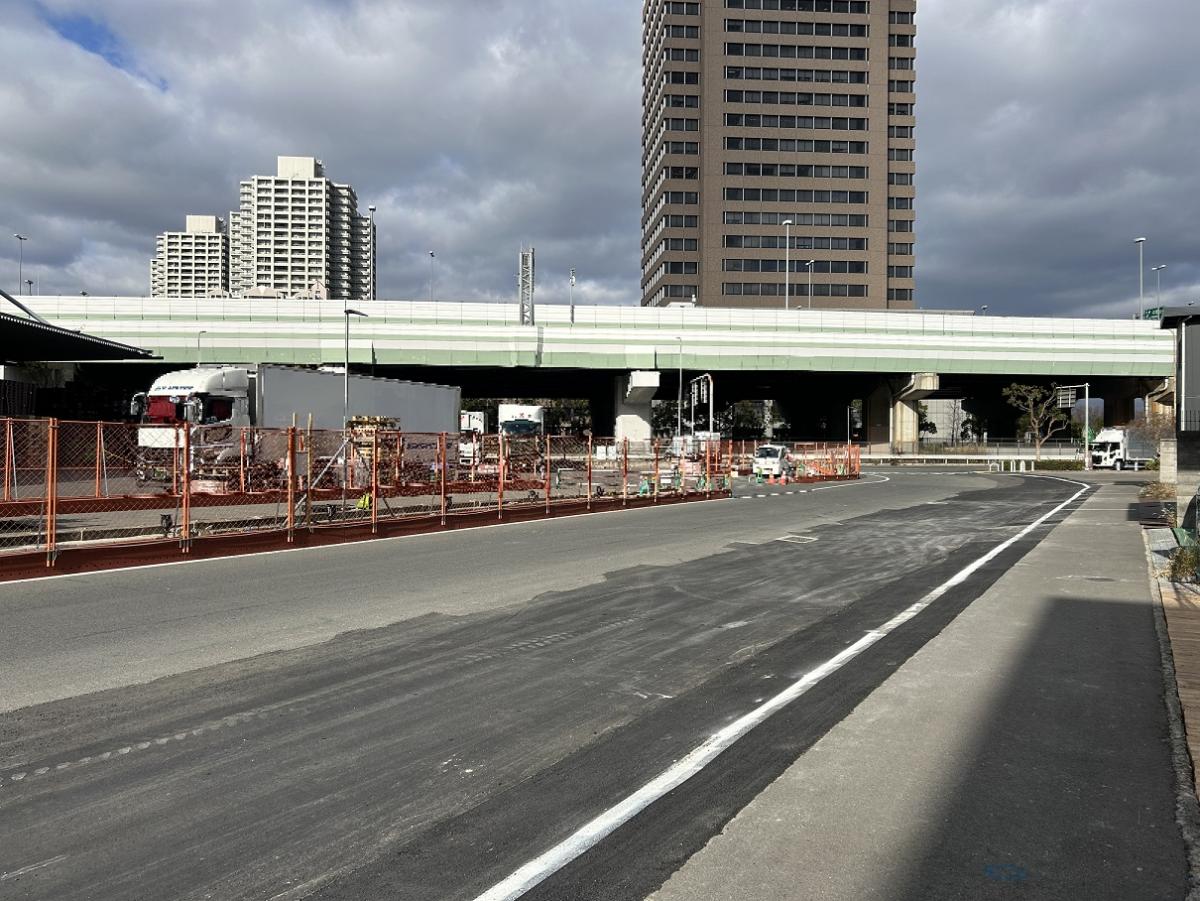

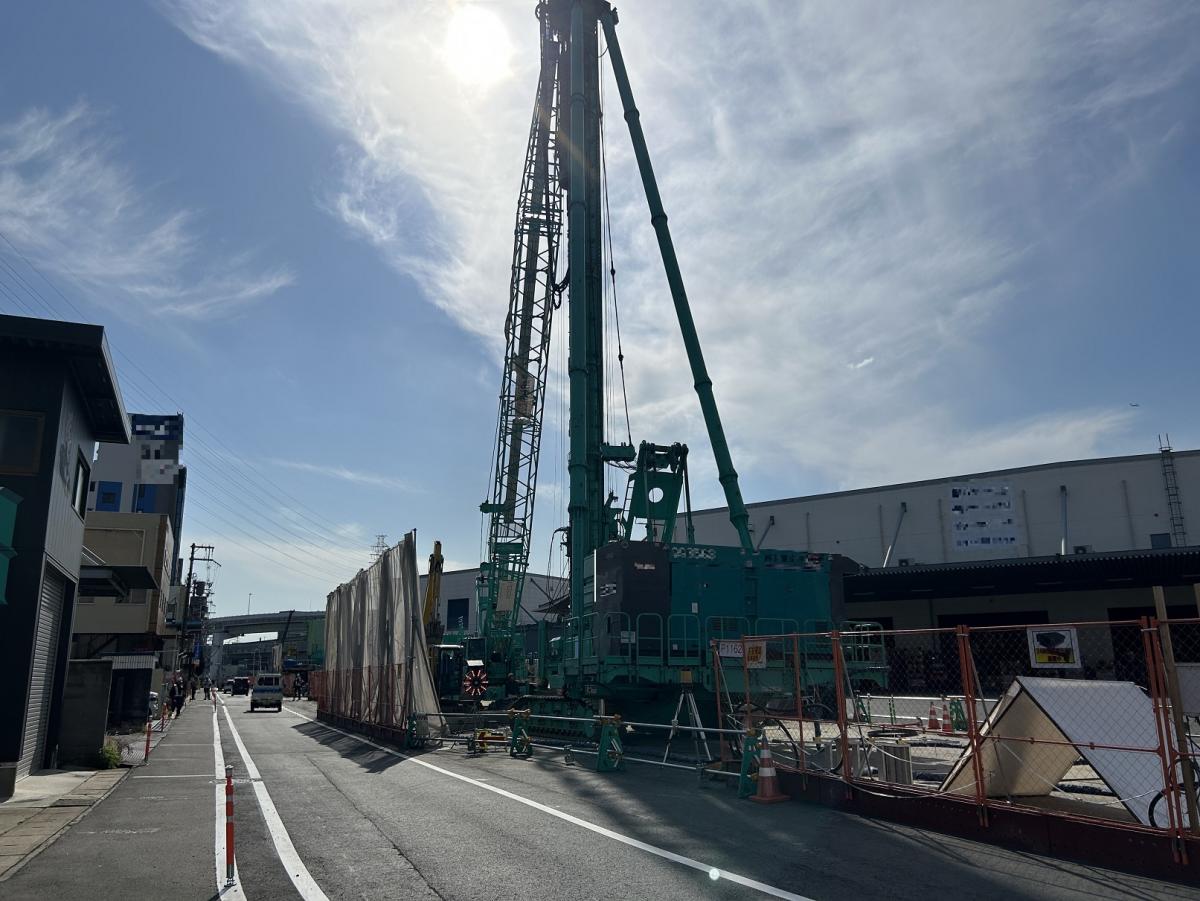

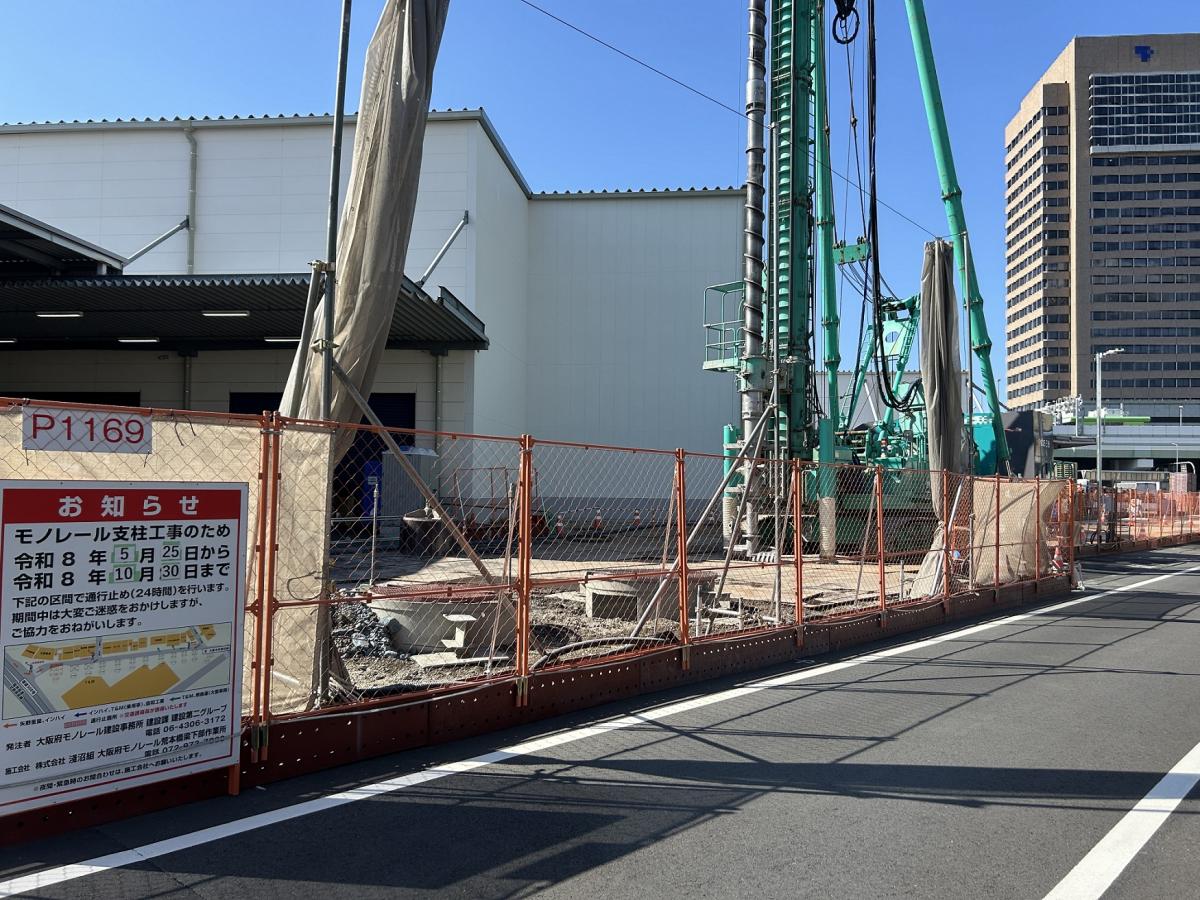

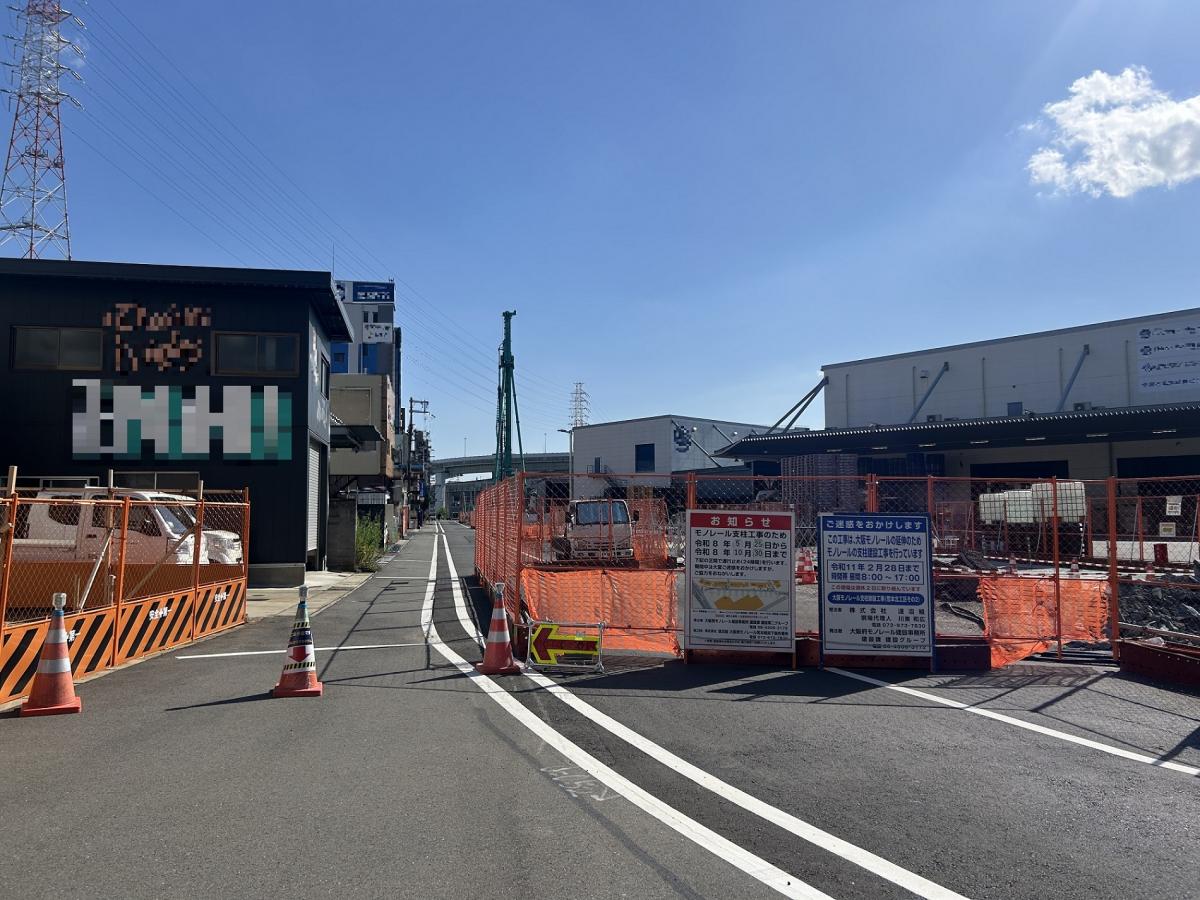

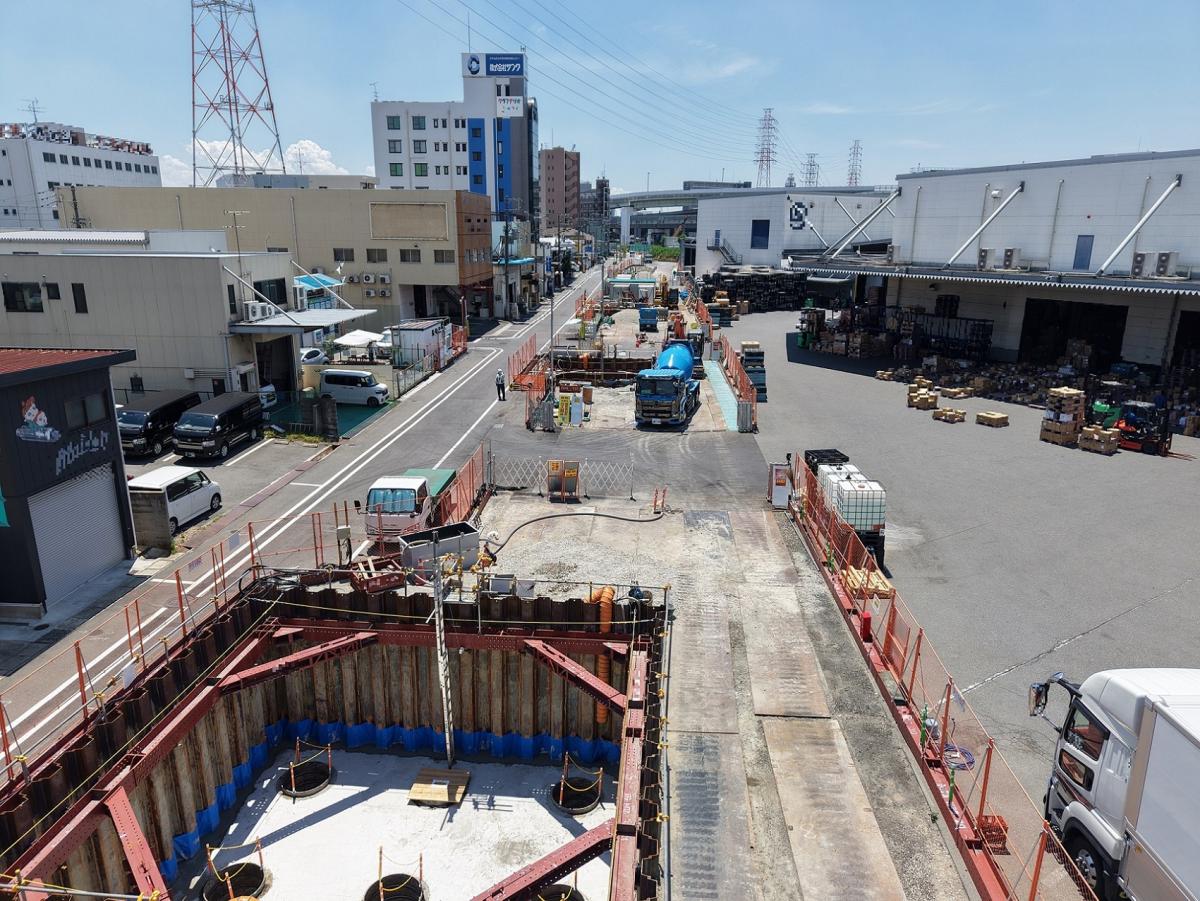

支柱建設工事【荒本北工区その2】R8年7月1日_1 支柱建設工事【荒本北工区その2】R8年7月1日_2

これまでの施工状況(荒本北工区その2)

支柱建設工事【荒本西工区その1】(鉄建建設(株)大阪支店)

近畿自動車道高架下の基礎杭の構築が完了しました。
大阪中央環状線の中央分離帯で基礎杭の構築を行っています。

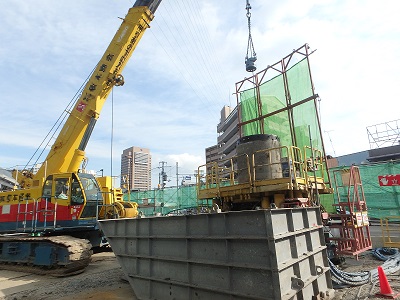

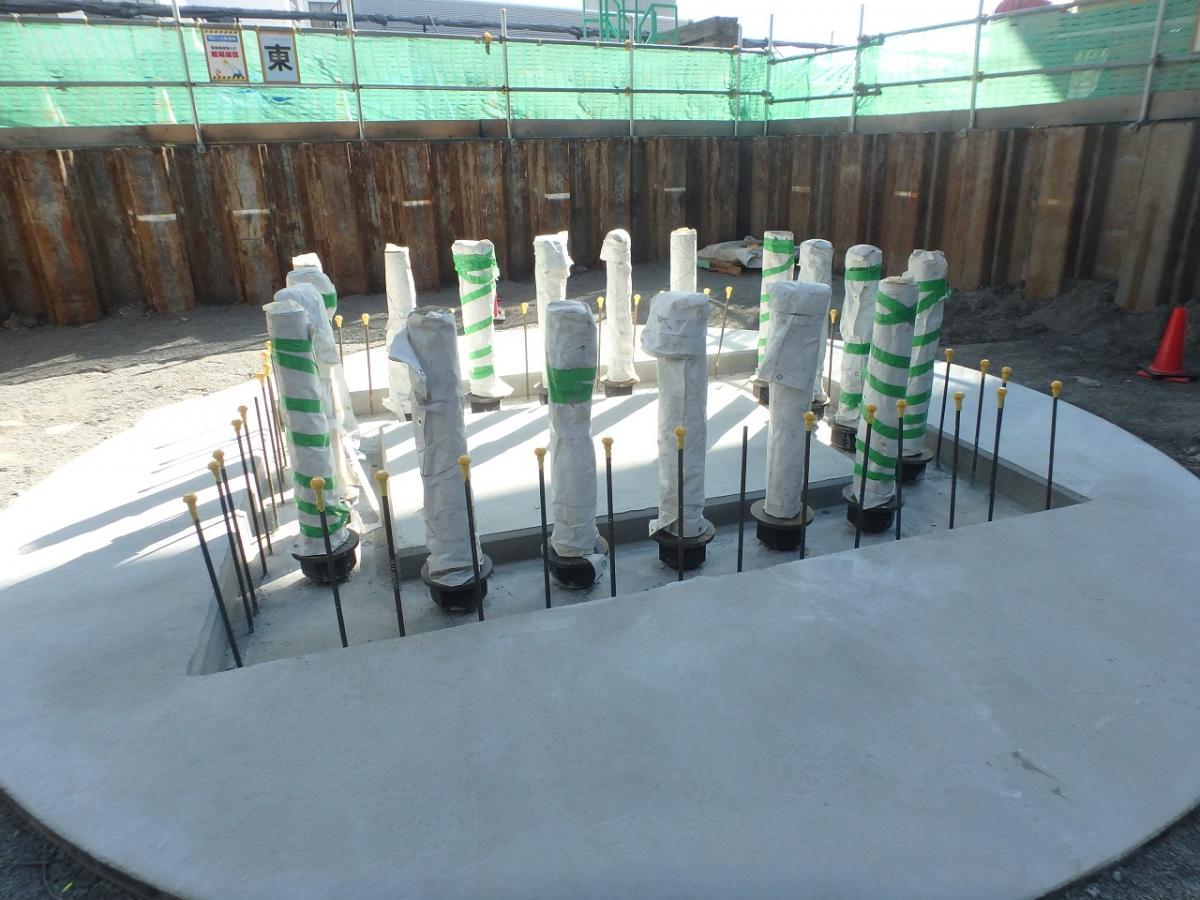

支柱建設工事【荒本西工区その1】01 荒本西工区その1_02

これまでの施工状況(荒本西工区その1)

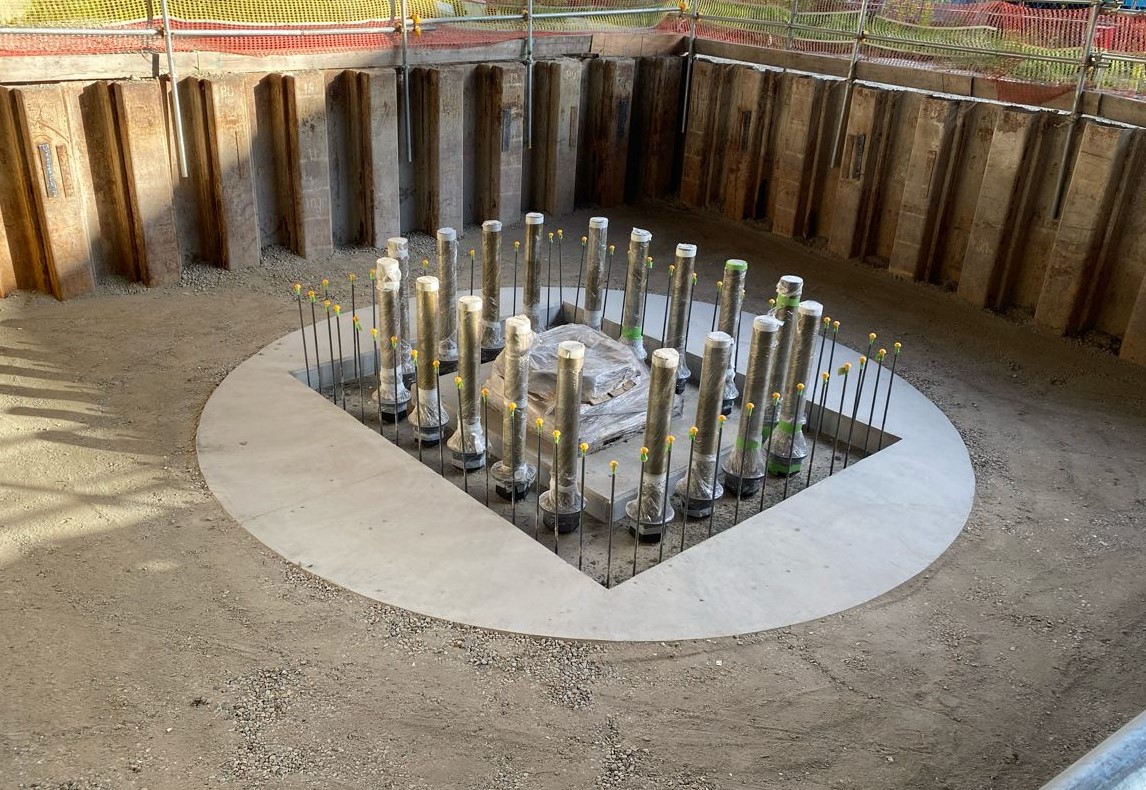

支柱建設工事【荒本西工区その2】((株)森組大阪本店)

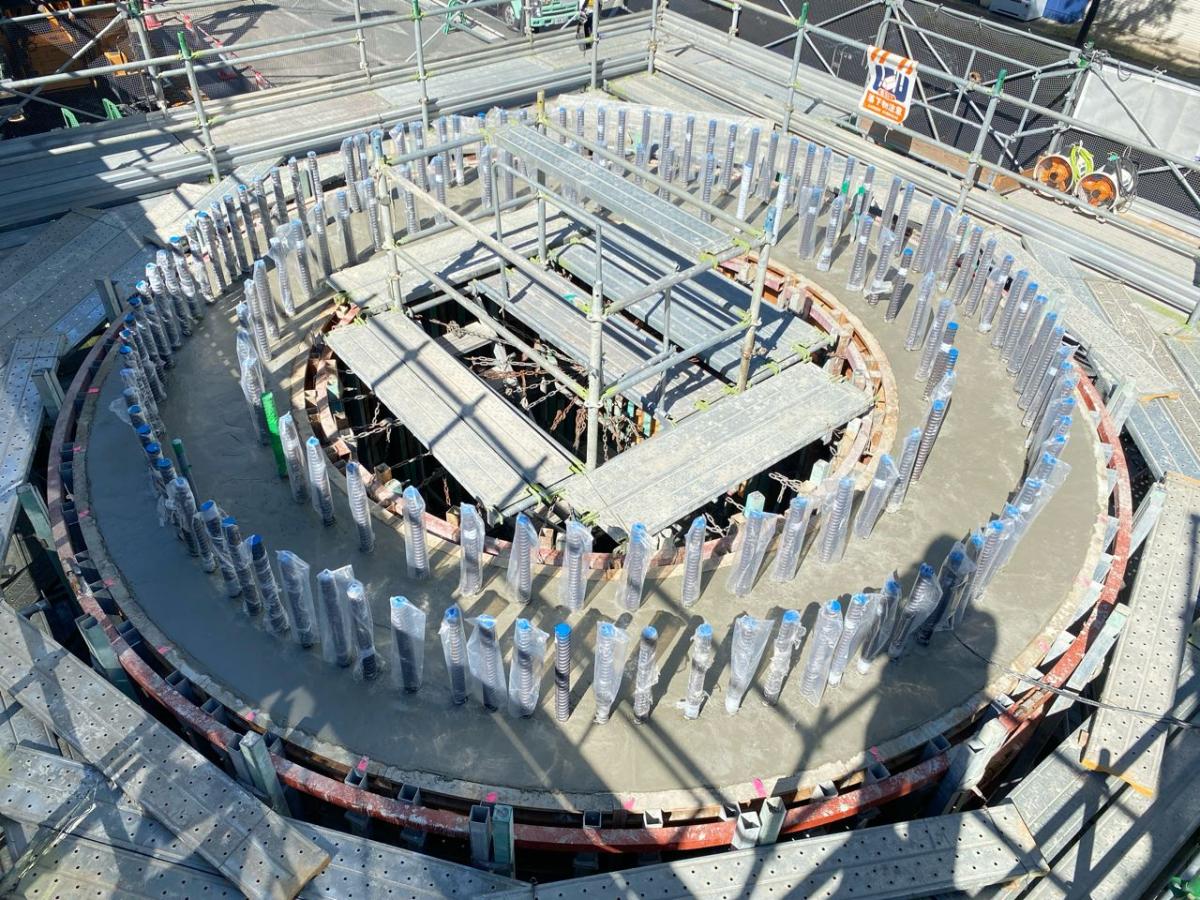

大阪中央環状線南行きの中央分離帯内施工ヤードにて、基礎杭構築を行っております。

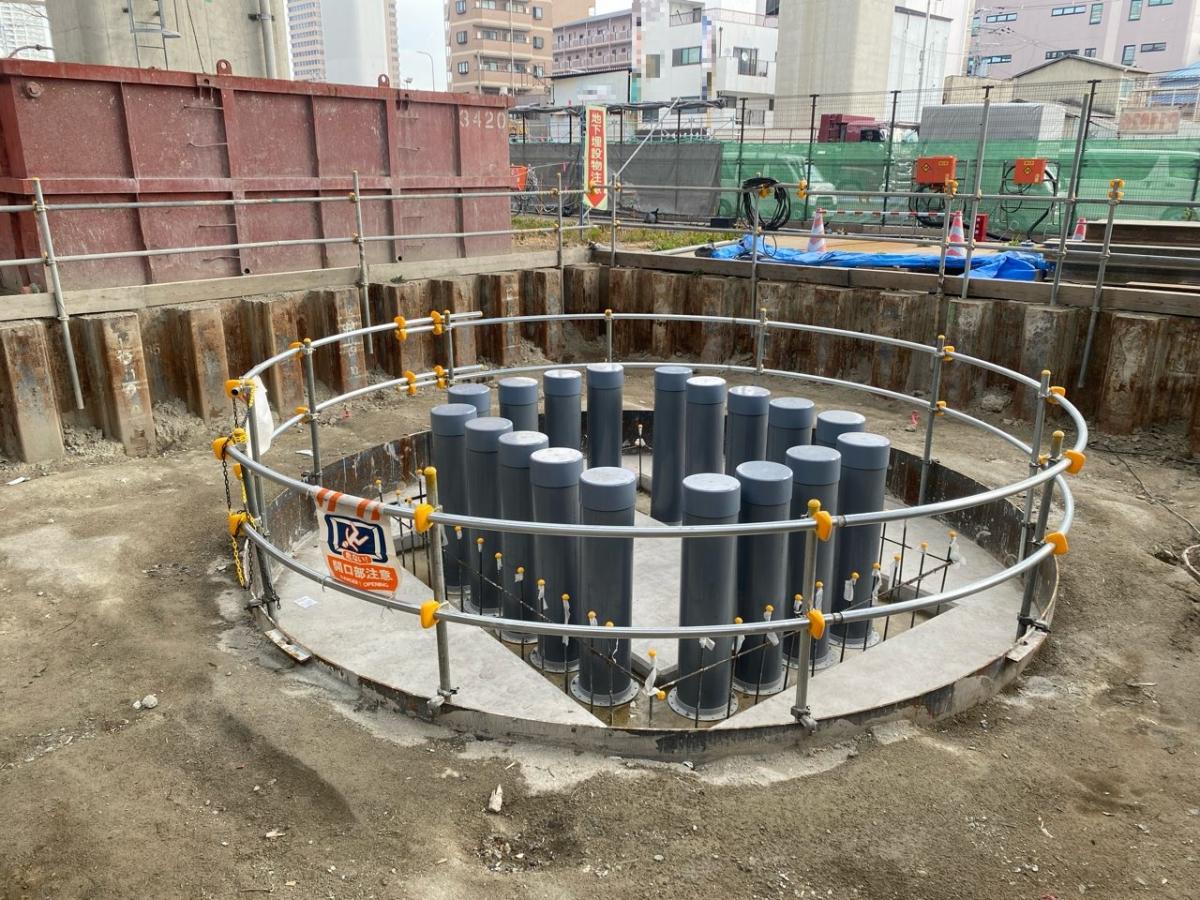

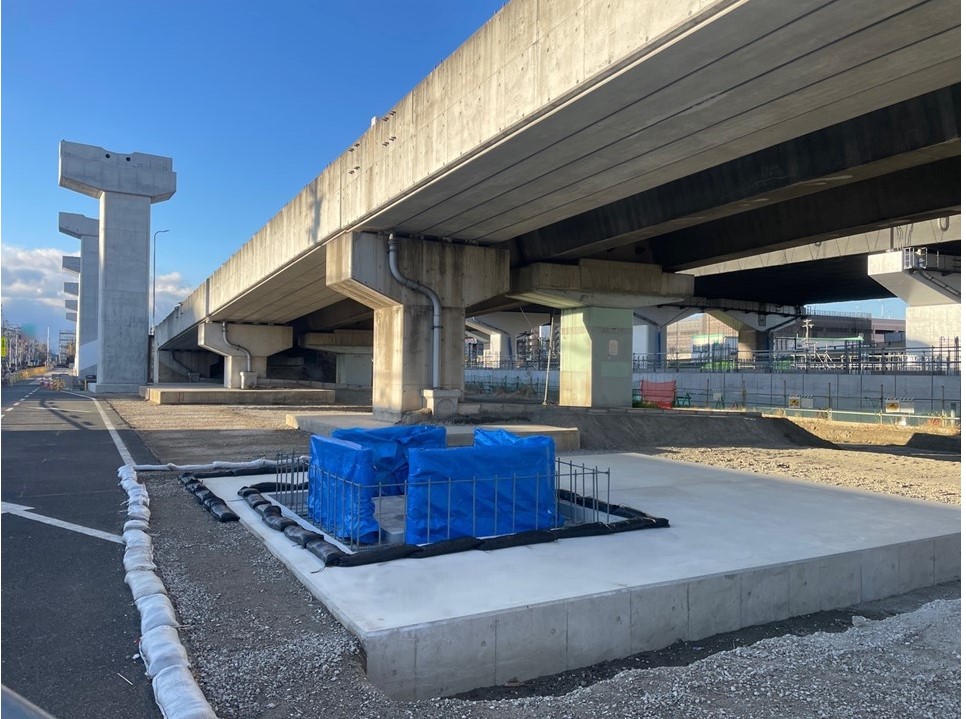

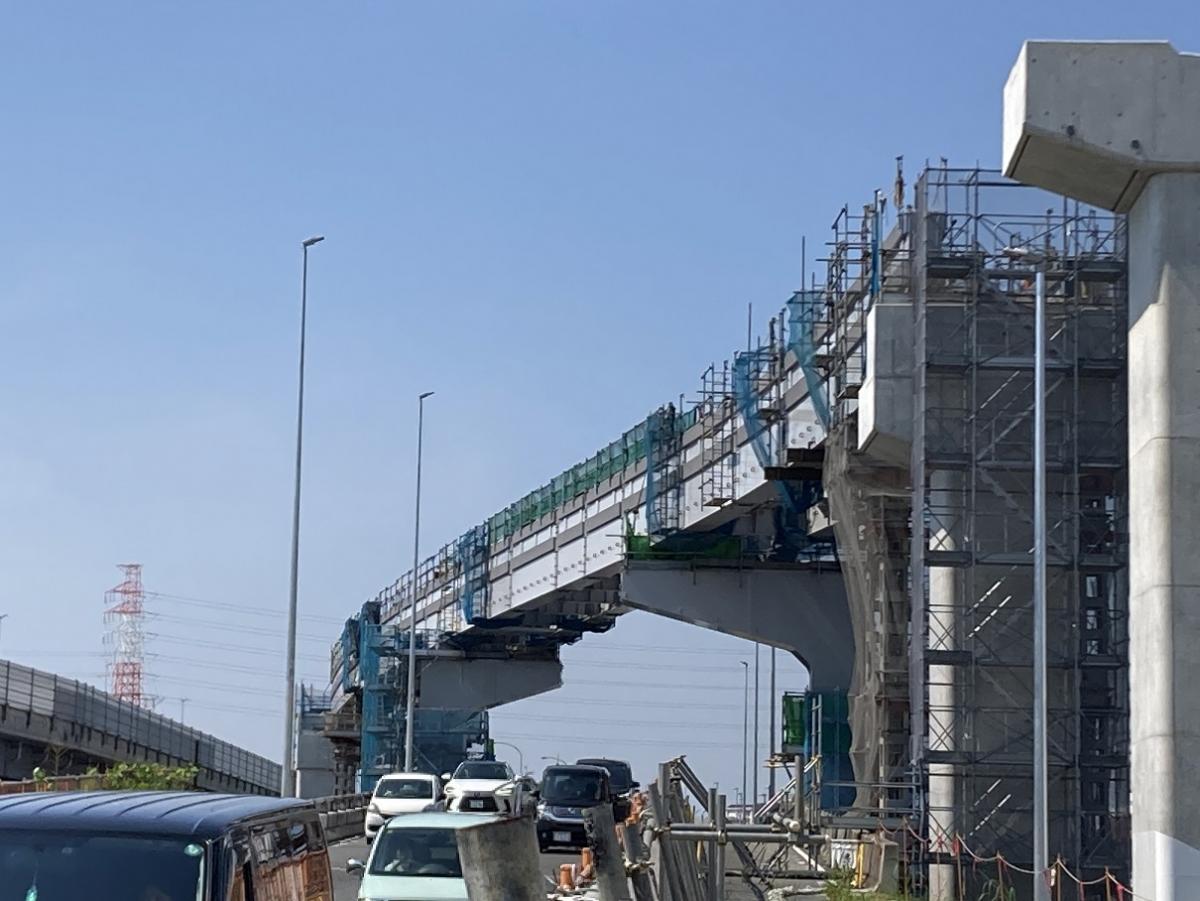

支柱建設工事【荒本西工区その2】R8年7月1日

これまでの施工状況(荒本西工区その2)

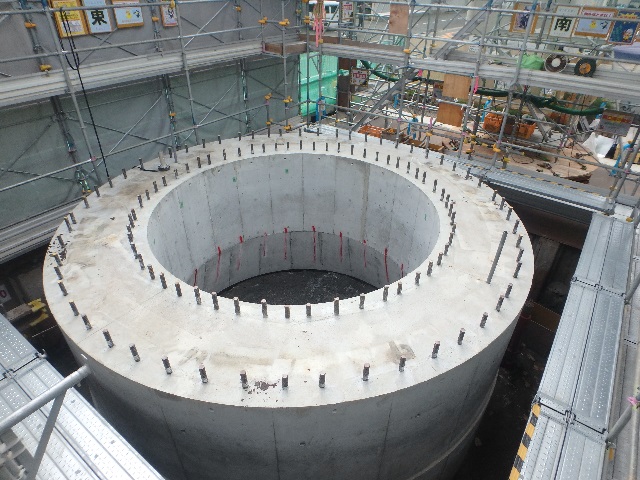

支柱建設工事【荒本西工区その3】((株)ハンシン建設)

令和7年2月に竣工しました。

荒本西工区その3_01 荒本西工区その3_02

これまでの施工状況(荒本西工区その3)

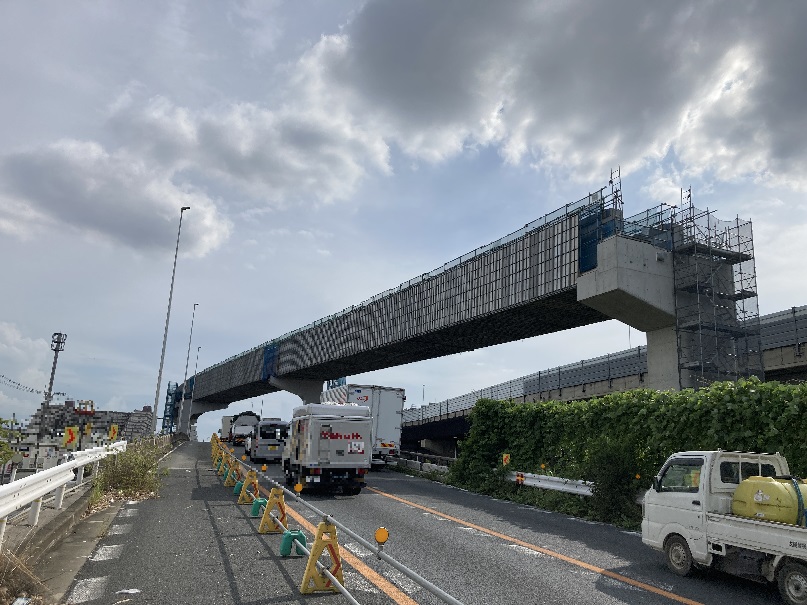

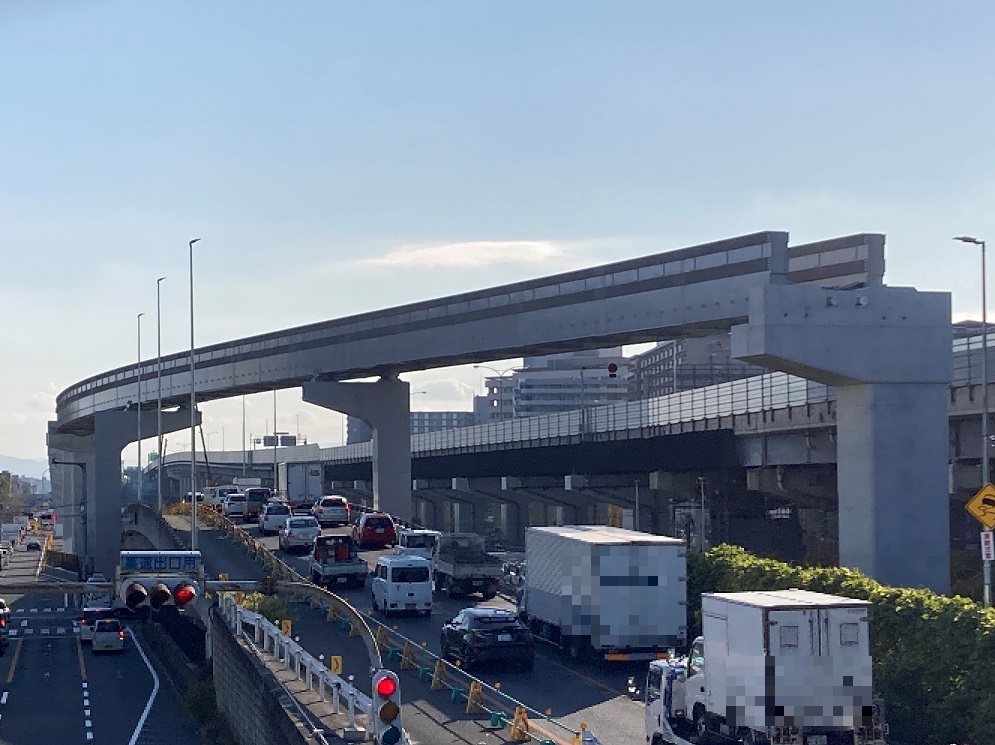

鋼軌道桁建設工事【荒本西工区外】((株)駒井ハルテック)

令和7年12月に竣工しました。

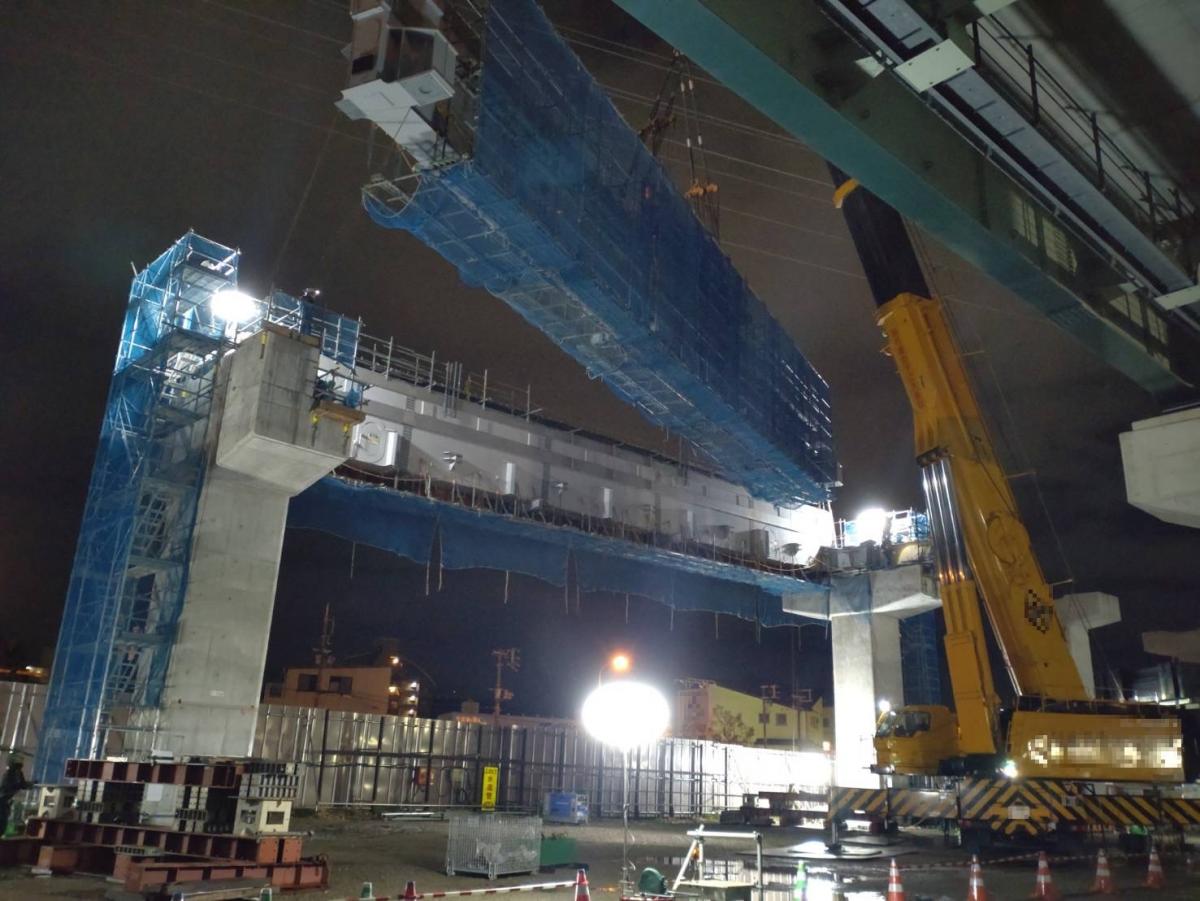

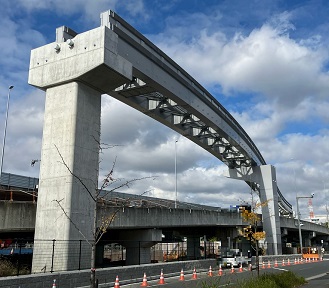

鋼軌道桁建設工事【荒本西工区外】01 鋼軌道桁建設工事【荒本西工区外】02

これまでの施工状況(鋼軌道桁建設工事【荒本西工区外】)

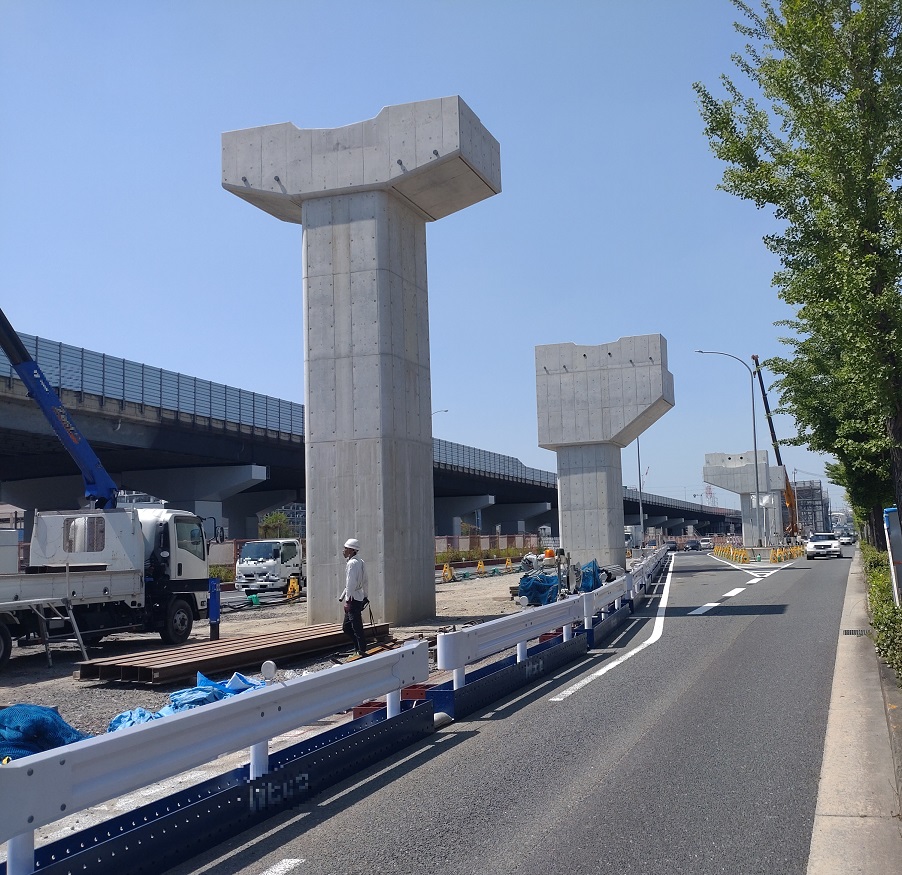

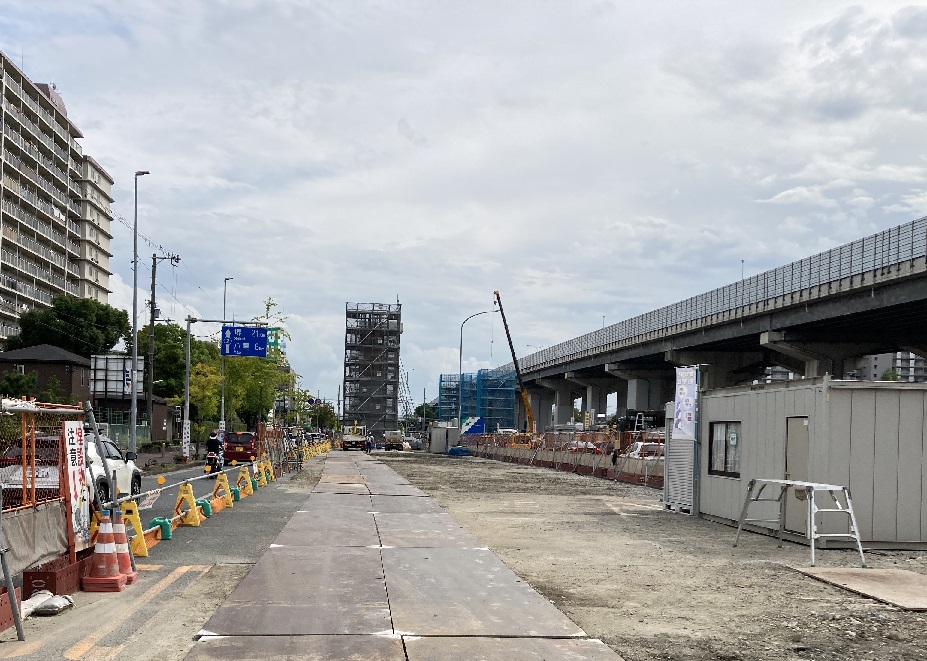

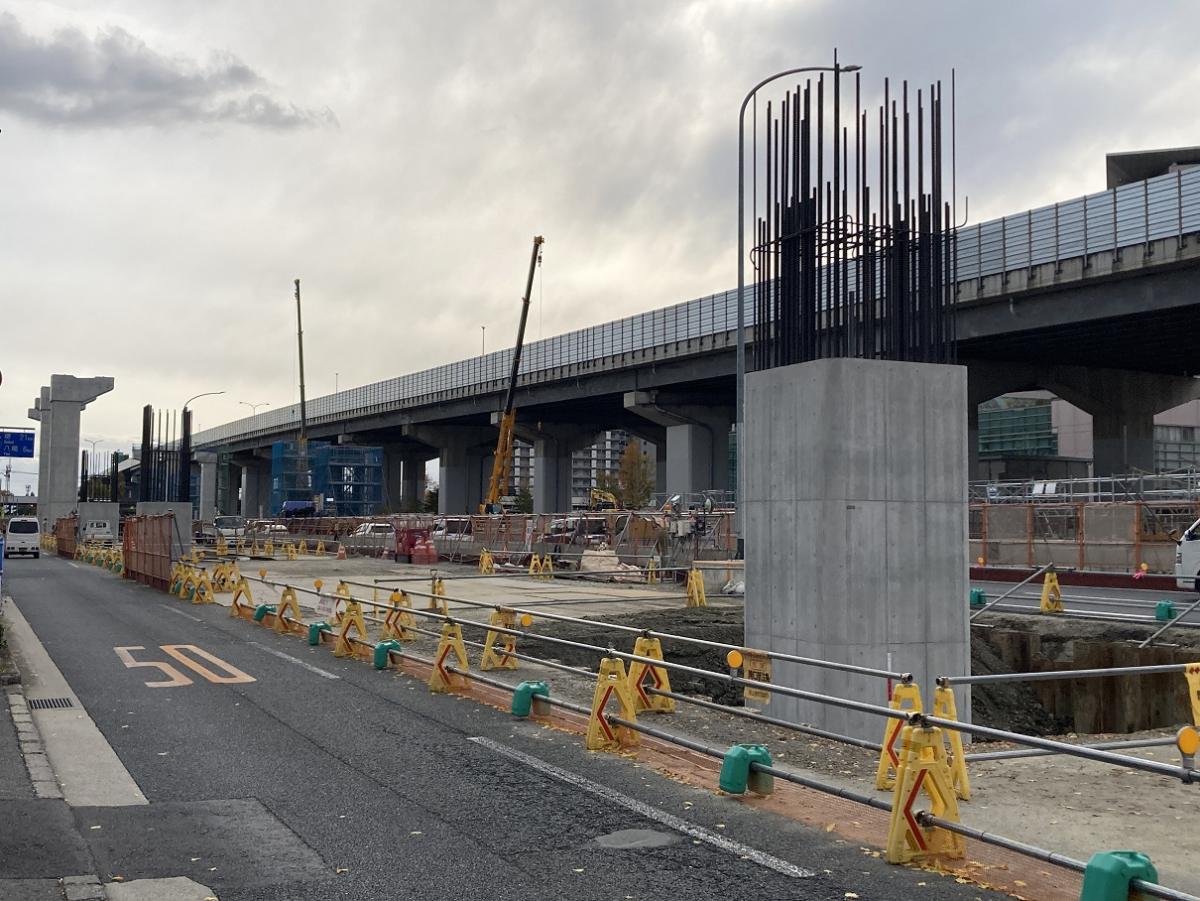

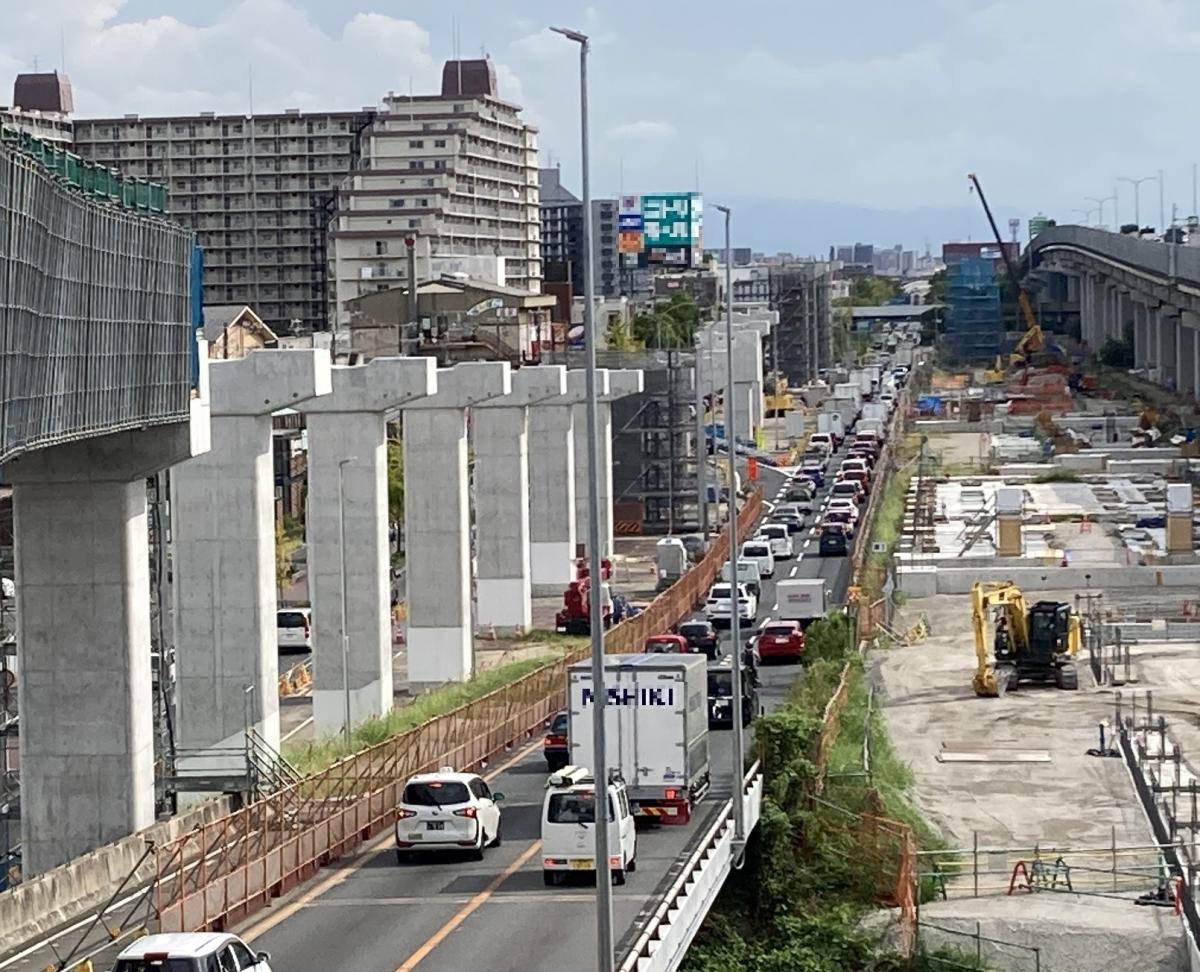

支柱建設工事【西岩田工区】(青木あすなろ・協和異業種間特定JV)

中環の荒本跨道橋から分流路付近にかけての支柱13基と、(仮称)瓜生堂駅手前の支柱4基が完成しました。

残りの支柱についても、柱の一部まで工事が進んでおり、順次完成に向けて工事を進めております。

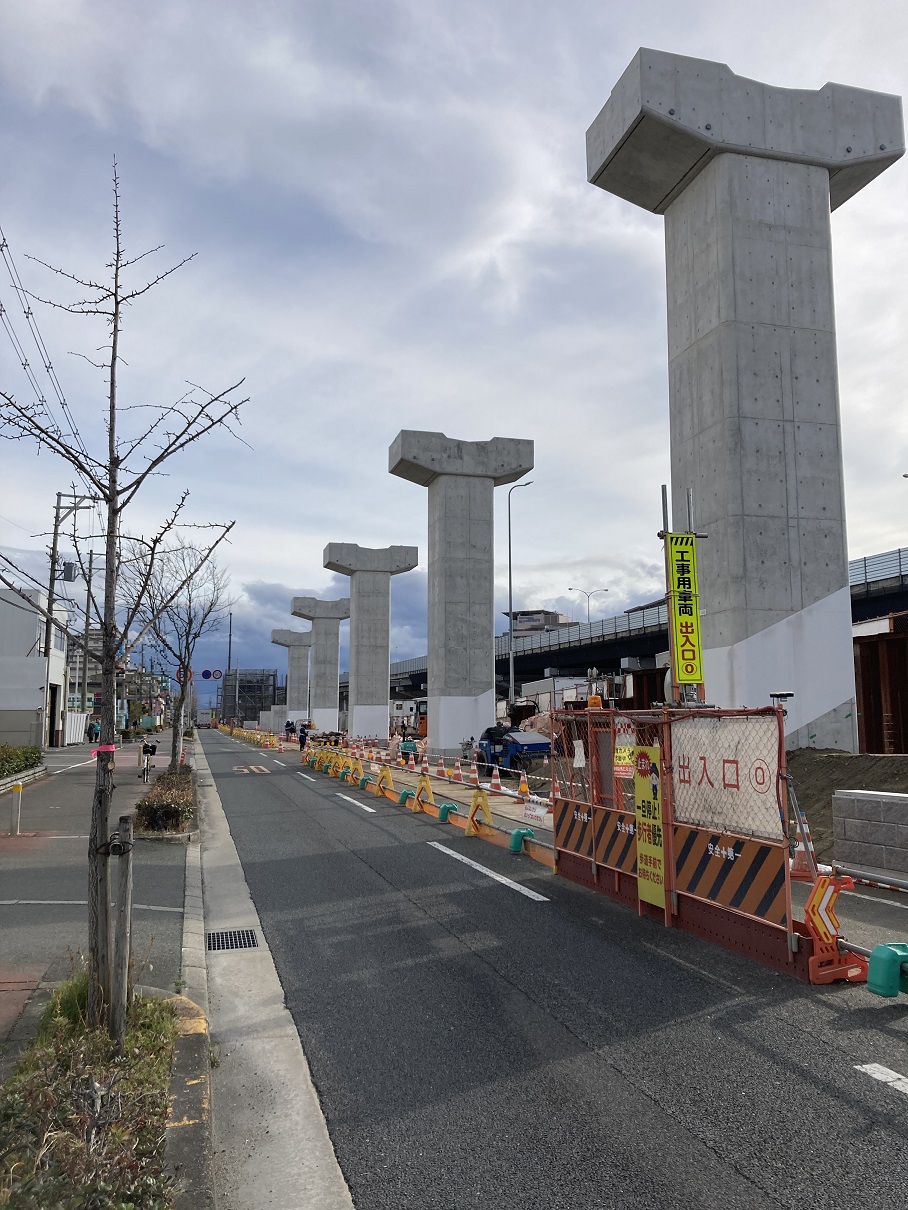

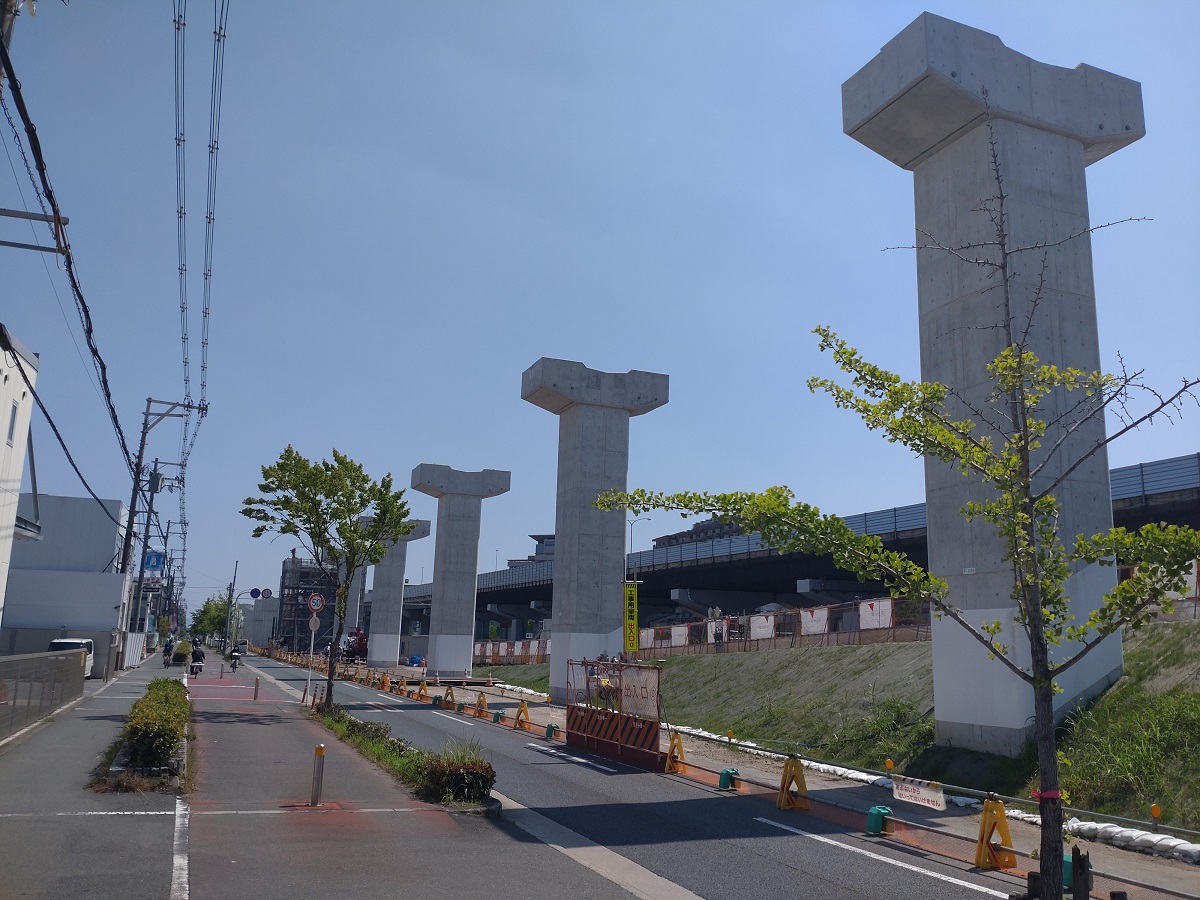

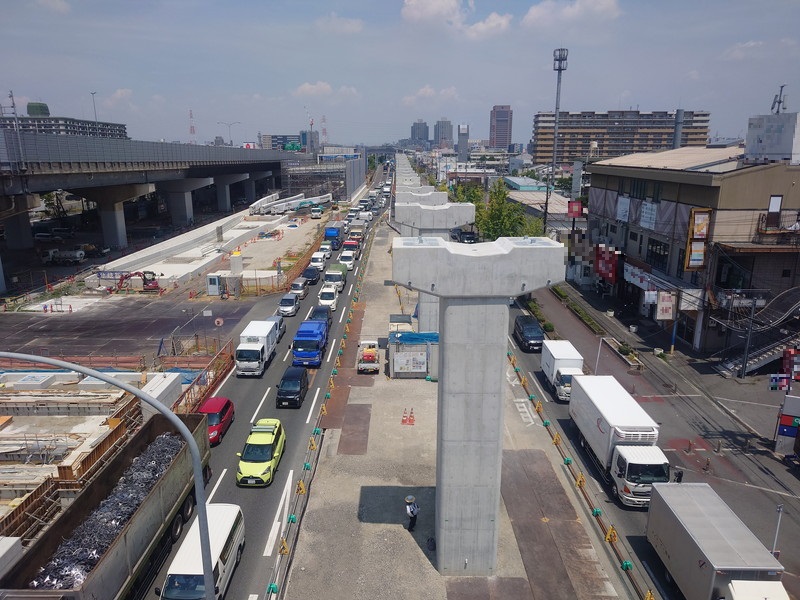

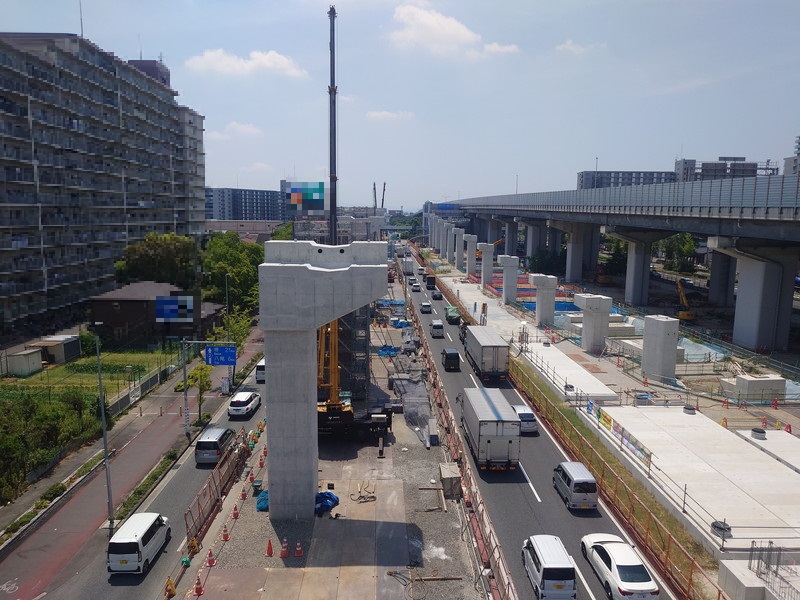

支柱建設工事【西岩田工区】R8年7月1日_1 支柱建設工事【西岩田工区】R8年7月1日_2

これまでの施工状況(西岩田工区)

支柱建設工事【西岩田工区その3】(岸本・奈良共同企業体)

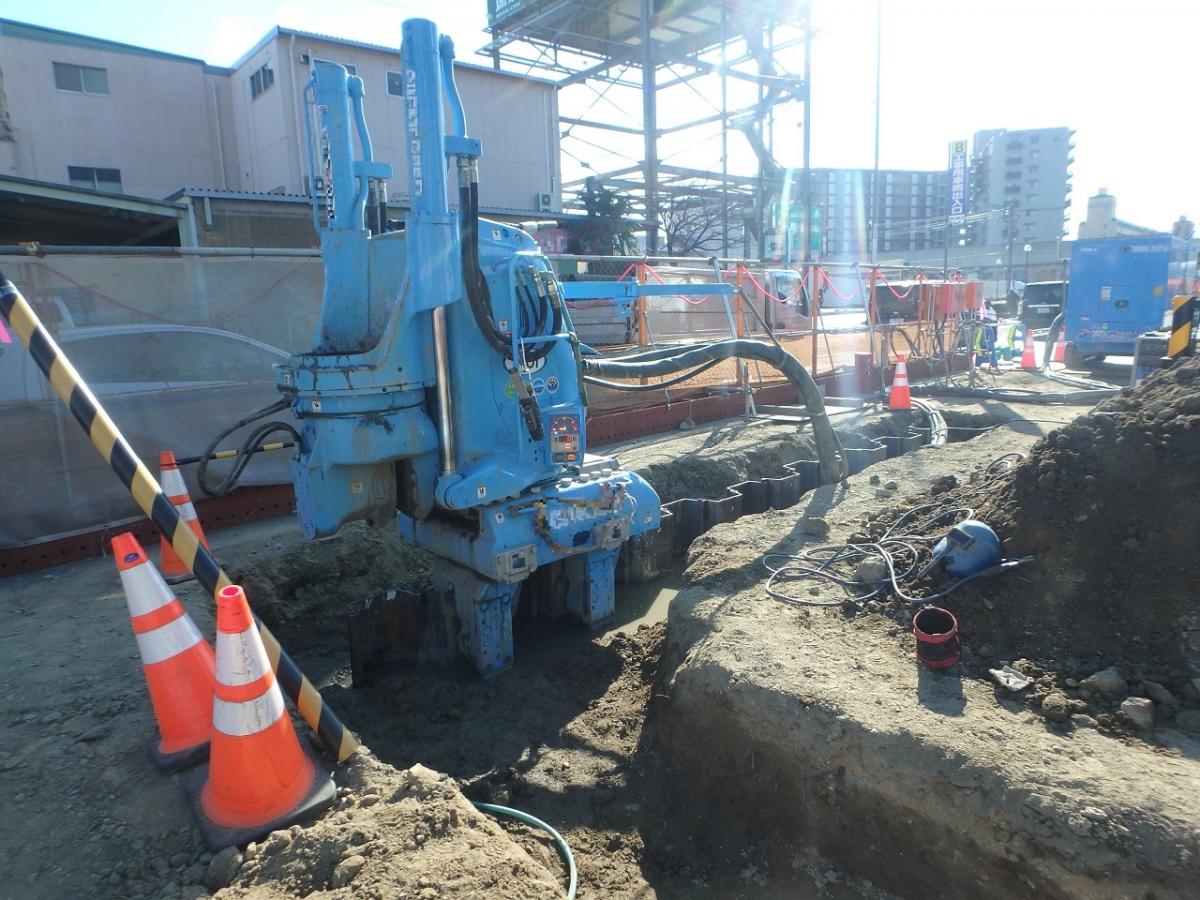

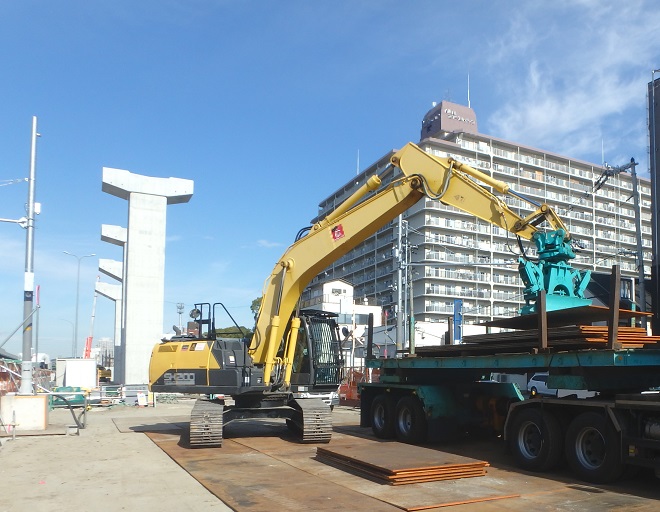

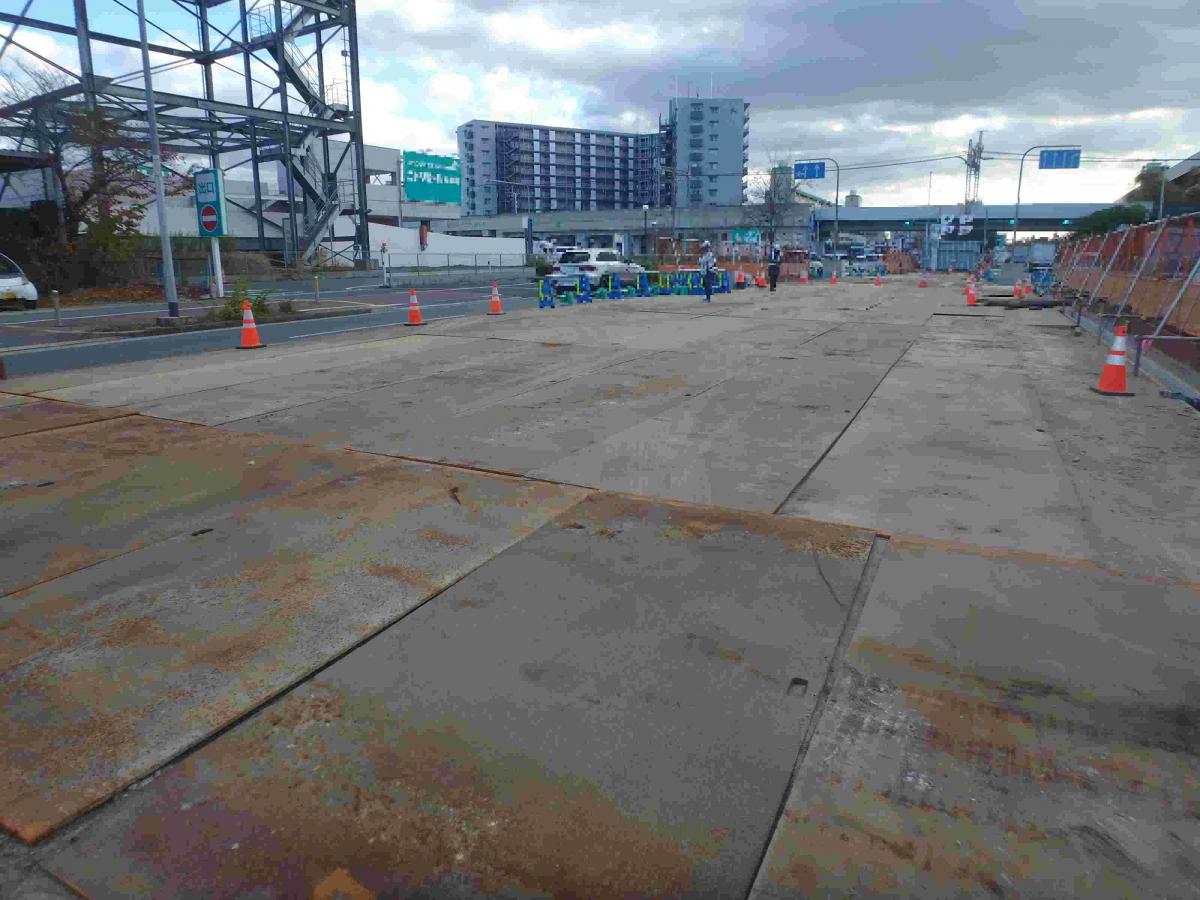

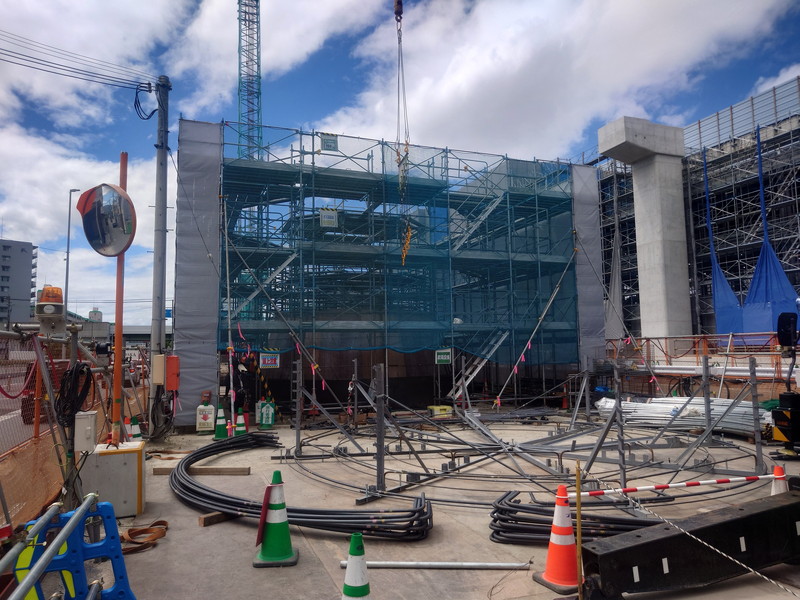

本体工事(ケーソン基礎構築)に向けて、大阪中央環状線(南行き)分離帯の中で砂置換やアンカー挿入を行っております。

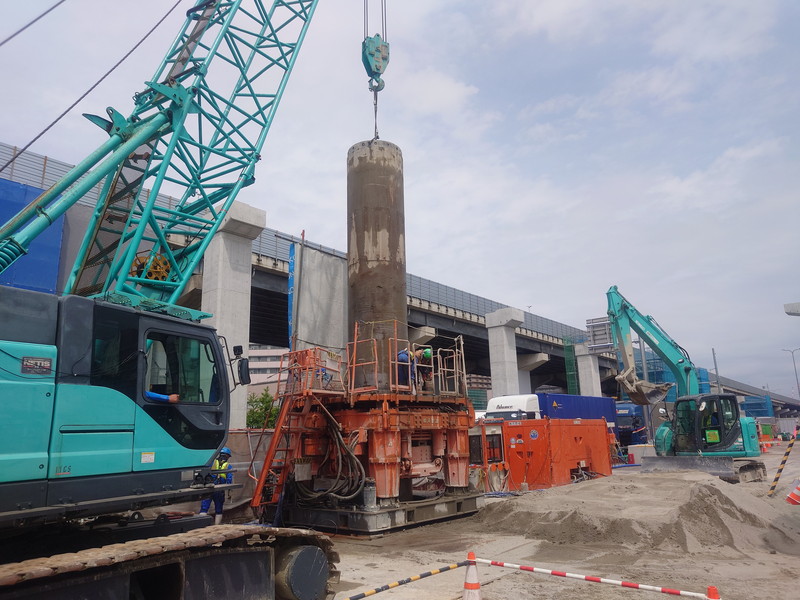

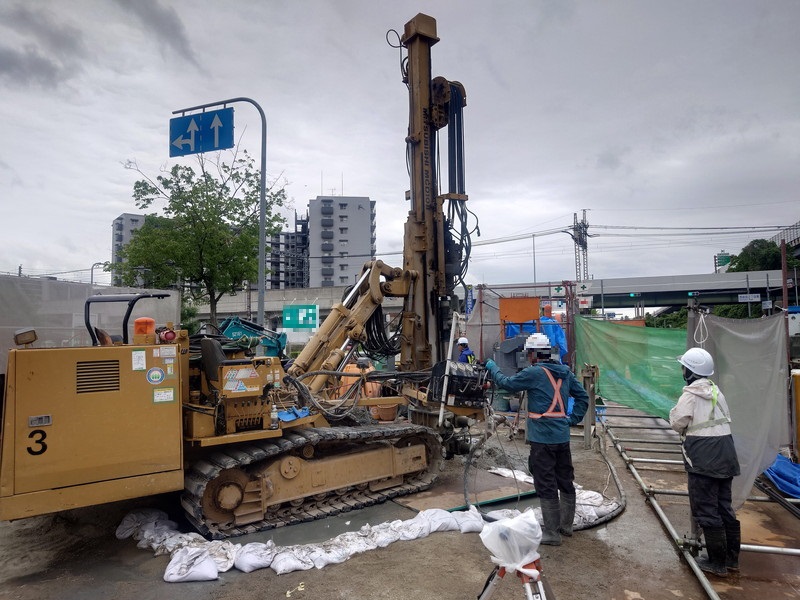

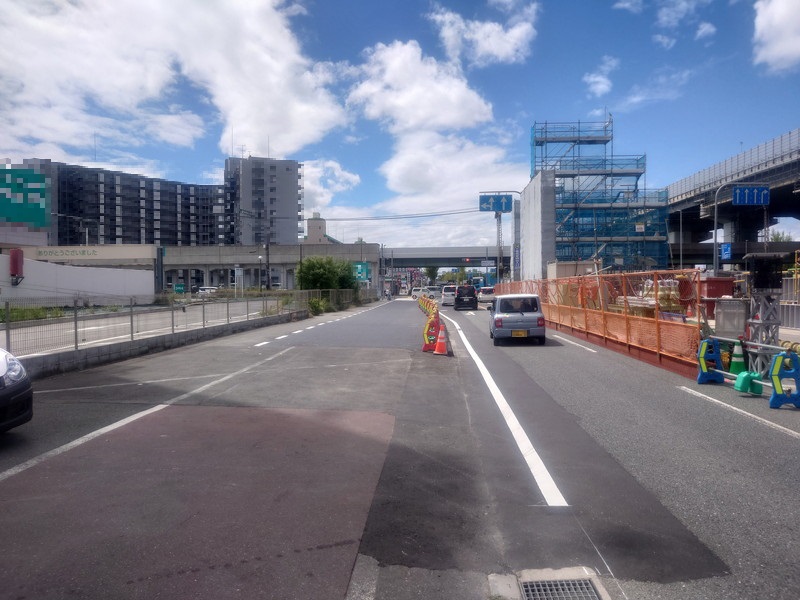

支柱建設工事【西岩田工区その3】R8年7月1日_1 支柱建設工事【西岩田工区その3】R8年7月1日_2

これまでの施工状況(西岩田工区その3)

支柱建設工事【瓜生堂工区その2】(フジタ・ヤマト特定JV)

基礎施工に向けて、準備工を行っております。

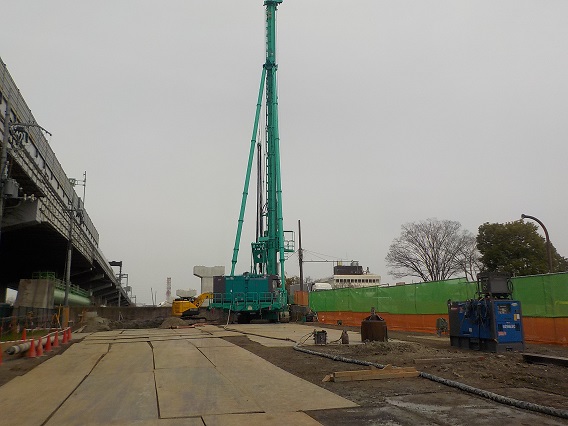

(仮称)瓜生堂車両基地整備工事(大阪モノレール(株)へ委託)

大阪モノレール株式会社(外部サイトへリンク)
