緊急情報・通行規制情報
緊急情報
現在、緊急情報はありません。
通行規制情報(大阪府管理道路)
現在、通行規制情報はありません。
府道67号 西京高槻線(西国街道)の通行止めについて
NEXCO西日本(西日本高速道路株式会社)の高速道路建設工事のため、西国街道が一部通行止めとなります。

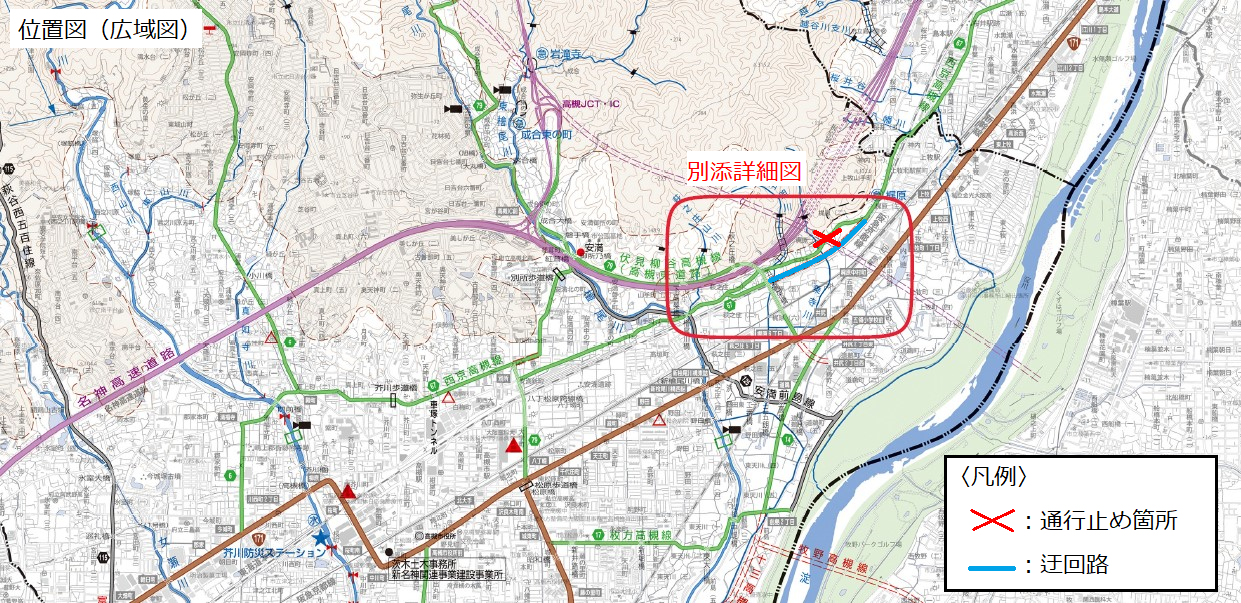

なお、通行止めに伴い、迂回路を設けております。(別添図を参照ください)
通行止め期間
令和5年12月1日から令和9年度末まで(予定)
通行止め箇所
府道67号 西京高槻線(西国街道) 高槻市梶原2丁目(新名神交差部の一部区間)
通行止め期間中はご迷惑をお掛けいたしますが、ご理解とご協力のほどよろしくお願い申し上げます。
隣接地域の規制情報など
大阪府が管理する道路に接続する京都府域の道路や大阪府他地域の規制情報は、以下のページで見ることができます。
- 大阪府内他地域の情報
- 大阪市内の新御堂筋線高架橋(国道423号)の舗装工事に伴う車線規制・通行止めの情報(外部サイトへリンク)
- 京都府域【亀岡市方面】の情報(外部サイト・京都府南丹土木事務所のホームページ)(外部サイトへリンク)
- 京都府域【京都市西京区方面】の情報(外部サイト・京都市情報館のホームページ)(外部サイトへリンク)
- 京都府域【長岡京市・大山崎町方面】の情報(外部サイト・京都府山城広域振興局建設部のホームページ)(外部サイトへリンク)
通行止め等被災箇所の復旧状況
枚方亀岡線
令和3年8月24日に崩落斜面の対策工が完了しました。
現道復旧工事についても8月31日に完了し、現道の通行を再開しました。
茨木土木事務所の管理する府道は、気象条件や現地の状況によっては通行止めとさせていただく場合がございます。
あらかじめご了承ください。

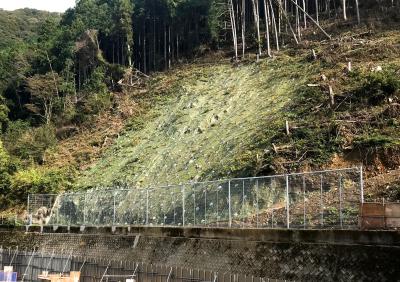

復旧完了状況
復旧に向けた作業進捗:
写真集(1)発災から応急措置(PDF:2,045KB) 写真集(2)仮復旧(PDF:4,673KB)
- 令和3年10月27日 仮設道路用地の復旧を終え、事業が完了。
- 令和3年8月31日 現道通行再開。
- 令和3年8月24日 法面対策工が全て完了。
- 令和3年4月10日 工事用の道路が法面上部まで伸び、工事が本格化。
- 令和3年2月18日 本復旧に向けた工事に着手。
- 令和2年8月31日 芥川(両国橋下流)の河道内の倒木を撤去
- 令和2年8月8日 仮設道路を2車線で利用開始
- 令和2年8月1日 片側交互通行による仮設道路の利用開始
- 令和2年7月22日 谷側に迂回する仮設道路を設置して早期の交通開放を図ることを決定し、工事に着手
- 令和2年7月13日 復旧に向けて現地調査、工法検討等に着手
- 令和2年7月12日 路面上の土砂および倒木の撤去を完了。
- 令和2年7月8日 発災、通行止め開始。
被災個所の位置:京都市西京区大原野出灰町地内 位置図(PDF:1,549KB)
発災直後の状況:写真(PDF:2,104KB)
