都市計画道路 千里丘寝屋川線の整備

都市計画道路 千里丘寝屋川線 道路拡幅事業の概要

告示日

近畿地方整備局 告示第94号(令和5年4月14日)

大阪府告示第555号(令和5年4月26日)

事業区間

寝屋川市高柳二丁目から下神田町地内(高柳二丁目、上神田一丁目、上神田二丁目、御幸東町、中神田町、下神田町)

事業期間

令和5年4月14日から令和14年3月31日まで

事業概要

(1)慢性化している北河内地域の交通渋滞の解消、交通安全の確保を図ります。

(2)広域緊急交通路である国道1号と第二京阪道路を接続することにより、広域的な幹線道路ネットワークの形成及び防災機能の強化を図ります。

事業内容

事業延長 L=1387m

道路幅員 W=32m

車線数 4車線

問合せ先

枚方土木事務所 建設課 門真工区

電話:072-820-0851

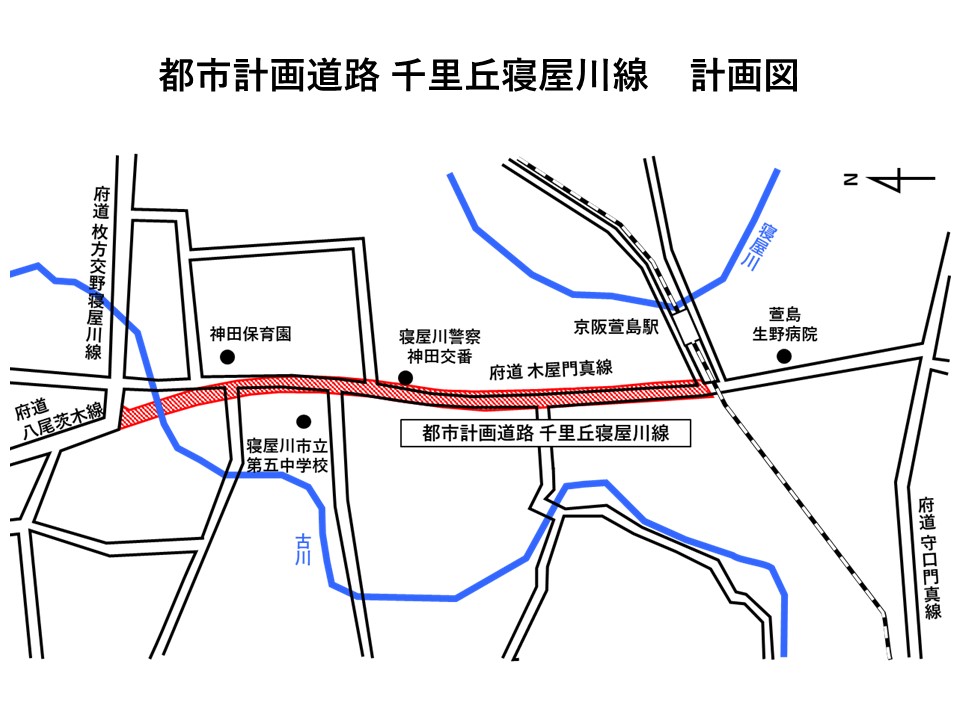

千里丘寝屋川線の計画図

事業認可説明会について

都市計画道路 千里丘寝屋川線の事業認可取得に伴う説明会を開催しました。

【開催日時】令和5年7月21日(金曜日)午後7時から午後8時30分まで

【開催場所】寝屋川市立第五中学校体育館

【資料等】(資料1)都市計画道路 千里丘寝屋川線 事業概要(PDF:6,082KB)

 (資料2)都市計画道路 千里丘寝屋川線 説明用資料(PDF:13,934KB)

事業進捗について

 ・令和5年7月:事業認可説明会(7月21日実施)

 ・令和5年7月~:道路の設計・測量作業(現在(令和7年3月末時点)も実施中)

 ・令和6年12月:境界立会の実施

 ・令和7年4月以降:丈量図の作成及び建物等の物件調査(丈量図が作成できた箇所から順次、手続き等を進めていく予定です。)

 なお、今後の事業の進め方等につきましては、事業認可説明会資料の「(資料2)都市計画道路 千里丘寝屋川線 説明用資料(別ウィンドウで開きます)」をご参照ください。
