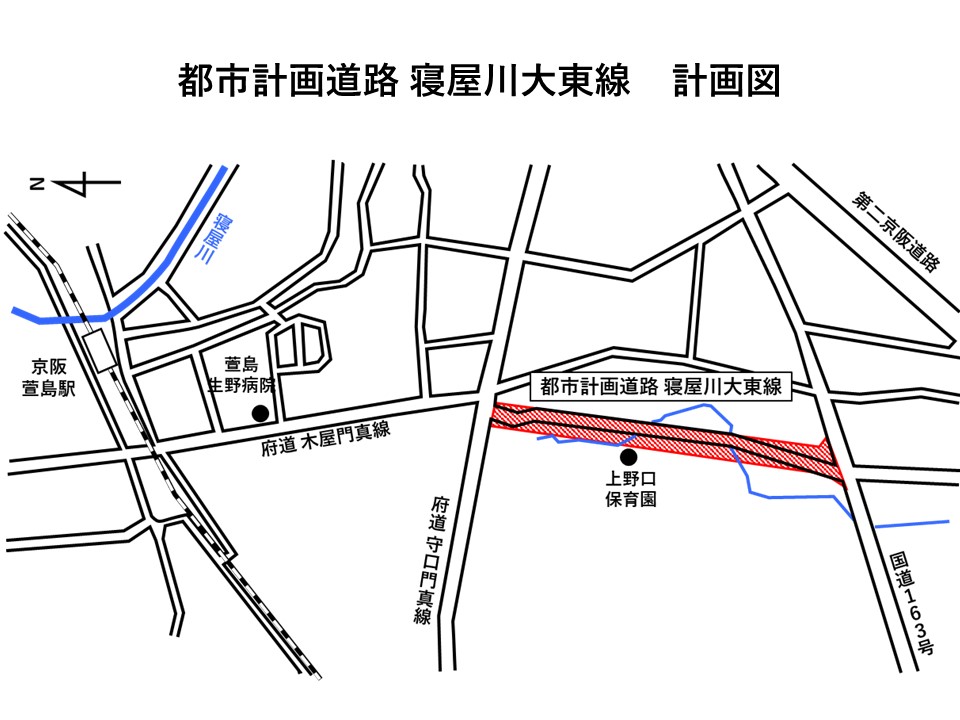

都市計画道路 寝屋川大東線の整備
都市計画道路 寝屋川大東線 道路拡幅事業の概要
告示日 |
近畿地方整備局 告示第95号(令和5年4月14日) 大阪府告示第554号(令和5年4月26日) |
---|---|
事業区間 |
門真市上野口町から下島町地内 |
事業期間 |
令和5年4月14日から令和13年3月31日まで |
事業概要 |
(1)慢性化している北河内地域の交通渋滞の解消、交通安全の確保を図ります。 (2)広域緊急交通路である国道1号と第二京阪道路を接続することにより、広域的な幹線道路ネットワークの形成及び防災機能の強化を図ります。 |
事業内容 |
事業延長 L=515m 道路幅員 W=32m 車線数 4車線 |
問合せ先 |
枚方土木事務所 建設課 門真工区 電話:072-820-0851 |
事業認可説明会について
都市計画道路 寝屋川大東線の事業認可取得に伴う説明会を開催しました。
【開催日時】上野口町南地区:令和5年7月19日(水曜日)午後7時から午後8時30分まで
野口地区:令和5年7月24日(月曜日)午後7時から午後8時30分まで
下島町地区:令和5年7月27日(木曜日)午後7時から午後8時30分まで
【開催場所】上野口町南地区:上野口町南自治会館
野口地区:野口公会堂
下島町地区:下島町自治会館
【資料等】(資料1)都市計画道路 寝屋川大東線 事業概要(PDF:1,082KB)
(資料2)都市計画道路 寝屋川大東線 説明用資料(PDF:15,207KB)
事業進捗について
・令和5年7月:事業認可説明会(計3回(7月19日、24日、27日)実施)
・令和5年7月~:道路の設計・測量作業(現在(令和7年3月末時点)も実施中)
・令和7年1月:境界立会の実施
・令和7年4月以降:丈量図の作成(予定)
・令和8年4月以降:建物等の物件調査(丈量図が作成できた箇所から順次、手続き等を進めていく予定です。)
なお、今後の事業の進め方等につきましては、事業認可説明会資料の「(資料2)都市計画道路 寝屋川大東線 説明用資料(別ウィンドウで開きます)」をご参照ください。
